Оновлений хід будівництва ЖК Stanford — листопад 2025
Попри складний графік відключень, який вніс корективи у робочий процес, будівельні роботи на майданчику ЖК Stanford активно тривають. Команда продовжує рухатись за календарним планом, а проєкт упевнено наближається до свого завершення та подальшого прийому майбутніх мешканців.

У період з 11 по 18 листопада 2025 року виконано такі види робіт:
Секція 101
- Продовжуються роботи з цегляної кладки внутрішніх та зовнішніх стін.
- Виконано 10% робіт зі зведення парапетів на покрівлі.
Секція 102
- Повністю вмонтовано пасажирський ліфт.
- Триває встановлення та підготовка до роботи вантажного ліфта.
- На 80% завершено облицювання вентильованого фасаду з боку вул. Є. Коновальця.
Інженерні роботи
- Триває облаштування дощової каналізації у секціях 102 та 107.
- Встановлюються технічні двері виходів на покрівлю та у технічних приміщеннях секцій 102 і 103.
Паркінг

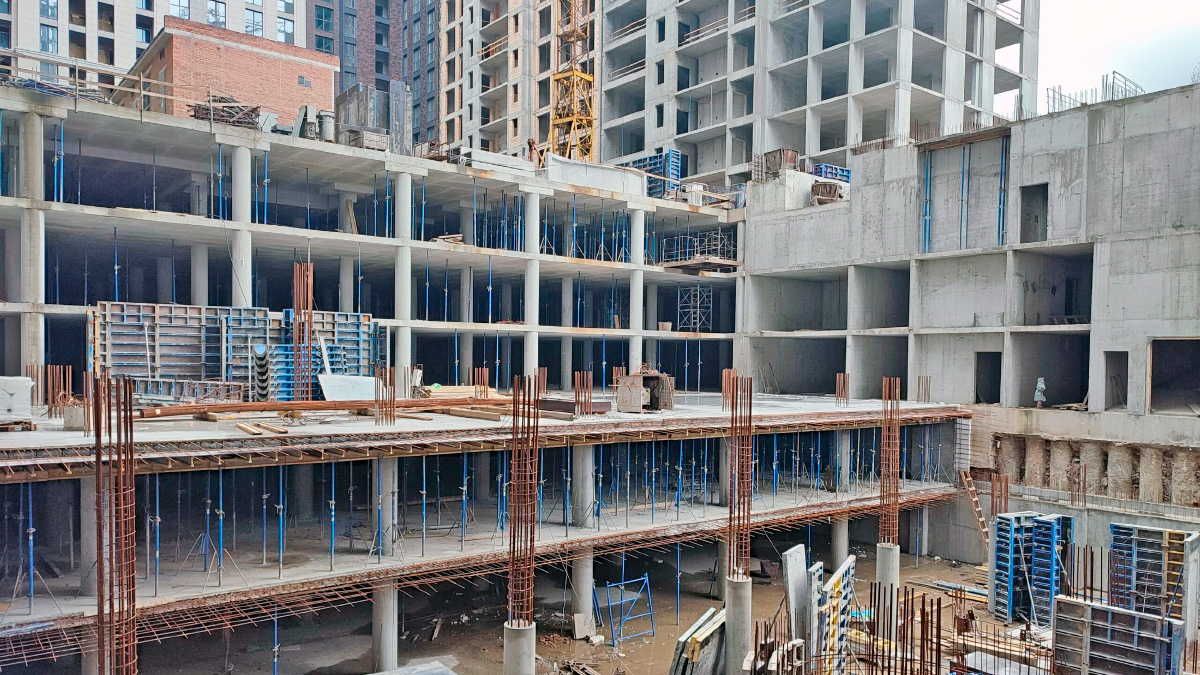

- Забетоновано 50% плити перекриття рівня -4 підземного паркінгу.
Обсяги виконаних робіт за тиждень
- Прийнято 80 м³ бетону для монолітних конструкцій.
- Виконано 35 м³ цегляної кладки.
Роботи на об’єкті продовжуються у плановому режимі. Команда підтримує стабільну динаміку, щоб забезпечити своєчасне завершення будівництва та ввести будинок в експлуатацію відповідно до графіку.
Довідка СтройОбзор Новобудова ЖК STANFORD забудовник Perfect Group АДРЕСА - вул. Предславинська, 35 . РАЙОН - ПЕЧЕРСЬКИЙ . МЕТРО - Палац Україна. КЛАС - бізнес. ПОВЕРХНІ - 7-20; 11 секцій, 1 будинок. АКТИВНІСТЬ – будується. ТЕХНОЛОГІЯ - монолітно-каркасна. ОПАЛЕННЯ - котельня. ТЕРИТОРІЯ – закрита. ПАРКУВАННЯ - підземне.
Новини на цю тему
- ЖК Stanford: активні будівельні роботи у листопаді 2025 року
- Хід будівництва ЖК Stanford — жовтень 2025
- ЖК Stanford – вересень 2025: актуальний стан будівництва
- ЖК Stanford – Оновлення будівництва: Паркінг, каркас, фасад (Січень 2025)
- Доля ЖК “Stanford” вирішується у суді
- Звернення до інвесторів ЖК Stanford
