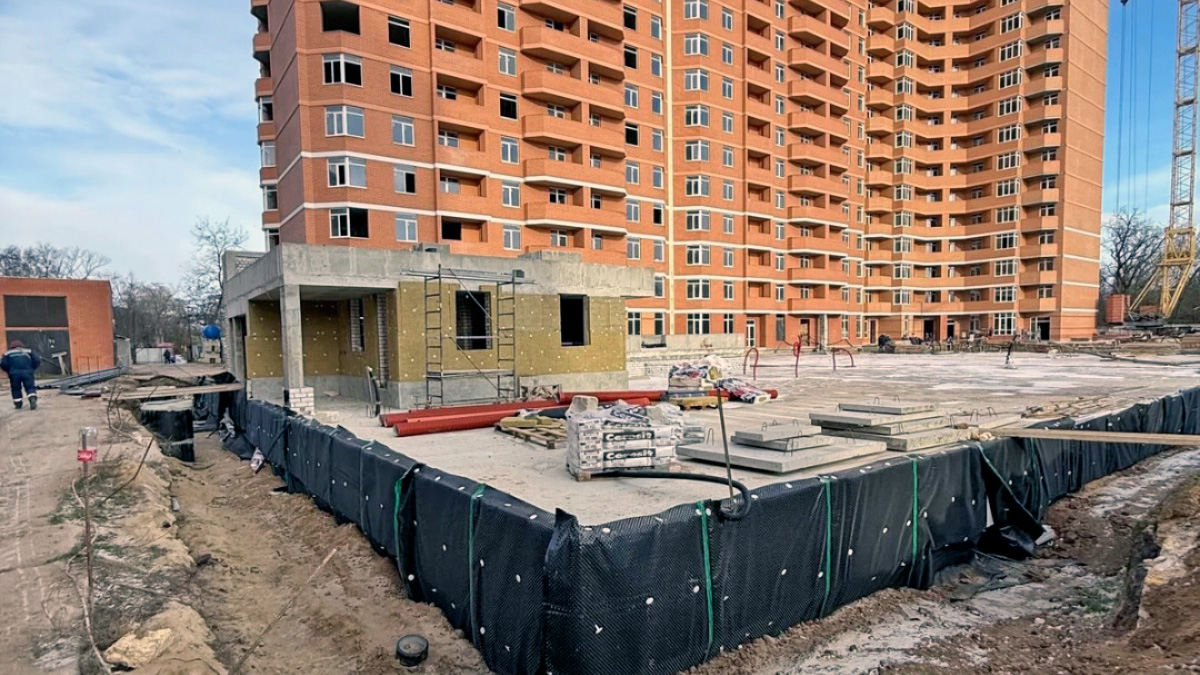

Хід будівництва житлового комплексу Real Park — січень 2026

Real Park

Пропонуємо актуальний звіт з будівельного майданчика житлового комплексу Real Park. У січні 2026 року роботи активно тривають у житлових секціях та підземному паркінгу. Будівництво ЖК Real Park відбувається відповідно до затвердженого графіка з високим рівнем готовності ключових інженерних та оздоблювальних етапів.

Real Park

Секція 3.1

Тривають роботи:

  • Фасадні роботи: влаштування та фарбування карнизу перехідних лоджій (готовність — 95%)
  • Початок гідроізоляції лоджій
  • Монтаж пожежної сигналізації та системи оповіщення
  • Оздоблювальні роботи (готовність — 85%)

Завершено:

  • Влаштування металевого огородження парапетів даху
  • Монтаж стояків пожежогасіння, водопостачання та опалення
  • Монтаж сантехнічних гребінок
  • Монтаж обшивки Knauf на трубопроводах
  • Встановлення металопластикових дверей між лоджіями (2–17 поверхи)

Секція 3.2

Тривають роботи:

  • Монтаж пожежної сигналізації та системи оповіщення (готовність — 60%)
  • Влаштування блискавкозахисту (готовність — 40%)
  • Монтаж газопроводу в котельню (готовність — 80%)
  • Монтаж ліфтів та ліфтового обладнання (готовність — 80%)

Завершено:

  • Влаштування огородження перехідних лоджій
  • Влаштування огородження сходових маршів
  • Монтаж стояків пожежогасіння, води та опалення
  • Влаштування металевого огородження парапетів даху
  • Монтаж сантехнічних гребінок
  • Укладання плитки на 15 поверсі

Real Park

Секція 3.3

Тривають роботи:

  • Фасадні роботи: влаштування та фарбування карнизів торця секції (готовність — 90%)

Завершено:

  • Влаштування покрівлі
  • Монтаж пожежонебезпечної плитки на котельні та прилеглій території
  • Влаштування металевого огородження парапетів даху

Паркінг

Тривають роботи:

  • Бетонування перекриття паркінгу 4-ої частини
  • Влаштування каркасу всього паркінгу

Завершено:

  • Влаштування стяжки перекриття паркінгу
  • Кладка шахт димовидалення та вентиляції
  • Армування та бетонування в’їзду в паркінг 1-ої частини
  • Армування та бетонування парапетів паркінгу 1-ої частини
  • Завершення земляних робіт котловану
  • Влаштування ростверку та фундаменту 4-ої частини
  • Монтаж вертикальних елементів 4-ої частини паркінгу
  • Мембранна гідроізоляція та влаштування розподільної плити 1/2 частини
  • Гідроізоляція та утеплення стін 1/2 частин паркінгу
  • Прокладка ливневої каналізації
  • Влаштування зовнішніх та зливних воронок

Секції 4.3–4.5

Тривають роботи:

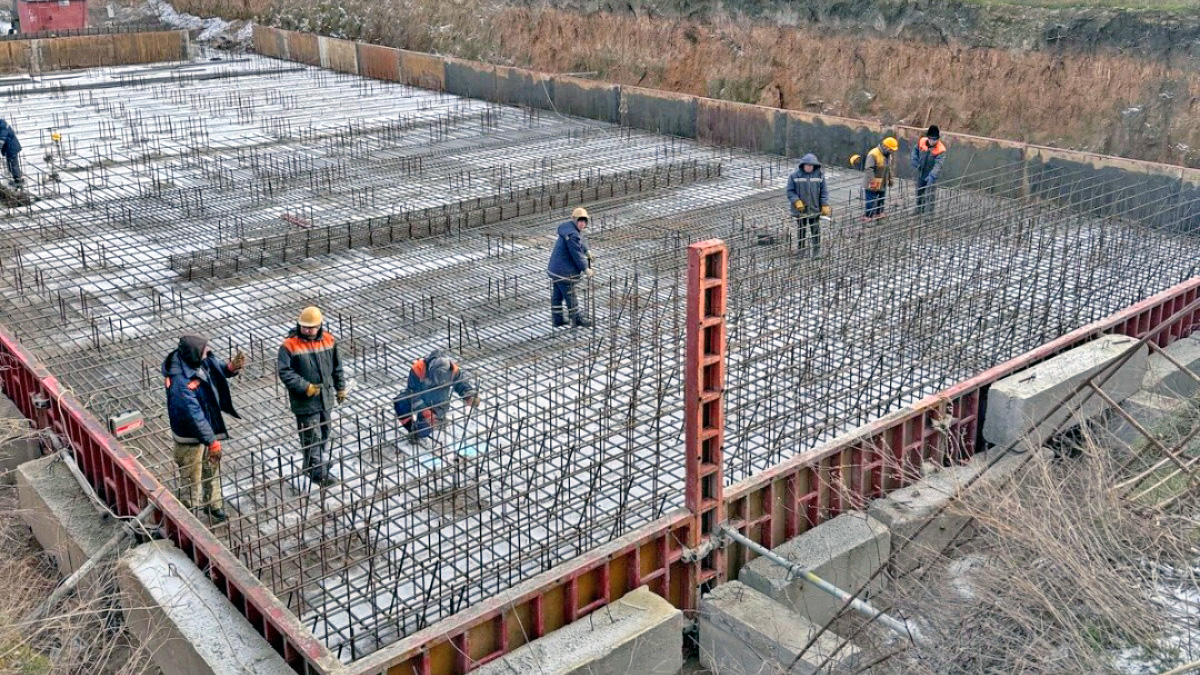

  • Армування під заливку фундаменту
  • Влаштування опалубки

Будівництво ЖК Real Park продовжується з дотриманням будівельних норм та технологій. Слідкуйте за оновленнями, щоб першими дізнаватися про хід робіт, рівень готовності секцій та паркінгу, а також ключові етапи реалізації проєкту.

Довідка СтройОбзор: Новобудова ЖК Real Park. Забудовник - Стікон. Адреса - Овідопільська дорога, 3. РАЙОН - Малиновський. КЛАС - комфорт. Поверховість - 16. Активність - будується. Закінчення робіт - 2-кв 2025. Технологія - монолітний каркас. Опалення - котельня. Територія - відкрита. Паркування - підземне.
