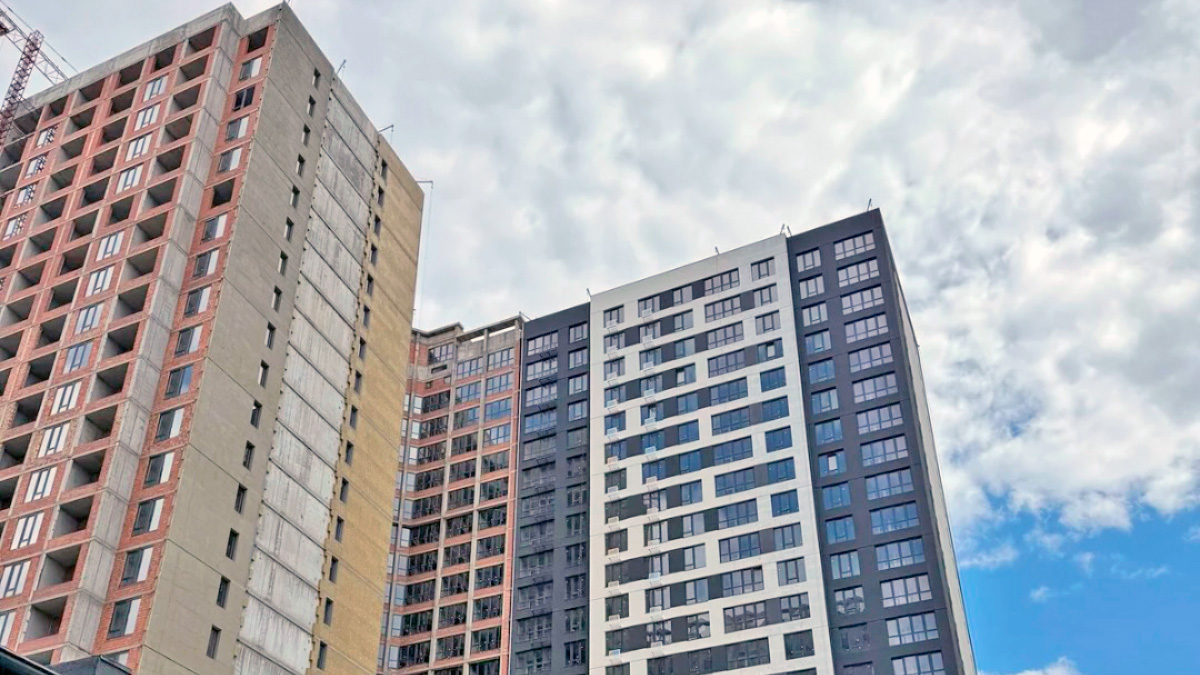

ЖК MODERN: хід будівництва у травні 2026 року
Будівництво ЖК MODERN, що розташований за адресою вул. І. Франка, 40, активно продовжується. На будівельному майданчику тривають фасадні, інженерні та внутрішні оздоблювальні роботи у всіх секціях комплексу. Девелопер «Стікон» продовжує виконання ключових етапів будівництва, включаючи монтаж інженерних мереж, утеплення фасадів, встановлення вікон та підготовку місць загального користування.
Публікуємо актуальний звіт про хід будівництва ЖК MODERN у травні 2026 року та детальний стан виконання робіт по кожній секції житлового комплексу.

Секція 2.1 — активні фасадні та інженерні роботи
У секції 2.1 будівельники продовжують комплекс внутрішніх та зовнішніх робіт. Особлива увага приділяється фасаду, монтажу інженерних систем та облаштуванню квартир.
Тривають роботи:
- влаштування декоративної штукатурки фасаду — готовність 30%;
- монтаж металопластикових вікон — виконано на 80%;
- влаштування першого шару гідроізоляції покрівлі;
- монтаж слаботочної траси пожежної сигналізації — готовність 95%;
- монтаж системи опалення та водопостачання під стяжкою;
- влаштування огородження лоджій у квартирах — виконано на 10%.
Завершено:
- утеплення покрівлі;
- влаштування стяжки;
- утеплення фасаду мінватою з торцевої сторони;
- кладку внутрішніх перегородок та зовнішніх стін на 21–24 поверхах.
Секція 2.2 — старт монтажу ліфтів та електрощитової
У секції 2.2 активно просуваються фасадні та інженерні роботи. Практично завершено монтаж вікон та кладку зовнішніх стін. Також розпочато встановлення ліфтового обладнання та електрощитової секції.
На поточному етапі виконуються:
- кладка зовнішніх стін — готовність 99%;
- монтаж металопластикових вікон — готовність 99%;
- фасадні роботи зі сторони Фонтанської дороги — утеплення мінватою та штукатурка — 10%;
- утеплення стін технічних приміщень на покрівлі — 80%;
- влаштування стяжки на 12 поверсі;
- утеплення покрівлі — 55%;
- монтаж стояків пожежного водопроводу — 90%;
- монтаж стояків системи опалення — 90%;
- штукатурка місць загального користування на 19 поверсі;
- утеплення фасаду зі сторони двору;
- монтаж ліфтового обладнання;
- монтаж електрощитової секції.
Вже завершено:
- штукатурку місць загального користування на 20–24 поверхах;
- влаштування стяжки на 3–11 та 16–24 поверхах;
- монтаж магістралей опалення по секції;
- кладку внутрішніх перегородок.
Секція 2.3 — фінальний етап оздоблювальних робіт
Секція 2.3 поступово переходить до завершальних внутрішніх робіт. Значний обсяг фасадного оздоблення вже виконано, а також активно тривають малярні роботи та облаштування місць загального користування.
Наразі тривають:
- гіпсокартонні роботи у місцях загального користування — готовність 85%;
- декоративна штукатурка фасаду зі сторони Фонтанської дороги — 90%;
- декоративна штукатурка внутрішнього фасаду — 90%;
- малярні роботи у місцях загального користування — 80%;
- монтаж стояків пожежного водопроводу — 90%;
- знепилення ліфтових шахт;
- влаштування стяжки — 95%;
- монтаж алюмінієвих дверей на перехідних лоджіях та балконних блоків — 50%;
- укладання плитки у місцях загального користування — 5%;
- монтаж корзин для кондиціонерів — 30%.
Актуальний стан будівництва ЖК MODERN
Станом на травень 2026 року ЖК MODERN демонструє стабільну динаміку будівництва. У більшості секцій активно виконуються фасадні, оздоблювальні та інженерні роботи, а також триває підготовка до завершальних етапів реалізації проєкту.
Будівельна готовність комплексу поступово наближається до фінальних стадій. Високий темп робіт дозволяє забезпечувати поетапне виконання усіх технологічних процесів відповідно до графіка будівництва.
