Житловий комплекс «УДОБНИЙ»: динаміка робіт станом на травень 2025

Будівельна компанія ТОВ «Дует» продовжує реалізацію житлового комплексу «УДОБНИЙ» відповідно до встановленого графіка. У травні 2025 року на всіх пускових комплексах активно ведуться будівельно-монтажні, інженерні та оздоблювальні роботи.
1-й Пусковий Комплекс (1ПК)
Інженерні та загальнобудівельні роботи:
- Завершено обробку сходових клітин у паркінгу під фарбування
- Виконано свердління отворів у підвалі
- Змонтовано системи каналізації нижче позначки 0.000
- Проведено гідравлічне випробування систем опалення та водопостачання
- Проведено випробування систем ОВ та ВК
Фасадні та скляні конструкції:
- Завершено монтаж алюмінієвих вітражів на 1 поверсі (зі сторони Бiсквітного провулку)
- Завершується монтаж вітражів та вхідних дверей на торці (зі сторони Середньофонтанського провулку)
Системи пожежного захисту:
- Встановлено клапани димовидалення (2–7 поверхи)
- Прокладено кабелі пожежної сигналізації (2–7 поверхи)
- Змонтовано пожежні шафи та щити сигналізації (13–23 поверхи)
- Влаштовано систему блискавкозахисту на покрівлі
Оздоблювальні роботи:
- Зачистка стін та шпаклювання – 1 поверх
- Нанесення кварц-грунту – 1, 11, 13, 23 поверхи
- Малярні роботи (структурна фарба) – 11, 13, 23 поверхи
- Обклеювання дверей та підлоги – 11, 13, 15 (сходовий марш), 23 поверхи
- Герметизація стиків дверей, плитки та інженерних щитів – 11, 13, 23 поверхи
- Монтаж дверей – 8–12 поверхи
- Монтаж ревізійних люків – 11, 13, 15–17, 23 поверхи
- Кладка дверних прорізів – 2 поверх
- Стяжка підлоги з приготуванням розчину – 4 поверх
- Оздоблення сходового маршу (ґрунтування, фарбування, малюнки) – 15 поверх
- Штукатурка, поклейка сітки, шпаклювання – 23 поверх
Монтаж стель:
- Встановлено стелі типу «грильято» – 11, 13, 16, 17, 23 поверхи
2-й Пусковий Комплекс (2ПК)
Будівельно-монтажні роботи:
- Обробка сходових клітин – 12–17 поверхи
- Кладка прорізів – 4–24 поверхи
Інженерія:
- Поквартирна розводка труб опалення та водопостачання в конструкції підлоги – 1–2 поверхи
3-й Пусковий Комплекс (3ПК)
Кладка та фасад:

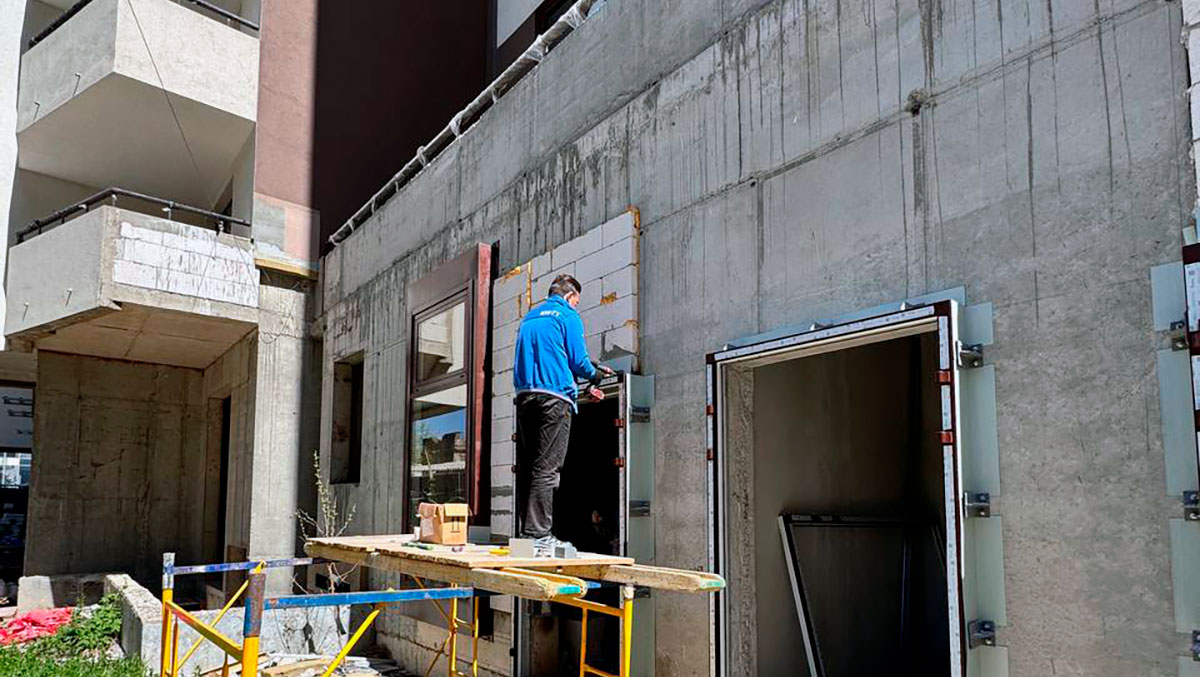

- Кладка газоблоку у вхідній групі
- Завершено фасадні роботи зі сторони торця (в напрямку ТРЦ «Чудо Город»)
Скління:
- Змонтовано опорні елементи та рами алюмінієвих вітражів на 1 поверсі
- На майданчик доставлено склопакети для подальшого монтажу
СПЗ:
- Встановлено пожежні клапани – 2–7 поверхи
- Прокладено кабелі системи сигналізації – 2–7 поверхи
4-й Пусковий Комплекс (4ПК)
Кладка:
- Кладка газоблочних стін – 11 м³
Інженерія та паркінг:
- Монтаж припливної та витяжної вентиляції на рівні -1.600
- Прибирання та шліфування паркінгу на -1 поверсі
- Розпочато шліфування -2 поверху
- Забетоновано пандус в’їзду зі сторони Бiсквітного провулку
Житловий комплекс «УДОБНИЙ» розвивається згідно з планом. Команда ТОВ «Дует» системно реалізує всі етапи проєкту, що підтверджується стабільним темпом будівельних і оздоблювальних робіт.
Слідкуйте за нашими оновленнями, щоб першими дізнаватися актуальну інформацію про перебіг будівництва!
Довідка СтройОбзор: Новобудова ЖК УДОБНИЙ. Забудовник компанія Дует. АДРЕСА - вулиця Середньофонтанська, 1-А. РАЙОН - Приморський. КЛАС - бізнес. ПОВЕРХОВІСТЬ - 24. АКТИВНІСТЬ - будується. ТЕХНОЛОГІЯ - монолитно-каркасна. ОПАЛЕННЯ - автономне. ТЕРИТОРІЯ - закрита. ПАРКОВКА - підземна.
Новини на цю тему
- Хід будівництва ЖК «УДОБНИЙ» – Квітень 2025
- ЖК «Удобний»: оновлення будівництва за березень
- Оновлення будівництва ЖК «Удобний» – лютий 2025
- Січневий хід будівництва ЖК «Удобний»: прогрес та перспективи
- Новини про хід будівництва ЖК «УДОБНИЙ» вiд компанiї «Дует» за грудень 2024 року
- Хід будівництва ЖК УДОБНИЙ у листопаді 2024 року: важливі етапи та деталі
