Ход строительства ЖК MODERN в июле 2026 г.: актуальный отчет о выполнении работ

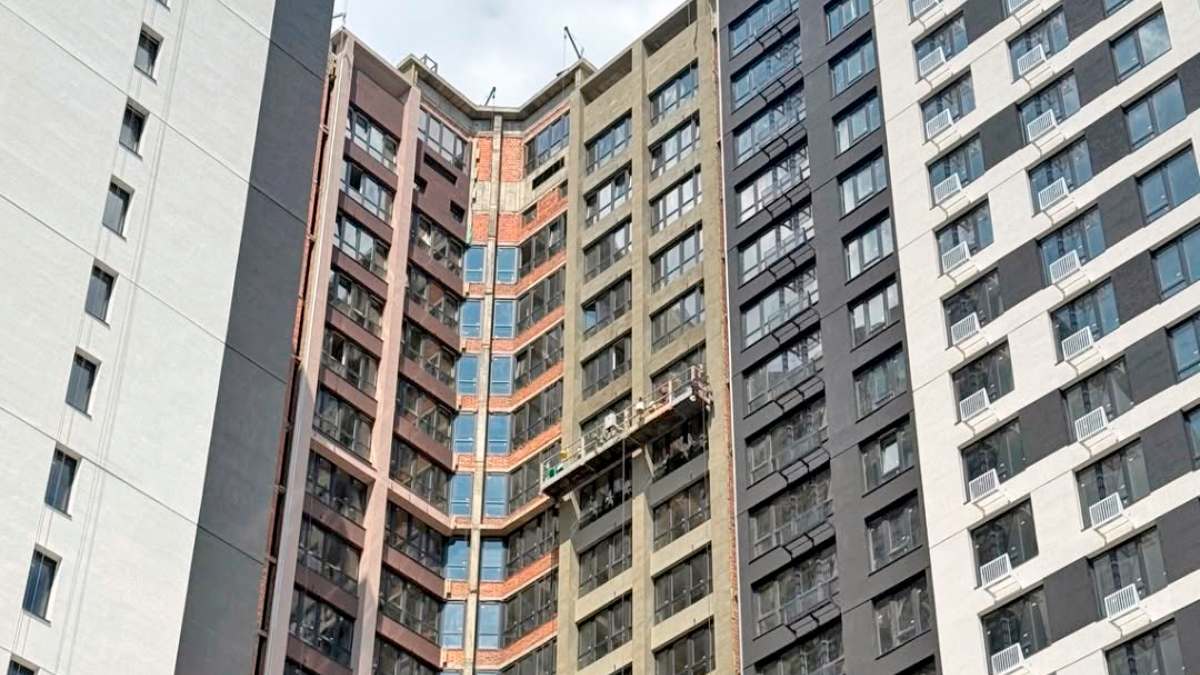

Строительство жилого комплекса MODERN, расположенного по адресу г. Одесса, ул. Ивана Франко, 40, продолжается в соответствии с утвержденным графиком. В течение июля 2026 года на строительной площадке активно выполнялись фасадные, инженерные и отделочные работы, устанавливались металлопластиковые окна, продолжался монтаж инженерных систем, а также велось обустройство подземного паркинга, сообщает Стикон.
Наибольший прогресс демонстрирует секция 2.3, где большинство внутренних отделочных работ уже приближается к завершению. В секциях 2.1 и 2.2 продолжается комплекс работ по устройству фасадов, утеплению здания, монтажу инженерных коммуникаций и подготовке дома к следующим этапам строительства.

Строительство секции 2.1 ЖК MODERN
В секции 2.1 продолжается комплекс строительно-монтажных работ, направленных на завершение фасадных систем и внутреннего инженерного оснащения здания.
Выполняются работы
- устройство вентилируемого фасада на торцевой части здания — 30%;
- утепление фасада с наружной стороны — 20%;
- утепление фасада с внутренней стороны — 30%;
- монтаж металлопластиковых окон — 80%;
- монтаж слаботочных сетей пожарной сигнализации — 95%;
- монтаж систем отопления и водоснабжения под стяжкой — 80%;
- гипсокартонные работы — 15%;
- монтаж стояков системы отопления — 50%.
Завершено
- штукатурные работы на 19–24 этажах;
- устройство цементной стяжки на 10–18 этажах;
- штукатурка торцевой части здания;
- нанесение декоративной штукатурки на торце здания.
Ход строительства секции 2.2
В секции 2.2 продолжаются фасадные, инженерные и внутренние отделочные работы. Практически завершена установка оконных конструкций и основных инженерных коммуникаций.
На сегодняшний день выполняются
- монтаж металлопластиковых окон — 99%;
- утепление фасада минеральной ватой и штукатурные работы с наружной стороны — 15%;
- нанесение декоративной штукатурки наружного фасада — 10%;
- утепление и штукатурка внутренней стороны фасада — 60%;
- нанесение декоративной штукатурки внутренней стороны — 30%;
- монтаж стояков пожарного водопровода — 95%;
- монтаж стояков системы отопления — 95%;
- штукатурные работы — 70%;
- монтаж лифтового оборудования — 90%;
- утепление балконов — 60%;
- гипсокартонные работы — 50%;
- монтаж главного стояка системы отопления — 80%.
Завершено
- штукатурные работы на 19 этаже.
Состояние строительства секции 2.3
Секция 2.3 остается наиболее готовой среди всех очередей строительства. Здесь активно выполняются финальные отделочные работы, завершается устройство фасада и внутренних помещений.
Продолжаются работы
- гипсокартонные работы — 95%;
- нанесение декоративной штукатурки фасада — 90%;
- малярные работы — 90%;
- монтаж стояков пожарного водопровода — 95%;
- устройство цементной стяжки — 95%;
- укладка плитки — 80%;
- монтаж корзин для наружных блоков кондиционеров — 80%;
- устройство вентилируемого фасада — 80%;
- монтаж квартирных и технических дверей — 20%.
Завершено
- устройство стяжки на кровле.
Строительство подземного паркинга
Параллельно со строительством жилых секций продолжается обустройство подземного паркинга. Работы выполняются в соответствии с производственным графиком.
- устройство монолитных лестниц;
- гидроизоляция и устройство распределительной плиты — 45%;
- устройство монолитных клумб;
- монтаж коробов подпора воздуха — 80%;
- монтаж системы вентиляции — 10%.
Обновление строительства ЖК MODERN
По состоянию на июль 2026 года строительство ЖК MODERN уверенно продвигается вперед. На объекте одновременно ведутся фасадные работы, монтаж инженерных сетей, внутренняя отделка квартир и мест общего пользования, установка лифтового оборудования, а также обустройство подземного паркинга.
Регулярное выполнение работ свидетельствует о стабильных темпах реализации проекта. В ближайшее время основное внимание будет сосредоточено на завершении фасадных систем, внутренней отделки, монтаже дверей, инженерных коммуникаций и подготовке отдельных секций к следующим этапам строительства.
