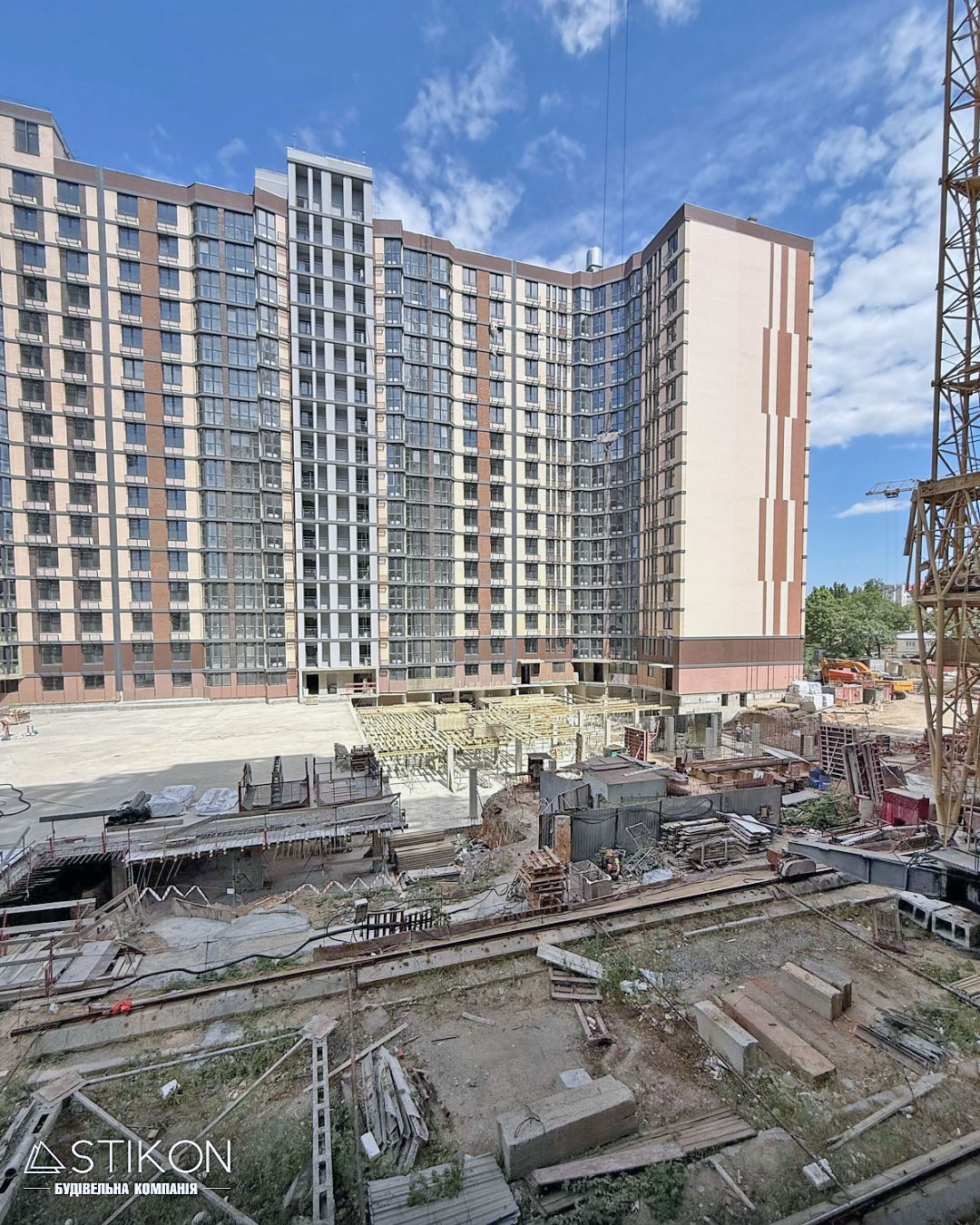

ЖК «Прохоровський квартал»: актуальний стан будівництва на липень 2025

Прохоровський квартал

Будівництво житлового комплексу «Прохоровський квартал» активно триває! Протягом останніх тижнів на об'єкті виконано значний обсяг робіт на всіх секціях та об'єктах інфраструктури. Нижче – детальний звіт про поточний стан будівництва.

Прохоровський квартал

Секція 3.1

Виконуються роботи:

  • Монтаж ліфтового обладнання (завершено на 90%)
  • Монтаж насосних станцій
  • Пожежна сигналізація (завершено на 80%)
  • Сантехнічні роботи: вода, каналізація, опалення
  • Монтаж металопластикових вікон (завершено на 97%)
  • Плиточні роботи (завершено на 90%)
  • Фасадні роботи на перехідних лоджіях (завершено на 95%)
  • Монтаж вхідних дверей у квартири (завершено на 80%)

Завершено:

  • Фарбування торця секції 3.1

Секція 3.2

Виконуються роботи:

  • Монтаж котельної (завершено на 80%)
  • Сантехнічні роботи: всі стояки, вода, каналізація, опалення
  • Монтаж інженерних комунікацій
  • Фасадні роботи (завершено на 95%)
  • Монтаж ліфтового обладнання (завершено на 90%)

Завершено:

  • Благоустрій території з зовнішньої сторони
  • Монтаж зовнішнього газопроводу вздовж фасаду

Секція 3.3

Виконуються роботи:

  • Благоустрій території з зовнішньої сторони

Завершено:

  • Оздоблення: фарбування та монтаж стель типу «Армстронг»
  • Монтаж пожежної сигналізації та клапанів димовидалення

Секція 3.4

Виконуються роботи:

  • Фасадні роботи на цокольному поверсі

Паркінг

Виконуються роботи:

  • Кладка зовнішніх стін
  • Бетонування вертикальних елементів (4-та частина)
  • Влаштування опалубки плити перекриття

Завершено:

  • Армування ростверку (4-та частина)
  • Бетонування ростверку (4-та частина)
  • Армування вертикальних елементів (4-та частина)

Секція 4.1

Виконуються роботи:

  • Кладка зовнішніх стін на 9-му поверсі
  • Армування стін технічного поверху

Завершено:

  • Монолітне перекриття над 16 поверхом

Секція 4.2

Виконуються роботи:

  • Будівництво технічного поверху
  • Бетонування стін та парапетів
  • Кладка зовнішніх стін на 9-му поверсі

Секція 6.1

Виконуються роботи:

  • Зведення вертикальних залізобетонних конструкцій підвалу

Завершено:

  • Армування ростверку
  • Бетонування ростверку

Довідка СтройОбзор: Забудовник - Стікон. Адреса - він є Прохорівська, 40. РАЙОН - Малиновський. КЛАС - комфорт. Поверховість - 16. Активність - будується. Технологія - монолітний каркас. Опалення - котельня. Територія - закрита. Паркування - підземне.
