Будівництво MONT BLAN: актуальний статус на листопад 2025 року

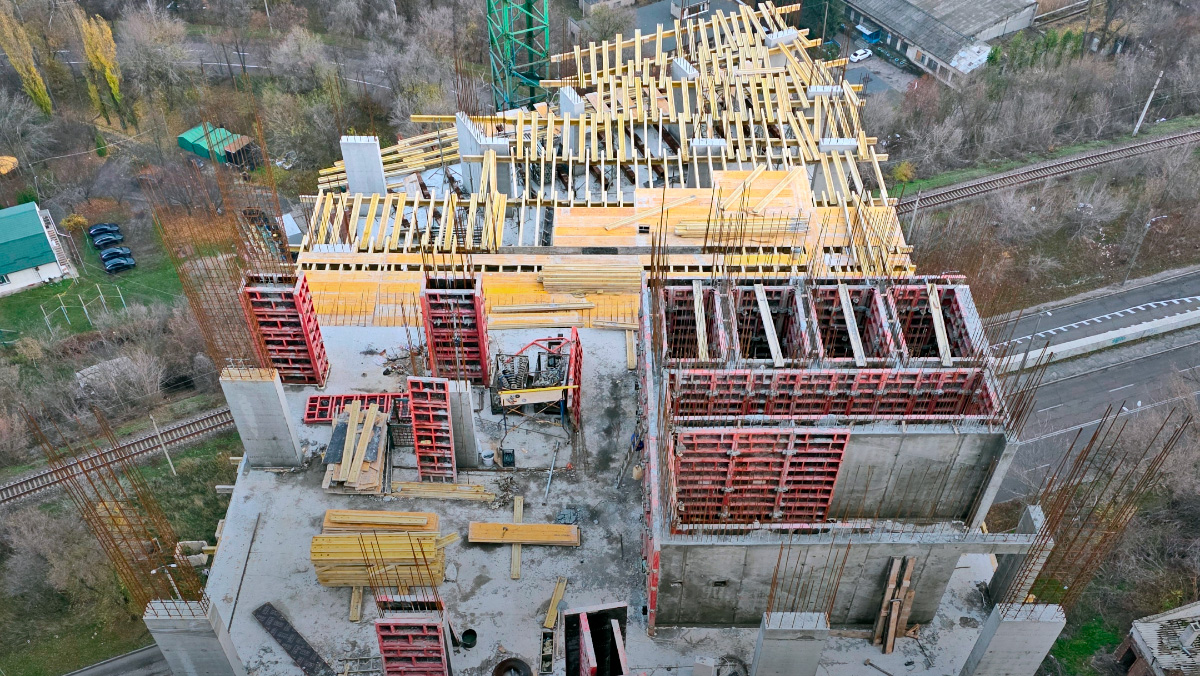

MONT BLAN

В ноябре 2025 года строительство MONT BLAN продолжает активно продвигаться вперёд. Девелопер публикует подробный отчёт о выполнении работ во всех секциях комплекса. Ниже — полный обзор ключевых этапов строительства с учётом отделки, фасадных работ, инженерных сетей и монолитных конструкций.

MONT BLAN

Секция A

Отделочные работы в местах общего пользования:

  • Выполнена укладка керамогранита в коридорах на 11, 14, 17–20 этажах.
  • Проведены малярные работы (стеклохолст + финишная шпаклёвка) на 7, 10, 14, 15, 21, 22, 24 этажах.
  • Завершено окрашивание потолков и нанесение декоративного покрытия на стены на 8, 16, 23 этажах.
  • Установлены светильники в МОПах на 8, 16, 23 этажах.

Отделка лестничных маршей:

  • 1-й этаж — штукатурка лестничных маршей.
  • 12-й этаж — шпаклевание потолков и торцов маршей.
  • 22–24 этажи — нанесение декоративного покрытия на стены.
  • 22–24 этажи — окрашивание потолков и торцов маршей.

Лифтовая часть:

  • Продолжается монтаж двух основных лифтов (на 27 и 24 остановки).
  • Завершён монтаж настилов под третий лифт.
  • Выполнена покраска стен шахты и приямка.

Двери и технические элементы:

  • Смонтированы противопожарные двери, технические люки и входные дверные блоки квартир на 8, 16, 23 этажах.

Инженерные работы:

  • В котельной установлено 5 котлов, оборудование пожарной сигнализации, освещение и пожарный шкаф.
  • Начат монтаж радиаторов отопления и счётчиков холодной воды в квартирах и на этажах.

Секция B

Фасадные работы:

  • Монтаж кронштейнов под фасадный каркас — 92 %.
  • Монтаж утеплителя и ветрозащиты — 80 %.
  • Монтаж направляющих профилей — 70 %.
  • Облицовка фасада керамогранитом — 45 %.

Секция C

Кладка и перегородки:

  • Вентканалы и стены на 13-м этаже — 100 %.
  • Стены 14-го этажа — 100 %.
  • Стены 15-го этажа — 50 %.
  • Перегородки из газобетона на 5-м этаже — 100 %.
  • Усиление кладки на 11, 12, 13, 14 этажах — 100 %.

Монолитные работы:

  • 17-й этаж — готовность 80 %.
  • 18-й этаж — готовность 50 %.

Справка СтройОбзор: Новостройка ЖК MONT BLAN. ЗАСТРОЙЩИК — Артпроектбуд. АДРЕС — ул. 6-й Стрелецкой Дивизии. РАЙОН — Соборный. МЕТРО — Днепр. КЛАСС — премиум. ЭТАЖНОСТЬ — 24. СТАТУС — строится. ТЕХНОЛОГИЯ — монолитно-каркасная. ОТОПЛЕНИЕ — крышная котельная с разводкой отопления. ТЕРРИТОРИЯ — закрытая. ПАРКОВКА — подземная, наземная многоуровневая.
