Строительство MONT BLAN: актуальный статус на декабрь 2025 года

MONT BLAN

Строительные работы в жилом комплексе MONT BLAN активно продолжаются. По состоянию на декабрь 2025 года зафиксирован существенный прогресс во всех секциях проекта. Ниже представлен подробный обзор выполненных работ, включая отделку мест общего пользования, фасадные работы, монтаж инженерных систем и возведение монолитного каркаса.

MONT BLAN

Секция A: отделочные и инженерные работы

Отделка мест общего пользования и коридоров

  • На всех этажах выполнена укладка керамогранита в коридорах и местах общего пользования
  • Завершены малярные работы: приклеивание стеклохолста и нанесение финишного слоя шпаклевки
  • Выполнена покраска потолков в коридорах и МОП
  • Нанесено декоративное покрытие на стены мест общего пользования
  • Смонтированы осветительные приборы в коридорах и общих зонах

Лестничные марши и площадки

  • Полностью выполнено оштукатуривание лестничных маршей в диапазоне отметок от −9.450 до +74.000
  • Завершены шпаклевка и покраска потолков и торцов лестничных маршей
  • Нанесено декоративное покрытие на стены лестничных клеток

Лифтовое оборудование

  • Продолжается процесс настройки двух основных пассажирских лифтов
  • Завершен монтаж настилов под третий лифт

Двери и технические элементы

  • Установлены противопожарные двери в соответствии с проектными решениями
  • Смонтированы технические люки
  • Установлены входные квартирные двери

Котельная

В котельной секции A продолжается завершающее доукомплектование оборудования, что является ключевым этапом для последующего запуска инженерных систем отопления.

MONT BLAN

Секция B: фасадные работы

В секции B основной фокус работ сосредоточен на устройстве навесного фасада. Работы выполняются поэтапно с соблюдением технологических норм и проектной документации.

  • Монтаж кронштейнов под фасадный каркас — выполнено на 93 %
  • Монтаж слоя утеплителя и ветрозащитного барьера — выполнено на 85 %
  • Монтаж направляющих профилей — выполнено на 80 %
  • Облицовка фасада керамогранитом — выполнено на 65 %

Завершение фасадных работ обеспечит не только современный архитектурный облик здания, но и высокие показатели энергоэффективности и долговечности конструкций.

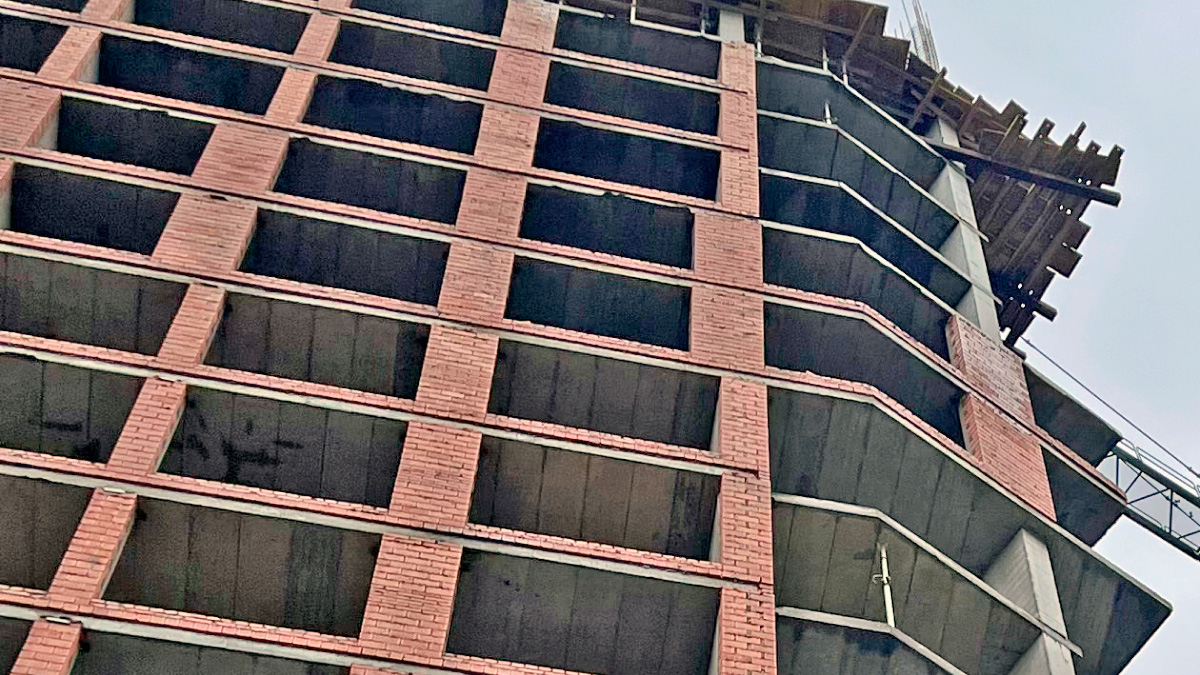

Секция C: кладочные и монолитные работы

Кладка и внутренние перегородки

  • Вентиляционные каналы и стены 14-го этажа — выполнено на 100 %
  • Стены 15-го и 16-го этажей — выполнено на 100 %
  • Перегородки из газобетона на 7-м этаже — готовность 15 %
  • Усиление кладки на 11–14 этажах — выполнено на 100 %

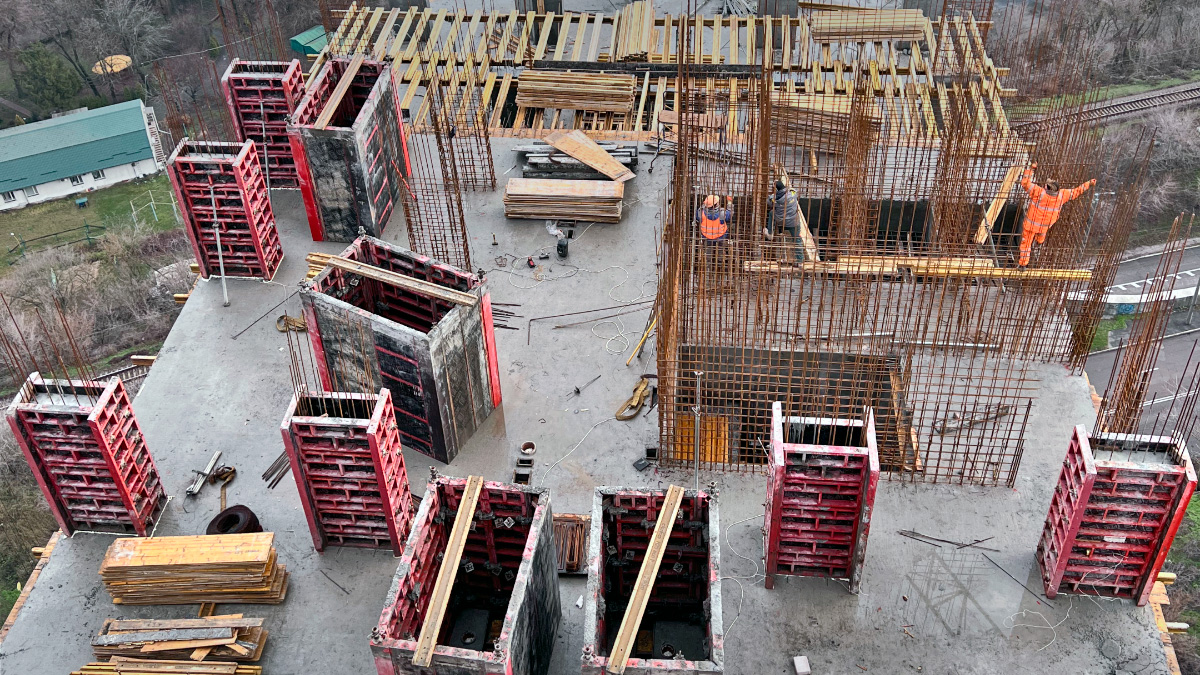

Монолитный каркас

  • 17-й этаж — готовность 100 %
  • 18-й этаж — готовность 80 %
  • 19-й этаж — готовность 15 %

Монолитные работы в секции C приближаются к завершающим этапам, что в дальнейшем позволит перейти к активной фазе внутренних работ и инженерных сетей.

Вывод

По состоянию на декабрь 2025 года строительство жилого комплекса MONT BLAN ведется в соответствии с утвержденным графиком. Активное выполнение отделочных, фасадных и монолитных работ свидетельствует о системном подходе к реализации проекта и постепенном приближении к следующим этапам строительства.

Справка СтройОбзор: Новостройка ЖК MONT BLAN. ЗАСТРОЙЩИК — Артпроектбуд. АДРЕС — ул. 6-й Стрелецкой Дивизии. РАЙОН — Соборный. МЕТРО — Днепр. КЛАСС — премиум. ЭТАЖНОСТЬ — 24. СТАТУС — строится. ТЕХНОЛОГИЯ — монолитно-каркасная. ОТОПЛЕНИЕ — крышная котельная с разводкой отопления. ТЕРРИТОРИЯ — закрытая. ПАРКОВКА — подземная, наземная многоуровневая.
