Ход строительства ЖК MONT BLAN - февраль 2026 года

MONT BLAN

Строительство жилого комплекса MONT BLAN в феврале 2026 года продолжается в соответствии с утверждённым графиком. На объекте активно выполняются инженерные, фасадные, монолитные и монтажные работы, что позволяет постепенно переходить к завершающим этапам в ключевых секциях комплекса.

Ниже представлен подробный отчёт о текущем состоянии строительных работ по секциям A, B и C, а также информация о лифтовом оборудовании и инженерной инфраструктуре.

MONT BLAN

Секция A: инженерные системы и безопасность

В секции A основной акцент сделан на инженерных сетях и системах безопасности. Работы выполняются в соответствии с современными строительными и противопожарными нормами.

  • Начат монтаж главного распределительного щита электроснабжения.
  • Полностью завершён монтаж клапанов систем дымоудаления и подпора воздуха по секции.
  • Начат монтаж клапанов дымоудаления и подпора воздуха в подземном паркинге.

Реализация данных этапов обеспечивает надёжное электроснабжение и высокий уровень пожарной безопасности для будущих жителей.

Лифтовая часть

В комплексе продолжается монтаж основного лифтового оборудования. Всего предусмотрена установка трёх современных скоростных лифтов:

  1. лифт на 27 остановок;
  2. лифт на 24 остановки;
  3. лифт на 24 остановки.

Лифты обеспечат комфортное и безопасное вертикальное сообщение между этажами, включая доступ к паркингу.

Котельная и тепловой пункт

Важный этап инженерного обеспечения комплекса успешно завершён:

  • Котельная — работы полностью завершены.
  • Тепловой пункт — работы полностью завершены.

Это позволяет гарантировать стабильное теплоснабжение и энергоэффективность жилого комплекса MONT BLAN.

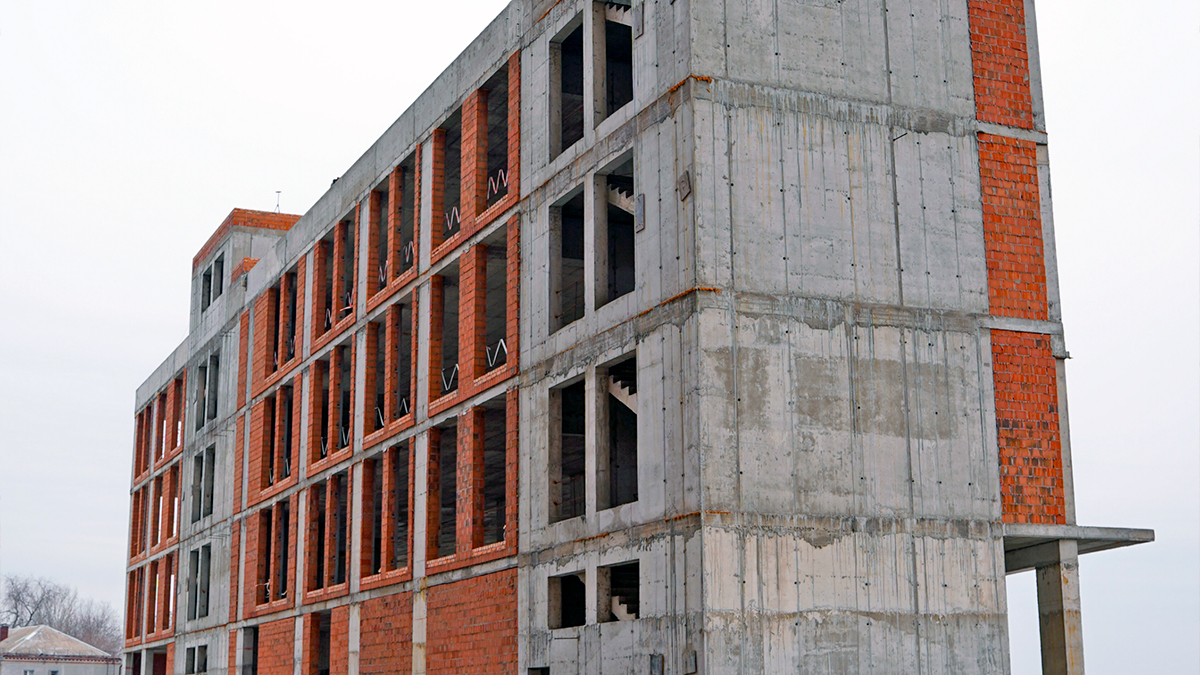

MONT BLAN

Секция B: фасадные и инженерные работы

В секции B активно выполняются фасадные работы, формирующие финальный архитектурный облик здания.

  • Монтаж направляющих профилей фасадной системы — выполнено на 95%.
  • Облицовка фасада керамогранитом — выполнено на 80%.
  • Инженерная система К1 — выполнено 100%.

Использование керамогранита повышает долговечность фасада, а завершение системы К1 является важным этапом подготовки к внутренним работам.

Секция C: кладка и монолит

В секции C продолжаются монолитные и кладочные работы, которые определяют конструктивную готовность здания.

Кладка и перегородки

  • Вентиляционные каналы и стены 16-го этажа — выполнено 100%.
  • Вентиляционные каналы и стены 17-го этажа — выполнено 40%.

Монолитные работы

  • 19-й этаж — готовность 95%.
  • 20-й этаж — готовность 40%.

Постепенное наращивание этажности свидетельствует о высоких темпах строительства и соблюдении технологических процессов.

Итоги

По состоянию на февраль 2026 года строительство ЖК MONT BLAN уверенно продвигается вперёд. Завершение ключевых инженерных узлов, активные фасадные работы и высокий уровень готовности монолитных конструкций подтверждают стабильный прогресс проекта.

Мы и далее будем информировать об актуальном ходе строительства, чтобы будущие инвесторы и жители могли отслеживать все этапы реализации комплекса.

Справка СтройОбзор: Новостройка ЖК MONT BLAN. ЗАСТРОЙЩИК — Артпроектбуд. АДРЕС — ул. 6-й Стрелковой Дивизии. РАЙОН — Соборный. ГОРОД — Днепр. КЛАСС — премиум. ЭТАЖНОСТЬ — 24. СТАТУС — строится. ТЕХНОЛОГИЯ — монолитно-каркасная. ОТОПЛЕНИЕ — крышная котельная с разводкой отопления. ТЕРРИТОРИЯ — закрытая. ПАРКОВКА — подземная, наземная многоуровневая.
