Ход строительства ЖК «Метрополис» в июне 2026: последние новости со строительной площадки

Хід будівництва ЖК «Метрополіс» у червні 2026 року: останні новини з будівельного майданчика

В жилом комплексе «Метрополис» продолжается активная реализация проекта. По состоянию на июнь 2026 года застройщик DIM продолжает выполнять внутренние отделочные работы, устройство фасадов, монтаж инженерных систем, благоустройство придомовой территории, а также строительство подземного паркинга и новых секций комплекса.

Особое внимание уделяется завершающим работам в доме №3, где активно ведется отделка мест общего пользования и подготовка инженерной инфраструктуры. Одновременно в доме №4 продолжаются монолитные работы, кирпичная кладка, монтаж оконных конструкций и строительство паркинга.

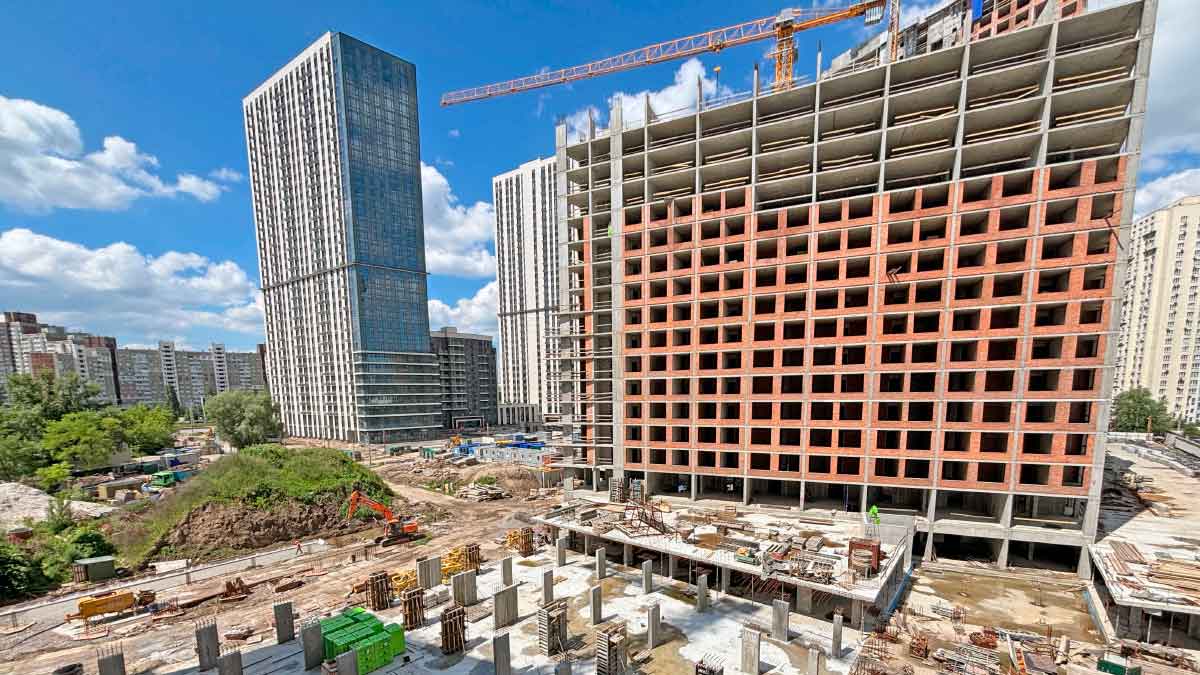

Ход строительства ЖК «Метрополис» в июне 2026 года: последние новости со строительной площадки

Дом №3: активная отделка, фасадные работы и благоустройство

Секция 1

  • продолжается отделка лобби;
  • малярные работы выполнены на 50%;
  • монтаж крупноформатной плитки на стенах выполнен на 10%;
  • устройство фасада входной группы и фасадного освещения выполнено на 90%.

Секция 2

  • продолжается отделка лобби;
  • малярные работы выполнены на 40%;
  • готовность фасада входной группы и наружного освещения составляет 90%;
  • отделка лестничных маршей и укладка плитки выполнены на 60%.

Секция 3

В третьей секции выполняется масштабный комплекс внутренних и наружных работ, приближающих дом к завершающему этапу строительства.

  • продолжается отделка лобби;
  • малярные работы выполнены на 30%;
  • монтаж крупноформатной плитки на стенах — 30%;
  • укладка плитки на пол выполнена на 70%;
  • готовность фасада входной группы и фасадного освещения составляет 90%;
  • окраска стен и потолков лестничных клеток выполнена на 50%;
  • строительство распределительного пункта (РП) и монтаж навесного фасада выполнены на 90%;
  • разметка подземного паркинга выполнена на 80%;
  • монтаж колесоотбойников — 60%;
  • монтаж тепловых завес — 80%;
  • продолжается благоустройство Зоны 1 и Зоны 2;
  • внутриплощадочные сети водоснабжения, бытовой и дождевой канализации выполнены на 90%.

Дом №4: продолжается строительство конструкций и подземного паркинга

Секция 1

  • монтаж ПВХ-окон выполнен на 60%;
  • устройство монолитных конструкций противопожарного пояса на 16 этаже выполнено на 20%;
  • монолитные работы на кровле выполнены на 30%;
  • кирпичная кладка 34 этажа выполнена на 20%.

Секция 2

  • кирпичная кладка на кровле выполнена на 80%.

Секция 4

  • продолжается устройство монолитных конструкций подземного паркинга и подпорных стен;
  • выполняются работы по гидроизоляции стен паркинга.

Секция 5

  • продолжается устройство монолитных конструкций подземного паркинга и подпорных стен;
  • ведутся работы по гидроизоляции стен паркинга;
  • кирпичная кладка выполнена до 8 этажа.

Что выполнено в ЖК «Метрополис» по состоянию на июнь 2026 года

Строительство жилого комплекса «Метрополис» продолжается в соответствии с утвержденным графиком. В доме №3 основной акцент сделан на завершении внутренней отделки, оформлении входных групп, обустройстве паркинга, развитии инженерной инфраструктуры и благоустройстве придомовой территории.

В доме №4 активно продвигаются конструктивные работы: продолжаются монтаж окон, монолитное строительство, кирпичная кладка, устройство кровли и подземного паркинга. Параллельно выполняются работы по защите конструкций, гидроизоляции и подготовке к следующим этапам строительства.

Регулярное выполнение отделочных, фасадных, инженерных и строительно-монтажных работ свидетельствует о планомерном продвижении реализации проекта. В дальнейшем застройщик планирует продолжить завершающие работы в доме №3 и активизировать строительство секций дома №4, что позволит и дальше соблюдать график реализации жилого комплекса.
