Хід будівництва ЖК «УДОБНИЙ» — серпень 2025: останні оновлення

УДОБНИЙ

Будівельна компанія ТОВ «Дует» продовжує комплексну реалізацію житлового комплексу «УДОБНИЙ». У цьому місяці роботи проходять на кількох пускових комплексах одночасно: монтаж внутрішніх інженерних систем, завершальні фасадні операції, обладнання котельні та інтенсивне облаштування паркінгу.

УДОБНИЙ

Короткий огляд прогресу

1ПК — основні роботи (серпень 2025)

  • Монтаж радіаторів опалення з 13 по 23 поверх.
  • Монтаж футлярів для випусків ВК (зовнішні мережі НВК) та герметизація вводів.
  • Роботи передані під улаштування фасаду та благоустрій.
  • Встановлено молнієзахист на фасаді та блискавкоприймачі на покрівлі.
  • Вентилятори підпору ліфтового холу та тамбура-шлюзу змонтовані на покрівлі.
  • Монтаж пожежних шаф з 3 по 12 поверх.
  • Монтаж технологічного обладнання у котельні.
  • Авансовано матеріали: радіатори (12–6 поверхи), балансувальні клапани та регулююча арматура ОВ (12–1 поверхи).
  • Оздоблювальні та завершальні роботи: герметизація плитки, дверей, щитків (3,4,5,6,7,18 пов.), монтаж дверей (18–22 пов.), монтаж стелі «Грильято» (7–9 пов.), нанесення кварц-грунту (2–7,18 пов.), облицювання плиткою — тераса (2 поверх), поклейка декоративних панелей у ліфтових холах (5–7 пов.), фарбування стелі та стін (3–6,18 пов.).

2ПК — інженерні та внутрішні роботи

  • Випробування стояків опалення та водопроводу (контроль герметичності та тиску).
  • Монтаж кабельних ліній: інтернет, домофони, відеонагляд.
  • Роботи в котельні: укладання плитки, монтаж сходів з армуванням, встановлення сантехніки та електрообладнання.

3ПК — оздоблення та паркінг

  • Оздоблення сходової клітки з 2-го поверху до -2 рівня паркінгу.

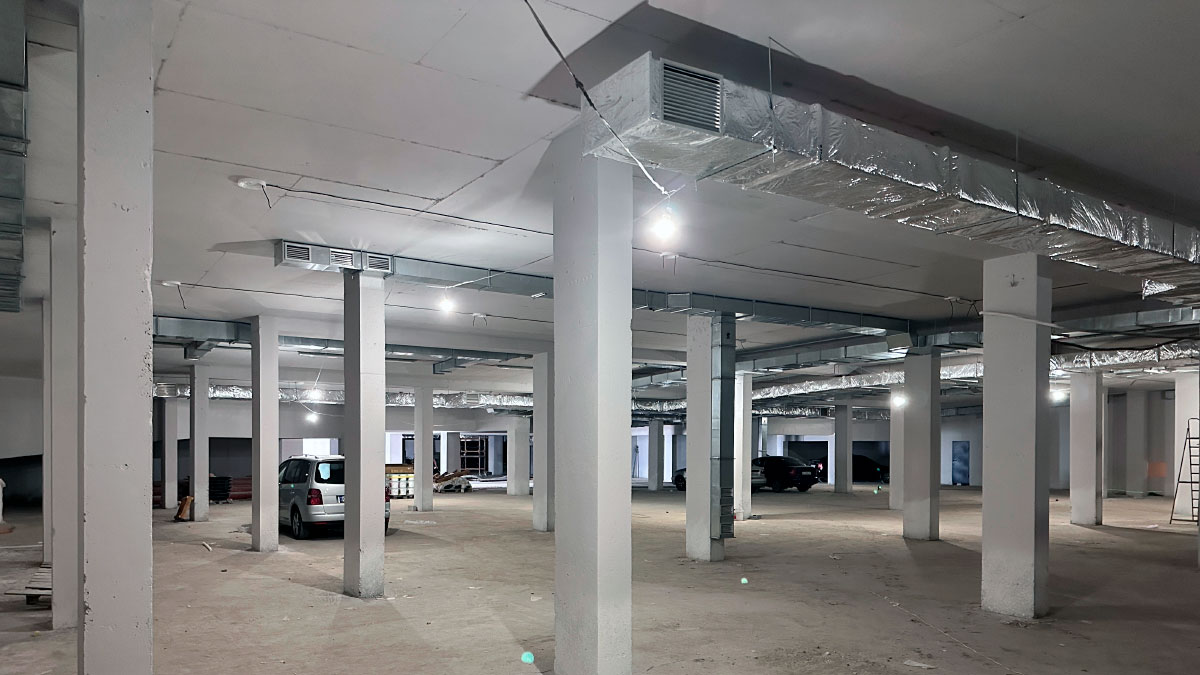

  • Паркінг: монтаж силового обладнання та приладів обліку (розподільчі щити, автоматика, лічильники), прокладання кабельних ліній та монтаж лотків.
  • Загальне виконання електромонтажних робіт — близько 70%.
  • Монтаж повітропроводів системи димовидалення (відм. -4.600).
  • Фарбування паркінгу на рівнях -1 і -2, гідроізоляція подіуму з боку двору.
  • Встановлено ролетні ворота на в’їзди/виїзди — 4 шт.

Зовнішні мережі та електропостачання

  • Зовнішні мережі НВК: монтаж футлярів для випусків та герметизація вводів завершуються.
  • Зовнішня лінія електропостачання виконана частково — прокладено трасу (роботи тривають).

Деталізація робіт по об'єктах

1ПК — інженерія і фасад

  • Опалення: комплексний монтаж радіаторів та балансувальної арматури з авансуванням матеріалів для середніх поверхів.
  • Котельня: монтаж технологічного обладнання, підготовка до пуско-налагодження.
  • Фасад: передача ділянок у підряд для влаштування утеплення, облицювання та остаточної герметизації швів.

2ПК — комунікації та внутрішні мережі

  • Тестування стояків та випробування систем забезпечення холодною/гарячою водою.
  • Прокладання кабелів зв'язку та безпеки (інтернет, домофон, відеоспостереження).

Паркінг

  • Завершуються роботи з електропостачання та встановлення облікових приладів. На даному етапі електромонтажні роботи виконані приблизно на 70%.
  • Покриття та фарбування, облаштування вентиляції й системи димовидалення — у прогресі.

Матеріали та логістика

Для забезпечення своєчасного виконання робіт замовлено та авансовано ключові матеріали: радіатори для зазначених поверхів, балансувальні клапани та регулююча арматура опалення. Постачання та складські запаси перебувають під контролем проєктного відділу, що дозволяє уникнути простоїв у роботах.

Безпека та якість

ТОВ «Дует» наголошує на дотриманні вимог охорони праці та технологічних регламентів. На об'єкті регулярно проводяться контрольні інспекції якості виконання монтажних та оздоблювальних робіт. Усі електромонтажні та пожежно-технічні роботи виконуються відповідно до діючих норм.

Наступні кроки

  • Завершення монтажу інженерних мереж у 1ПК та передачa ділянок під зовнішні фасадні роботи.
  • Планове пуско-налагодження котельні після завершення монтажу технологічного обладнання.
  • Завершення електромонтажних робіт у паркінгу та повне облаштування системи вентиляції і димовидалення.
  • Продовження робіт з прокладання зовнішньої лінії електропостачання та підключення вуличного освітлення.
  • Оздоблювальні та декоративні роботи у ліфтових холах і на терасі (2-й поверх).

Примітка: Інформація наведена за станом на серпень 2025. Графік робіт може коригуватися у зв'язку з постачанням матеріалів, погодними умовами та іншими організаційними факторами.

Будівництво ЖК «УДОБНИЙ» — слідкуйте за оновленнями ходу робіт у наших щомісячних звітах.
