Ход строительства ЖК «Удобный» - март 2026

Хід будівництва ЖК «Удобний» — березень 2026

Строительство жилого комплекса «Удобный» активно продолжается. По состоянию на март 2026 года на строительной площадке выполняются инженерные, монтажные, отделочные и фасадные работы, продолжается установка систем безопасности и прокладка внешних сетей.

Специалисты одновременно работают на нескольких пусковых комплексах: проводится монтаж инженерных коммуникаций, установка дверей и металлоконструкций, обустройство систем отопления, вентиляции, водоснабжения, пожарной сигнализации, а также благоустройство территории и инфраструктуры паркинга.

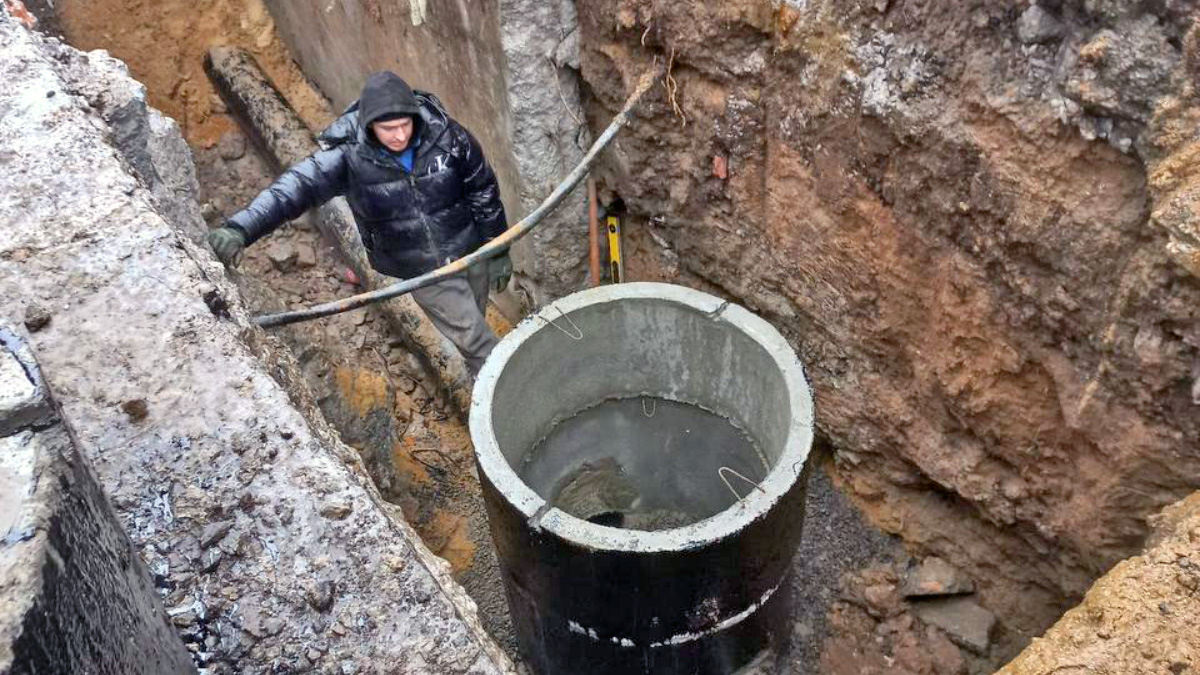

Ход строительства ЖК «Удобный» — март 2026

Строительная готовность 1 пускового комплекса

Монтаж дверей и металлоконструкций

  • Установлено 9 дверей в подвальном помещении
  • Смонтирована 1 дверь на техническом этаже

Насосная станция и система водоснабжения

На объекте продолжается обустройство инженерной инфраструктуры, которая обеспечит стабильное водоснабжение здания.

  • Выполнена обвязка насосной системы — подключено и настроено 12 баков
  • Подключены 2 насосные станции
  • Выполнена обвязка насосных станций хозяйственно-питьевого водопровода для верхней и нижней зон здания
  • Поставлены баки запаса воды
  • Выполнена установка и подрезка насосов хозяйственно-питьевого водопровода

Отопление и вентиляция (ОВ)

  • Выполнен монтаж воздуховодов приточно-вытяжных систем в подвальном помещении
  • Установлены приточные вентиляционные установки подвала

Противопожарные системы (СПЗ)

Этажи 2–14

  • Комплектация и монтаж поэтажных шкафов пожарной сигнализации
  • Установка световых табличек путей эвакуации
  • Монтаж кнопок ручного запуска систем дымоудаления и пожарного водопровода

Этажи 15–23

  • Монтаж шкафов пожарной сигнализации
  • Установка кнопок управления пожарными насосами и вентиляторами системы дымоудаления
  • Монтаж пожарных извещателей в квартирах и на путях эвакуации

Строительные работы 2 пускового комплекса

Металлоконструкции

  • Установлены металлические ограждения на 4 лестничных маршах

Система отопления

  • Выполнено авансирование закупки балансировочных клапанов системы отопления для этажей 1–25

Системы противопожарной защиты

  • Проведено авансирование закупки поэтажных клапанов системы дымоудаления для этажей 1–25

Электромонтажные работы

Параллельно с другими работами активно выполняется монтаж электрических сетей жилого комплекса.

  • Монтаж главной электрощитовой — 100%
  • Установка этажных электрощитов — 40%
  • Прокладка поэтажных кабельных линий — 20%
  • Восстановление благоустройства после прокладки кабельной линии 20 кВ — 100%

Отделочные работы

В местах общего пользования продолжаются внутренние отделочные работы.

  • Облицовка пола керамической плиткой с затиркой швов выполнена на этажах: 16–21 этаж.

Строительство 3 пускового комплекса

Установка дверей

  • Смонтировано 42 двери в лифтовых холлах и входах в общие коридоры

Инженерные сети (ОВ + ВК)

  • Выполнена поквартирная разводка систем отопления и водоснабжения
  • Работы завершены на этажах 23–17
  • Дополнительно выполнены работы на 17 этаже

4 пусковой комплекс и паркинг

Двери и ограждения

  • Установлено 8 дверей в подземном паркинге
  • Монтаж ограждений лестниц, ведущих в паркинг — 100%

Системы пожаротушения

  • Монтаж спринклерной системы пожаротушения
  • Поставка вентиляторов системы дымоудаления

Внешние инженерные сети

Канализация и водоотведение

  • Монтаж внешних сетей ливневой и хозяйственно-фекальной канализации по переулку Бисквитный
  • Устройство прокола под улицей Среднефонтанская до переулка Среднефонтанский

Поставка оборудования для инженерных систем

На объект осуществляется поставка оборудования для дальнейшего монтажа инженерной инфраструктуры здания.

  • Оборудование для котельной и тепловых пунктов верхней и нижней зон
  • Насосы систем пожаротушения
  • Насосы систем отопления для тепловых пунктов
  • Клапаны систем дымоудаления для этажей 1–25
  • Балансировочная арматура систем отопления для этажей 1–25

Фасадные работы и благоустройство территории

Параллельно с внутренними работами выполняется обустройство внешних элементов комплекса.

  • Фасадные работы со стороны Среднефонтанского переулка
  • Бетонирование клумб во внутренней части паркинга
  • Монтаж сетей канализации и ливневой канализации по Бисквитному переулку (1 секция)

Жилой комплекс «Удобный» продолжает активно строиться в соответствии с запланированным графиком. Выполнение инженерных, электромонтажных и отделочных работ свидетельствует о постепенном приближении проекта к завершающим этапам строительства.

Справка СтройОбзор: Новостройка ЖК УДОБНЫЙ. Застройщик компания Дуэт. АДРЕС — улица Среднефонтанская, 1-А. РАЙОН — Приморский. КЛАСС — бизнес. ЭТАЖНОСТЬ — 24. СТАТУС — строится. ТЕХНОЛОГИЯ — монолитно-каркасная. ОТОПЛЕНИЕ — автономное. ТЕРРИТОРИЯ — закрытая. ПАРКИНГ — подземный.
