Ход строительства ЖК «Удобный» в Одессе: актуальный отчет за июнь 2026 года
Девелопер жилого комплекса «Удобный» – ООО «Дуэт» опубликовал свежий отчет о ходе строительства по состоянию на июнь 2026 года. На строительной площадке продолжаются фасадные, инженерные и отделочные работы, выполняется монтаж наружных сетей, продолжается обустройство паркинга и благоустройство придомовой территории.
Строительство ЖК «Удобный» в Одессе ведется одновременно на нескольких участках комплекса. Значительный прогресс зафиксирован в выполнении фасадных работ, обустройстве инженерной инфраструктуры, монтаже систем пожарной безопасности и электроснабжения. Работы выполняются в соответствии с утвержденным графиком строительства.

Фасадные работы и благоустройство территории ЖК «Удобный»

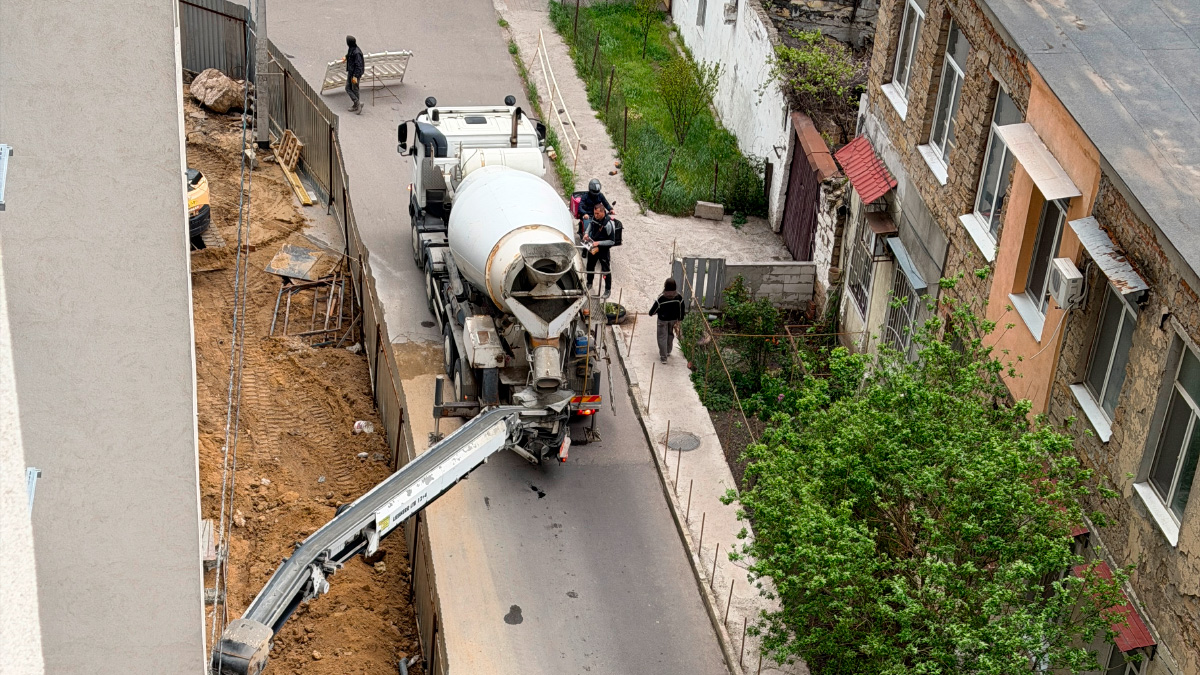

В первой, второй и третьей секциях завершена декоративная отделка фасадов со стороны внутреннего двора. Также завершены фасадные работы на трансформаторной подстанции и выполнено бетонирование отмостки третьей секции.
Параллельно продолжаются работы по прокладке наружных сетей для первой и второй секций со стороны Среднефонтанского переулка. Общая готовность данного этапа составляет около 60%.
В третьей секции продолжается утепление фасада первого этажа, что является важным этапом повышения энергоэффективности жилого комплекса и обеспечения комфортных условий проживания будущих жителей.

Строительство паркинга и наружных инженерных сетей
На территории жилого комплекса начаты работы по гидроизоляции подземного паркинга и дворовой части. Это один из ключевых этапов создания современной инфраструктуры комплекса и обеспечения долговечности конструкций.

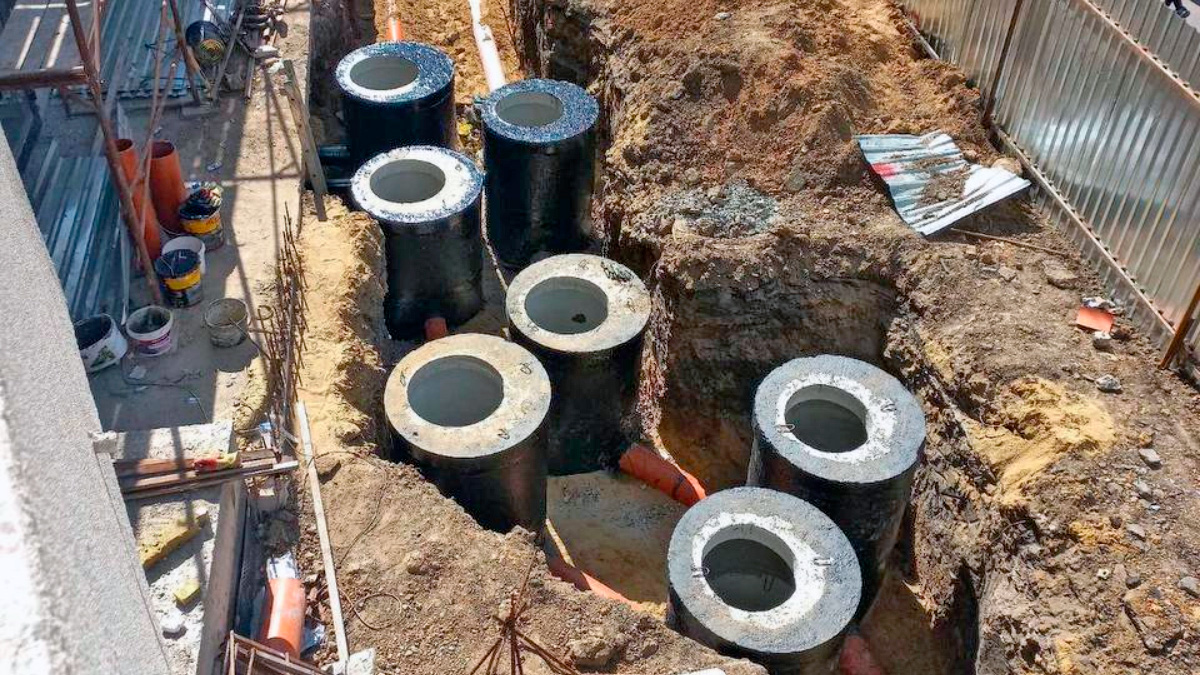

Кроме того, активно ведется монтаж наружных сетей ливневой и хозяйственно-бытовой канализации вдоль Среднефонтанского переулка. Развитие инженерной инфраструктуры является необходимым условием для дальнейшего ввода жилого комплекса в эксплуатацию.
Монтаж инженерных систем в первом пусковом комплексе
В рамках первого пускового комплекса продолжаются работы по монтажу ключевых инженерных систем. В частности, выполняются:
- монтаж насосной станции пожаротушения;
- установка щита управления и сигнализации котельной;
- монтаж систем автоматики котельной и теплового пункта верхней зоны;
- монтаж системы автоматики теплового пункта нижней зоны.
Выполнение этих работ обеспечит надежное функционирование систем отопления, безопасности и автоматического управления инженерными сетями комплекса.
Системы пожарной безопасности и отделка второго пускового комплекса
Монтаж систем противопожарной защиты
Во втором пусковом комплексе продолжается монтаж кабельных линий пожарной сигнализации на этажах с 10 по 25. Также устанавливаются клапаны системы дымоудаления на этажах со 2 по 12.
Дополнительно выполнена предоплата за поставку оборудования для котельной и тепловых пунктов, что позволит обеспечить непрерывность следующих этапов строительства.
Отделочные работы
В подвальных помещениях завершена покраска стен и потолков в трех помещениях общей площадью около 400 квадратных метров.
Также выполняются:
- укладка плитки в коридорах на 10–15 этажах;
- устройство сапожков на 15–23 этажах;
- обустройство и облицовка лифтовых порталов на 3–25 этажах;
- облицовка сантехнических шахт на 10–25 этажах;
- сверление технологических отверстий.
Электромонтажные работы в ЖК «Удобный»
Во втором пусковом комплексе полностью завершены электромонтажные работы. Монтаж кабельных линий освещения мест общего пользования и лифтовых холлов выполнен на 100%.
Прокладка силовых кабельных линий достигла уровня готовности 75%, а установка приборов учета в этажных щитах завершена в полном объеме.
В третьем пусковом комплексе заказано необходимое электротехническое оборудование и этажные электрощиты, что позволит продолжить реализацию следующих этапов внутренних инженерных работ.
Системы отопления и водоснабжения в третьей секции
В третьей секции жилого комплекса продолжается поквартирная разводка систем отопления и водоснабжения. Работы выполняются на этажах с 14 по 7, что свидетельствует об активном переходе к финальным этапам внутреннего обустройства дома.
Кроме этого, проводятся общестроительные работы, включая сверление технологических отверстий для дальнейшего монтажа инженерных систем.
Электроснабжение и трансформаторная подстанция
Важным достижением июня стало завершение строительства наружной кабельной линии от ТП-РП до подстанции «Чумка». Работы выполнены на 100%.
Также полностью смонтировано оборудование трансформаторной подстанции и распределительного пункта. В настоящее время продолжаются пусконаладочные работы и диспетчеризация трансформаторной подстанции. Дополнительно завершены фасадные работы на РП-ТП.
Текущее состояние строительства подтверждает стабильное продвижение реализации ЖК «Удобный» в Одессе. Комплекс постепенно приближается к завершению основных строительно-монтажных работ, а будущие владельцы квартир могут отслеживать высокую динамику готовности современной новостройки в одном из перспективных районов города.
