Ход строительства ЖК Real Park: февраль 2026 года

Real Park

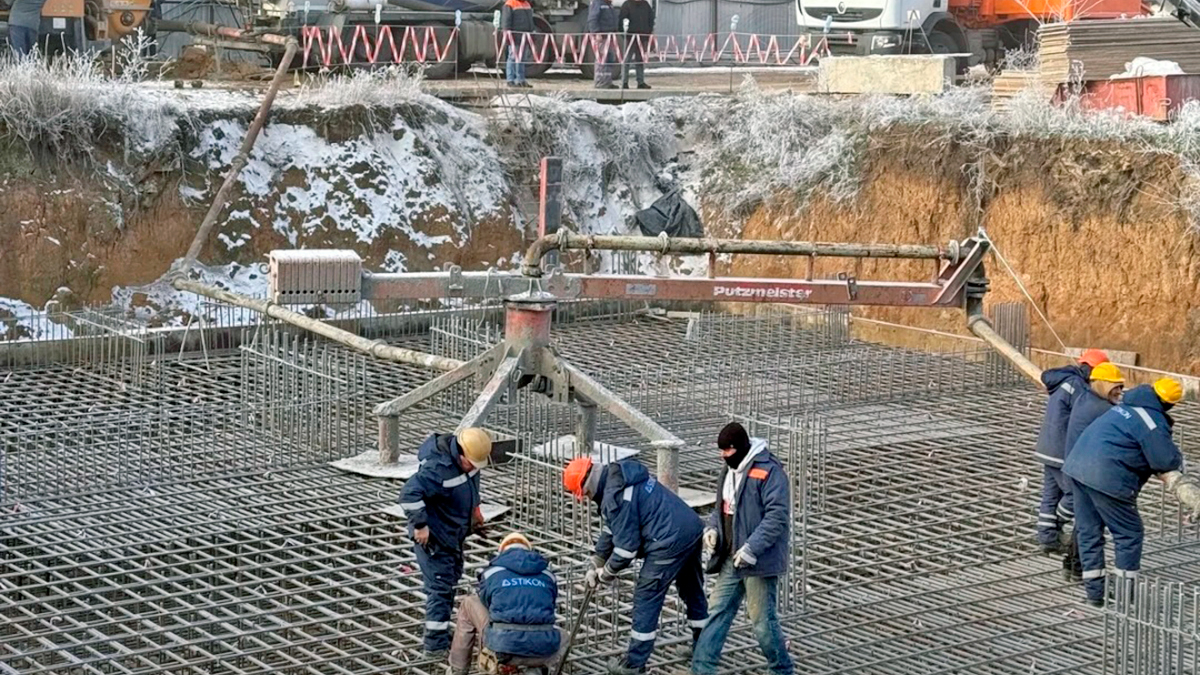

По состоянию на февраль 2026 года на строительной площадке Real Park активно продолжаются строительно-монтажные и инженерные работы. Проект уверенно переходит к завершающим этапам в секциях третьей очереди, параллельно с чем ведётся возведение новых секций и многоуровневого паркинга.

Real Park

Секция 3.1

Продолжаются работы:

  • устройство металлопластиковых окон (готовность — 90%);
  • демонтаж строительного подъёмника;
  • фасадные работы: устройство и окраска карнизов переходных лоджий (95%);
  • монтаж пожарной сигнализации и системы оповещения (86%);
  • отделочные работы (85%).

Завершено:

  • монтаж радиаторов отопления;
  • установка лифтового оборудования и запуск лифтов;
  • гидроизоляция лоджий;
  • монтаж стояков пожаротушения, водоснабжения и отопления;
  • установка сантехнических гребёнок.

Секция 3.2

Продолжаются работы:

  • монтаж радиаторов;
  • устройство пожарной сигнализации и системы оповещения (85%);
  • устройство молниезащиты (40%).

Завершено:

  • монтаж лифтового оборудования и запуск лифтов;
  • устройство стояков пожаротушения, воды и отопления.

Секция 3.3

Продолжаются работы:

  • монтаж котельной;
  • устройство пожарной сигнализации и системы оповещения (85%);
  • монтаж газопровода в котельную (85%);
  • фасадные работы — устройство и окраска карнизов торца секции (90%);
  • устройство пожарных баков;
  • монтаж оборудования насосной станции;
  • монтаж теплопункта.

Завершено:

  • устройство теплотрассы для будущих секций;
  • монтаж стояков пожаротушения, водоснабжения и отопления;
  • установка лифтового оборудования и запуск лифтов.

Паркинг

Продолжаются работы:

  • армирование и бетонирование въезда в паркинг;
  • кладка технических помещений;
  • устройство каркаса паркинга;
  • монтаж коробов дымоудаления.

Завершено:

  • устройство сетей канализации;
  • бетонирование перекрытия паркинга четвёртой части.

Секция 4.4

Продолжаются работы:

  • подготовка под армирование фундаментной плиты;
  • подготовка под монтаж башенного крана.

Секция 4.5

Завершено:

  • армирование под заливку фундамента;
  • устройство опалубки;
  • бетонирование фундаментной плиты.

Строительство ЖК Real Park ведётся согласно графику с постепенным переходом к финальным этапам в ключевых секциях. Реализация инженерных систем, лифтового оборудования и фасадных решений свидетельствует о высоком уровне готовности комплекса и приближении к вводу объектов в эксплуатацию.

Справка СтройОбзор: Новостройка ЖК Real Park. Застройщик — Стикон. Адрес — Овидиопольская дорога, 3. Район — Малиновский. Класс — комфорт. Этажность — 16. Статус — строится. Окончание работ — 2 кв. 2025 года. Технология — монолитный каркас. Отопление — котельная. Территория — открытая. Паркинг — подземный.
