Ход строительства ЖК «УДОБНЫЙ» — ноябрь 2025: актуальные обновления

УДОБНИЙ

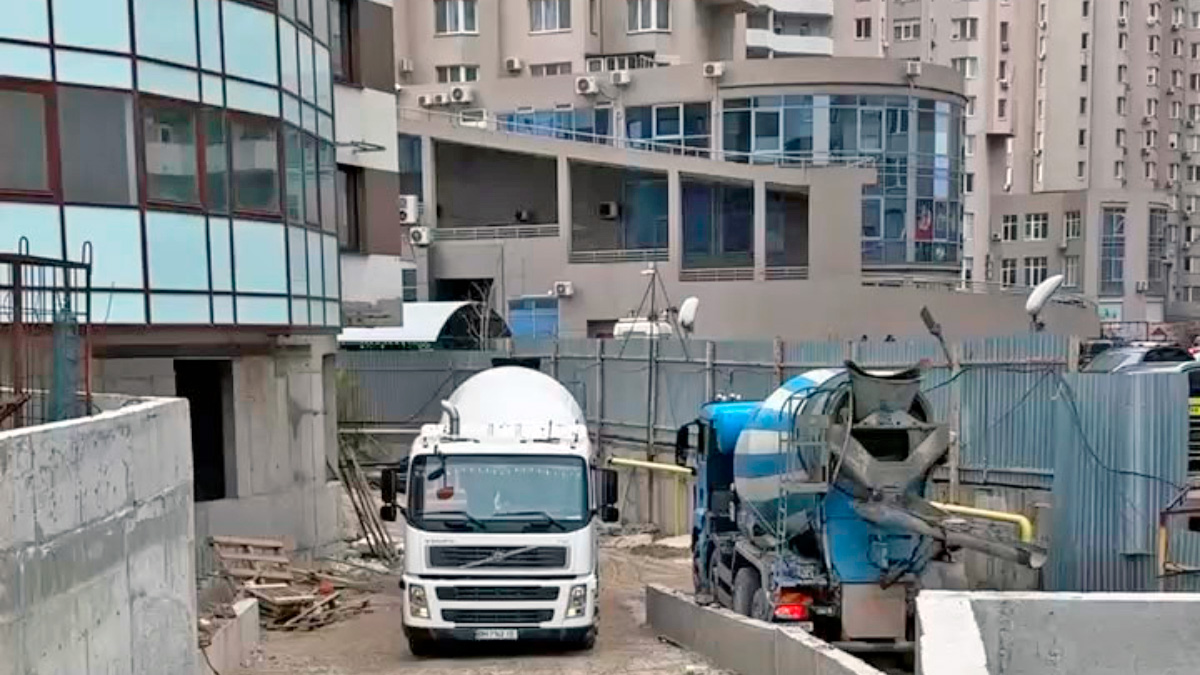

В ноябре 2025 года команда застройщика продолжает активные работы на всех ключевых секциях ЖК «УДОБНЫЙ». Публикуем отчет о выполненных этапах строительства, проделанных работах и подготовке комплекса к дальнейшим этапам реализации. Материал содержит детальный обзор общестроительных, инженерных, отделочных и технических процессов.

УДОБНЫЙ

1 секция — общестроительные работы

  • Гидроизоляция стен подвала со стороны ул. Среднефонтанской.
  • Устройство монолитных обвязочных балок.
  • Благоустройство внутреннего двора тротуарной плиткой (подиум).
  • Монтаж бетонного лотка возле стен паркинга.
  • Кладка входа в паркинг — 1–3ПК.

1ПК — инженерные и отделочные работы (ОВ/ВК)

  • Установка радиаторов на 1–2 этажах.
  • Подключение радиаторов к системе отопления дома.
  • Поставка насосных станций верхней и нижней зон.
  • Монтаж оборудования теплового пункта нижней зоны — 100% выполнено.
  • Монтаж систем вентиляции — 1-й и 2-й этажи.
  • Установка камер на 2–23 этажах.

Внутренние отделочные работы

  • Штукатурка откосов в квартирах — 2–23 этажи.
  • Покраска труб в лестничных маршах — 2–23 этажи.
  • Покраска стен — 2 этаж.
  • Монтаж гипсокартона — 1 этаж.

2ПК — отделка и инженерные системы

  • Нанесение кварц-грунта на стены — 3–25 этажи.
  • Монтаж плиточных подоконников — 3–25 этажи.
  • Укладка плитки на полу — 17–21 этажи.
  • Штукатурные работы — 5 этаж.
  • Установка вентиляторов дымоудаления — на кровле.

3ПК — технические работы и газоснабжение

Молниезащита

  • Монтаж системы молниезащиты жилой части здания.

Газоснабжение

  • Монтаж узла учета газа — на кровле.
  • Монтаж ШГРП — на кровле.
  • Испытания газопровода на прочность и герметичность.
  • Подготовка исполнительной документации для ввода газопровода в эксплуатацию.

4ПК / Паркинг

  • Монтаж системы пожарной сигнализации и оповещения (ОС-4) на отметках -1.600 и -4.450.
  • Монтаж спринклерной системы пожаротушения (отм. -4.450) — 100% выполнено.
  • Монтаж воздуховодов — отм. -4.450.
  • Монтаж трубопроводов систем пожаротушения — отм. -4.450.
  • Все полы в паркинге — полностью готовы.

Строительство ЖК «УДОБНЫЙ» продвигается согласно графику. Регулярный прогресс во всех секциях комплекса подтверждает высокие темпы работ и системный подход к реализации проекта. Следующие обновления — уже в декабрьском отчёте.
