ЖК Real Park: ход строительства в апреле 2026 года
Жилой комплекс Real Park в Одессе продолжает активно строиться. В апреле 2026 года на строительной площадке по адресу Овидиопольская дорога, 3 фиксируется стабильная динамика выполнения работ сразу в нескольких секциях, а также в подземном паркинге.
Застройщик «Стикон» реализует проект в Малиновском районе Одессы. Комплекс относится к классу комфорт, предусматривает монолитно-каркасную технологию строительства, собственную котельную и подземный паркинг.

Ход строительства ЖК Real Park: секции 3.1, 3.2, 3.3
Секция 3.1 – отделка и инженерные системы
В секции 3.1 продолжаются внутренние и фасадные работы, а также монтаж инженерных систем:
- устройство подвесного потолка;
- обустройство входных групп;
- фасадные работы (карнизы переходных лоджий) – готовность 98%;
- пожарная сигнализация и система оповещения – 92%;
- молниезащита – 50%.
Завершено: покраска стен мест общего пользования.
Секция 3.2 – запуск лифтов и фасад
В секции 3.2 строители сосредоточены на завершающих этапах работ:
- обустройство входных групп;
- монтаж пожарной сигнализации – 90%;
- молниезащита – 50%;
- фасадные работы (карнизы лоджий) – 98%.
Важное событие: завершена установка лифтового оборудования и выполнен запуск лифтов.
Секция 3.3 – котельная и инженерная инфраструктура
В секции 3.3 активно ведутся работы по инженерному обеспечению здания:
- обустройство входных групп;
- монтаж котельной – 80%;
- газопровод к котельной – 90%;
- пожарная сигнализация – 80%;
- фасадные работы – 90%;
- пожарные резервуары – 80%;
- насосная станция – 40%;
- теплопункт – 40%.
Подземный паркинг ЖК Real Park: стадия готовности
Строительство подземного паркинга в ЖК Real Park также приближается к завершающим этапам. Выполняется комплекс работ по инженерии и благоустройству:
Текущие работы
- плита перекрытия въезда – 90%;
- промышленный пол – 90%;
- отделочные работы – 50%;
- гидроизоляция и утепление – 90%;
- обратная засыпка – 80%;
- монтаж вентиляции;
- электрощитовое оборудование;
- насосы пожаротушения;
- начало благоустройства территории.
Завершённые работы
- утепление второй части паркинга;
- устройство стяжек;
- прокладка магистрального кабеля;
- внутренние электросети;
- ливневая канализация.
Новые очереди строительства: секции 4.3, 4.4, 4.5
Секция 4.3

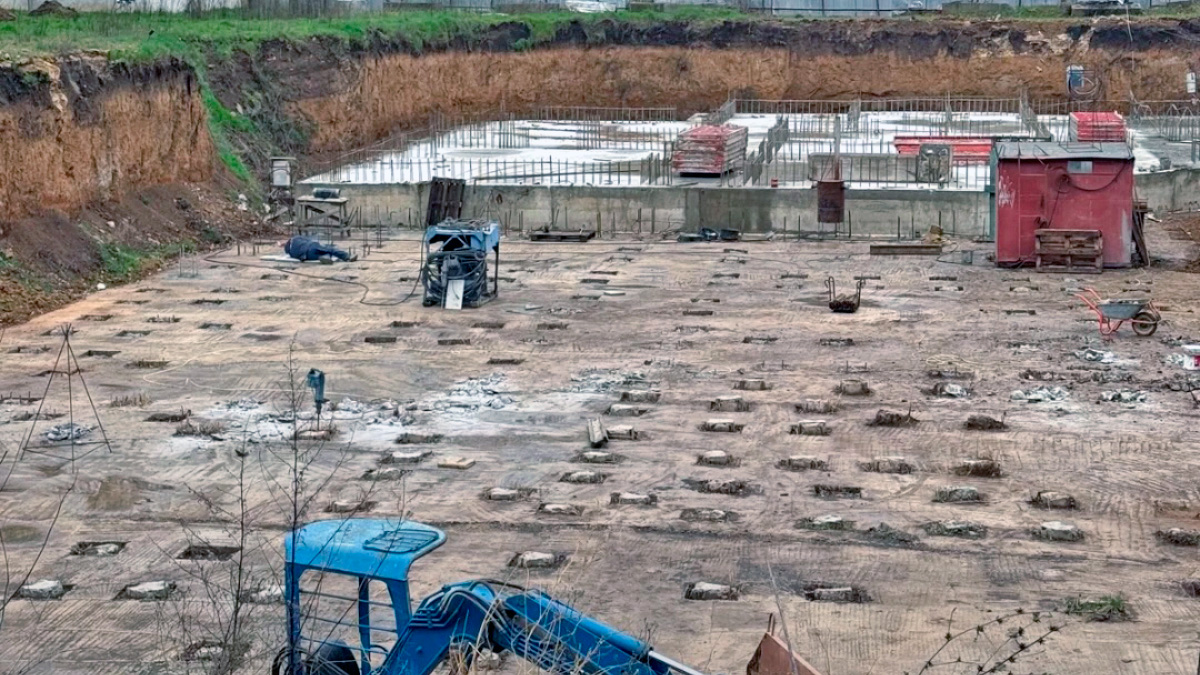

Начаты подготовительные работы под армирование фундаментной плиты, что свидетельствует об активной фазе развития новой очереди жилого комплекса.
Секции 4.4 и 4.5
В этих секциях уже завершено устройство фундаментных плит, что является важным этапом в строительстве многоэтажного жилья.
Характеристики ЖК Real Park (Одесса)
- Застройщик: Стикон
- Локация: Овидиопольская дорога, 3
- Район: Малиновский
- Класс: комфорт
- Этажность: 16
- Технология: монолитно-каркасная
- Отопление: автономная котельная
- Паркинг: подземный
- Статус: строится
Вывод: динамика строительства ЖК Real Park
По состоянию на апрель 2026 года ЖК Real Park в Одессе демонстрирует высокие темпы строительства. Основной акцент работ смещён на инженерные системы, фасады и благоустройство территории. Запуск лифтов в секции 3.2 и активный прогресс в паркинге подтверждают приближение объекта к завершающим стадиям реализации.
