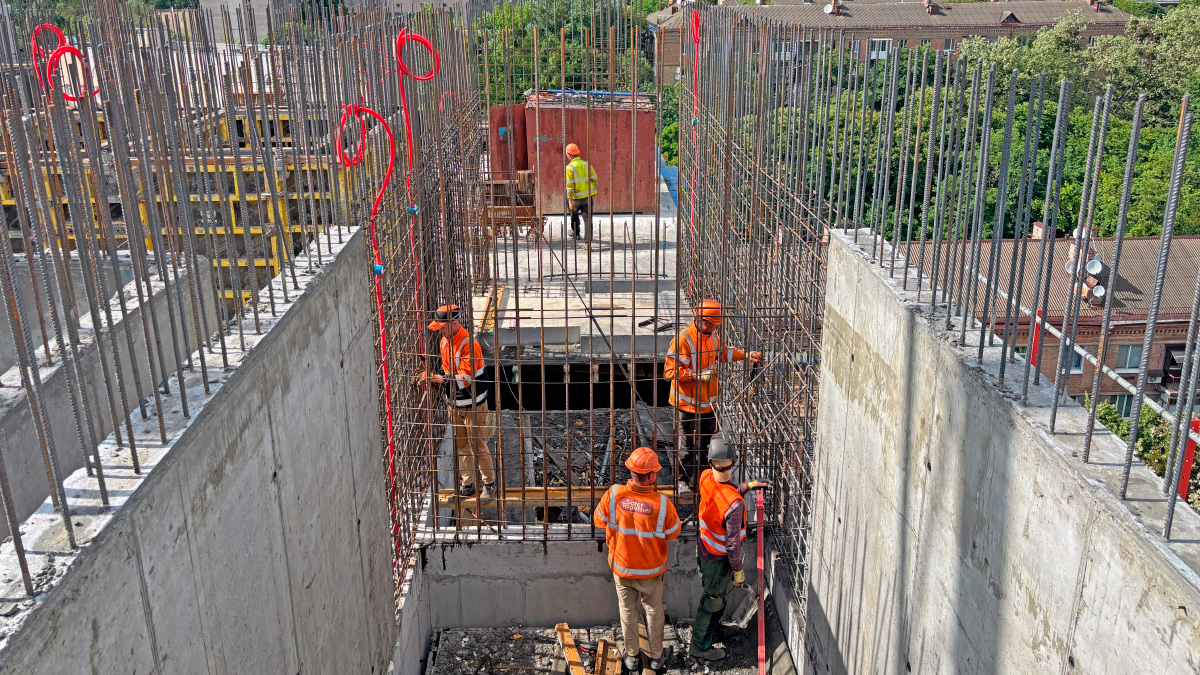

Хід будівництва THE ONE у червні 2026 року: активне зведення 11 поверху та завершення робіт на нижчих рівнях
У житловому комплексі THE ONE продовжуються активні будівельні роботи відповідно до затвердженого графіка. Станом на червень 2026 року будівельна команда DIM завершила основний комплекс монолітних робіт на 9 та 10 поверхах і продовжує зведення конструкцій 11 поверху.
Проєкт демонструє стабільні темпи будівництва. Особлива увага приділяється якості виконання монолітного каркаса, монтажу інженерних елементів та дотриманню технологічних вимог на кожному етапі реалізації житлового комплексу.

Основні результати будівництва THE ONE станом на червень 2026 року
Завершені роботи на 9 поверсі
- армування вертикальних конструкцій – 100%;
- бетонування вертикальних конструкцій – 100%;
- армування плити перекриття – 100%;
- бетонування плити перекриття – 100%.
Повністю завершено монолітний цикл на 10 поверсі
- армування вертикальних конструкцій – 100%;
- бетонування вертикальних конструкцій – 100%;
- армування плити перекриття – 100%;
- бетонування плити перекриття – 100%.
Завершення робіт на десятому поверсі дозволило будівельникам перейти до наступного етапу та зосередити ресурси на зведенні верхніх рівнів будівлі.
Триває будівництво 11 поверху
- армування вертикальних конструкцій – 100%;
- бетонування вертикальних конструкцій – 65%;
- армування плити перекриття – 45%;
- бетонування плити перекриття – 45%.
Виконані роботи свідчать про високий рівень готовності конструктивних елементів 11 поверху. Паралельно ведеться підготовка до наступних монолітних етапів та подальшого нарощування поверховості будинку.
Монтаж сходових маршів та вентиляційних блоків
Окрім монолітних робіт, будівельники продовжують монтаж збірних залізобетонних конструкцій та інженерних елементів:
- монтаж збірних залізобетонних маршів і сходових площадок на 8–10 поверхах виконано на 100%;
- монтаж вентиляційних блоків на 7–9 поверхах завершено на 100%.
Виконання цих робіт забезпечує подальшу підготовку будинку до наступних етапів облаштування внутрішніх інженерних систем та оздоблення.
Обсяги виконаних робіт за травень 2026 року
Протягом травня на будівельному майданчику ЖК THE ONE було виконано 740 м³ залізобетонних конструкцій каркасу будівлі. Такий показник підтверджує інтенсивну фазу будівництва та стабільне просування проєкту до наступних етапів готовності.
Завдяки активному виконанню монолітних робіт, монтажу залізобетонних елементів та інженерних конструкцій житловий комплекс THE ONE продовжує впевнено наближатися до завершення ключових етапів формування каркасу будівлі. Інвестори та майбутні мешканці можуть стежити за регулярними оновленнями щодо готовності об'єкта та подальшого ходу будівництва.
