Хід будівництва житлового комплексу H2O – листопад 2025

H2O

Раді повідомити про актуальний стан робіт на будівельному майданчику житлового комплексу H2O, що зводиться у Києві. Команда забудовника продовжує активно працювати над завершенням основних етапів будівництва, щоб майбутні мешканці якомога швидше змогли насолоджуватися комфортом свого нового дому.

H2O

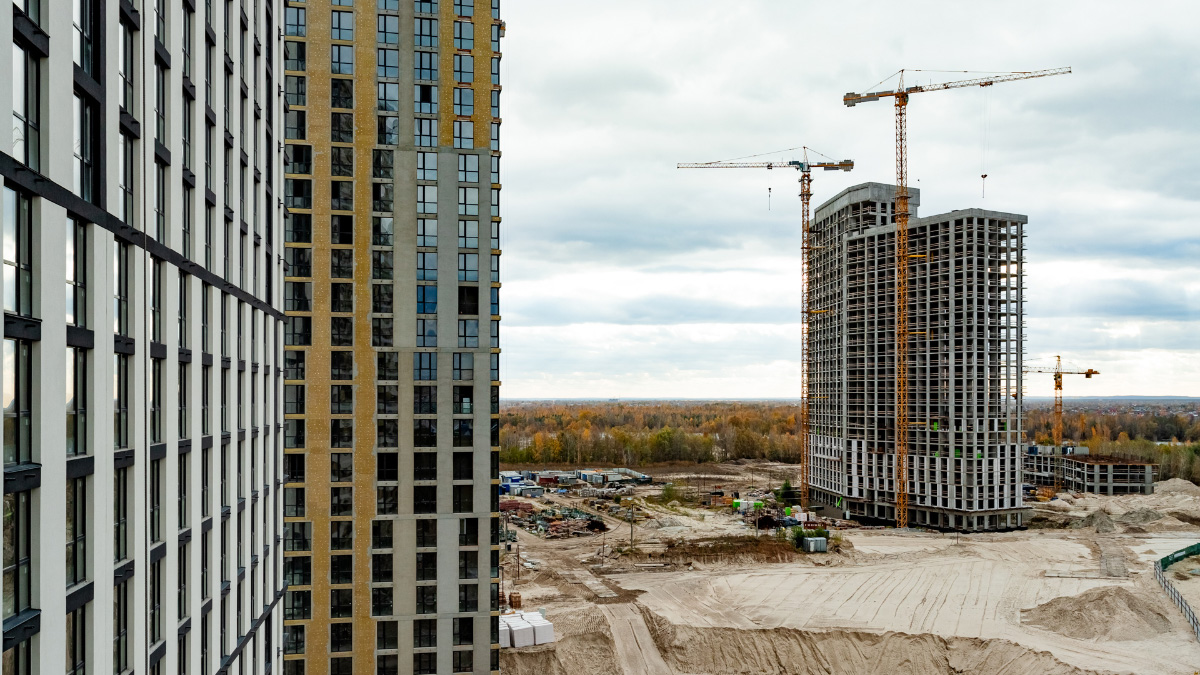

Будинок 1

  • Кладка стін та перегородок – 98% (виконано майже повністю, тривають завершальні роботи);
  • Покрівля – 80% (встановлено основні елементи, ведеться гідроізоляція та утеплення);
  • Стяжка підлоги – 95% (роботи виконані на більшості поверхів);
  • Віконні блоки – 95% (встановлено практично у всіх квартирах);
  • Дверні блоки – 95% (завершується монтаж внутрішніх дверей);
  • Фасад – 80% (завершується утеплення та оздоблення декоративними елементами);
  • Внутрішні інженерні системи – 80% (монтаж електрики, водопостачання та опалення на фінальній стадії);
  • Ліфти – 85% (виконано монтаж основних шахт і кабін);
  • Зовнішні інженерні мережі – 80% (ведуться роботи з підключення до міських комунікацій).

На території комплексу також розпочато підготовчі роботи до благоустрою прибудинкової зони. Планується облаштування зелених насаджень, дитячого майданчика та зон відпочинку для мешканців.

Забудовник дотримується графіка будівництва, тож завершення основних робіт наближається до фінальної стадії. Слідкуйте за новинами, щоб першими дізнаватися про оновлення та терміни введення будинку в експлуатацію.
