Хід будівництва ЖК BOSTON Creative House — березень 2026

Хід будівництва ЖК BOSTON Creative House — березень 2026

Будівництво житлового комплексу BOSTON Creative House активно триває. З настанням весни темпи робіт на будівельному майданчику зростають, а девелопер продовжує реалізовувати ключові етапи зведення сучасної новобудови на Оболоні.

У лютому 2026 року будівельна команда працювала у високому темпі, паралельно виконуючи роботи на кількох пускових комплексах. У першій черзі проєкту значна частина процесів уже переходить до фінальних етапів, що наближає введення будинку в експлуатацію.

Хід будівництва ЖК BOSTON Creative House: роботи у 1 пусковому комплексі

У першому пусковому комплексі ЖК BOSTON Creative House активно ведуться фасадні, інженерні та внутрішні оздоблювальні роботи. Будівельники поступово завершують ключові конструктивні та технічні етапи.

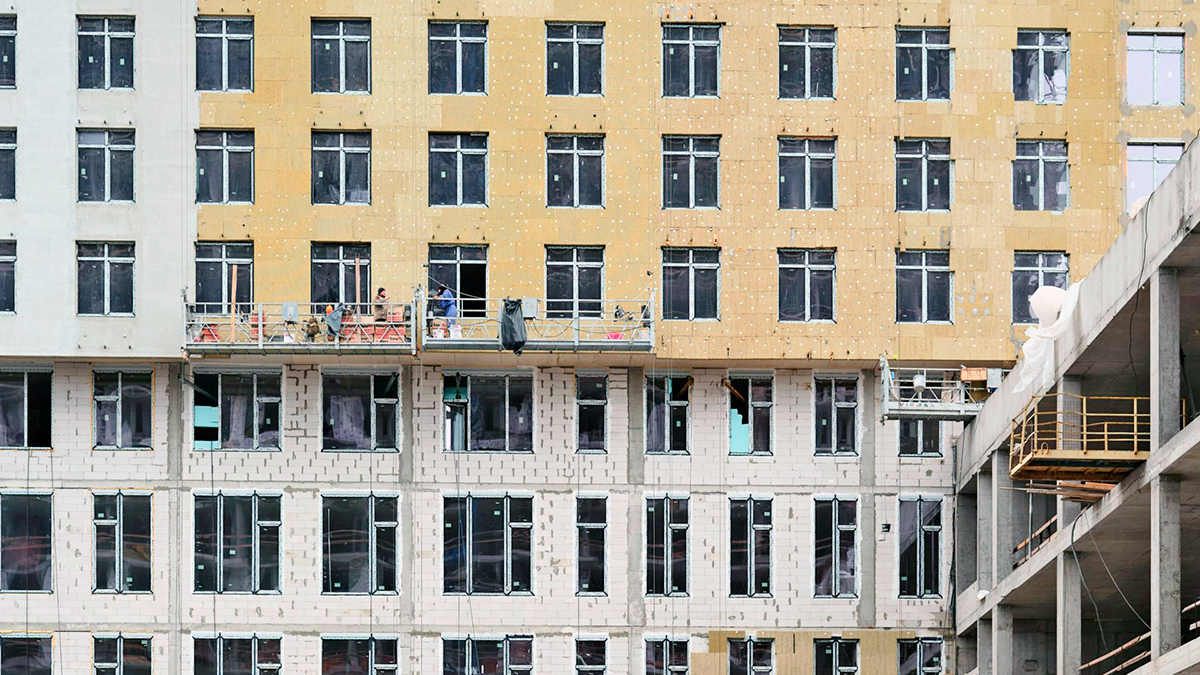

Фасадні роботи та зовнішні конструкції

  • триває влаштування мокрого фасаду на рівнях з 1 по 5 поверх та з 6 по 25 поверх;
  • виконується монтаж СПОК (світлопрозорих огороджувальних конструкцій) на 1–4 поверхах;
  • продовжується встановлення металевих конструкцій огородження балконів.

Монтаж інженерних мереж

  • влаштовуються внутрішні інженерні мережі — водопостачання, каналізація, система опалення, електропостачання та пожежогасіння;
  • ведуться роботи із прокладання зовнішніх інженерних мереж;
  • роботи виконуються на рівнях від -1 до 25 поверху.

Внутрішні роботи

  • триває оздоблення підлог у місцях загального користування (МЗК);
  • виконується монтаж квартирних вхідних дверей.

​​Хід будівництва ЖК BOSTON Creative House — березень 2026

Будівництво другої черги: що відбувається у 2 пусковому комплексі

У другому пусковому комплексі BOSTON Creative House будівельники продовжують виконувати ключові будівельно-монтажні роботи, що формують основу майбутнього житлового будинку.

  • тривають мурувальні роботи на рівнях 1–4 поверхів;
  • ведеться монтаж СПОК (світлопрозорих фасадних конструкцій) на 1–4 поверхах;
  • виконується влаштування стяжок;
  • монтуються внутрішні інженерні мережі — водопостачання, каналізація, опалення, електрика та системи пожежогасіння.

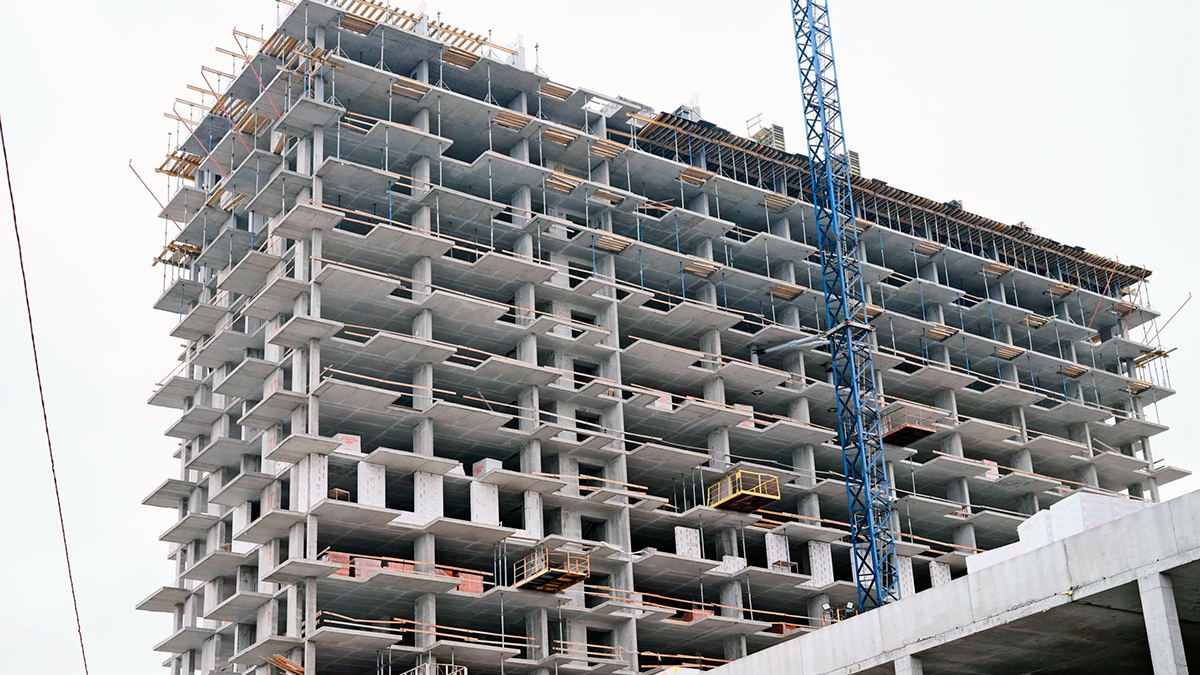

Монолітні та мурувальні роботи у 3 пусковому комплексі

На третьому пусковому комплексі будівництво також активно просувається. Наразі тут тривають як мурувальні, так і монолітні роботи, що формують конструктив будівлі.

  • муровані роботи виконуються на 6–10 поверхах;
  • монолітні роботи ведуться на рівнях 18–20 поверхів.

Хід будівництва ЖК BOSTON Creative House — березень 2026

Будівництво другої вежі ЖК BOSTON Creative House

Паралельно з основними роботами девелопер поступово нарощує темпи будівництва другої вежі комплексу. На майданчику з’являється дедалі більше техніки та будівельних бригад, що дозволяє виконувати роботи швидше та ефективніше.

Загалом BOSTON Creative House продовжує активно розвиватися, формуючи новий сучасний житловий простір у північній частині Києва. Девелопер регулярно інформує про хід будівництва та ключові етапи реалізації проєкту.

Слідкуйте за оновленнями — ми й надалі публікуватимемо актуальні новини про будівництво, готовність черг та розвиток інфраструктури комплексу.

Про житловий комплекс BOSTON Creative House

BOSTON Creative House — сучасний житловий комплекс комфорт-класу у Оболонському районі Києва, що зводиться девелоперською компанією SAGA Development.
