La Manche у Києві: які роботи виконали у серпні 2026

La Manche у Києві: які роботи виконали у серпні 2026

У клубному будинку La Manche на вул. Саперне Поле, 14/55 у Києві протягом серпня 2026 року тривали внутрішні та фасадні роботи. За інформацією забудовника Perfect Group, роботи виконували у всіх секціях, зокрема прокладали інженерні мережі, влаштовували стяжку підлоги, встановлювали двері та продовжували утеплення балконів.

La Manche у Києві: які роботи виконали у серпні 2026

У першій та другій секціях тривають внутрішні роботи

У секції 1 завершили поквартирне прокладання труб водопостачання та теплопостачання, а також виконали стяжку підлоги з 2-го по 7-й поверхи. Окремо стяжку влаштували у трансформаторній на позначці -3,900, що відповідає першому підземному рівню.

У секції 2 поквартирне прокладання труб водо- і теплопостачання виконали з 2-го по 7-й поверхи. Після завершення цього етапу розпочалося укладання цементно-піщаної стяжки.

У секціях 3–5 працюють із дверима та фасадами

У секції 3 змонтували квартирні двері, а також технічні двері та люки прихованого монтажу з 2-го по 8-й поверхи.

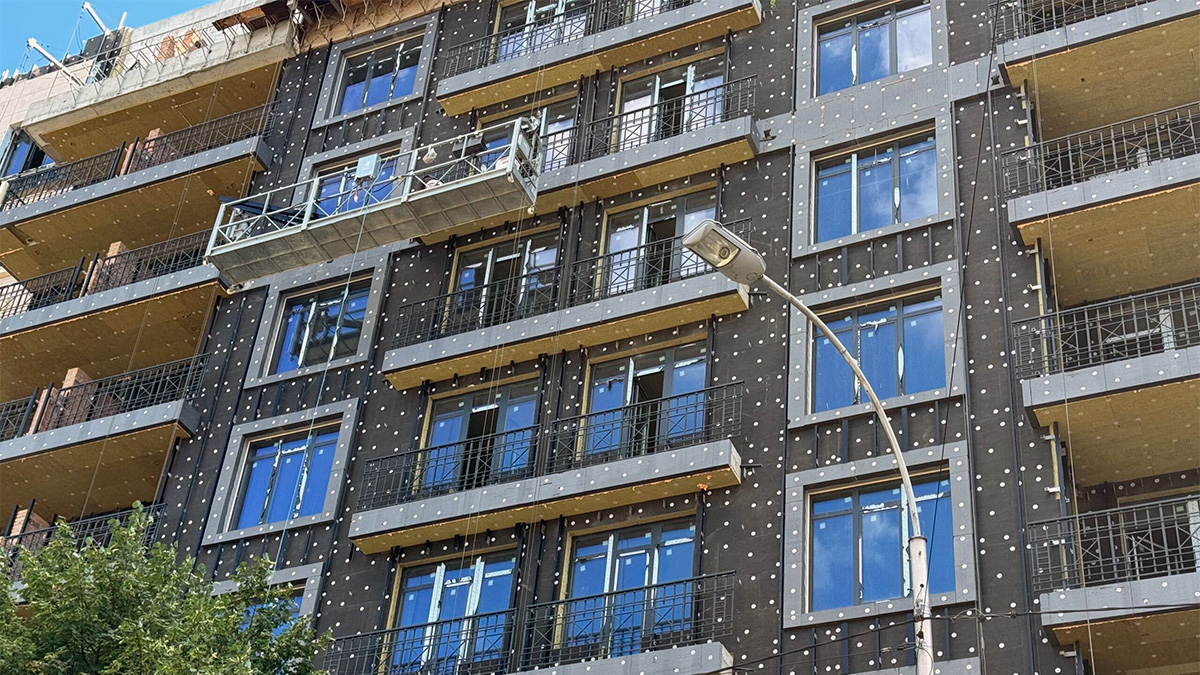

У секції 4 продовжується утеплення нижньої частини балконів мінеральною ватою з 3-го по 9-й поверхи. Також триває утеплення торців балконів полістиролом. На балконах з 2-го по 8-й поверхи виконали гідроізоляцію та встановили воронки для відведення дощової води.

У секції 5 виконали монтаж декоративних елементів навколо дверних і балконних блоків. Крім того, завершили декоративне штукатурення та фарбування нижньої частини балконів з 3-го по 8-й поверхи.

Що відомо про поточний стан будівництва

Звіт за серпень фіксує одночасне виконання різних видів робіт у секціях La Manche — від інженерних мереж і стяжки до монтажу дверей та утеплення балконів. Водночас у наданих даних немає відсоткових показників готовності або кількісної оцінки виконання робіт за місяць, тому визначити приріст готовності будинку в процентних пунктах за цим звітом неможливо.

На 3 вересня 2026 року у п’яти секціях зафіксовані конкретні етапи внутрішніх і фасадних робіт. Це дозволяє оцінити перелік робіт, які виконувалися протягом серпня, але без повної серії звітів не дає підстав робити висновки про загальне прискорення чи уповільнення будівництва.
