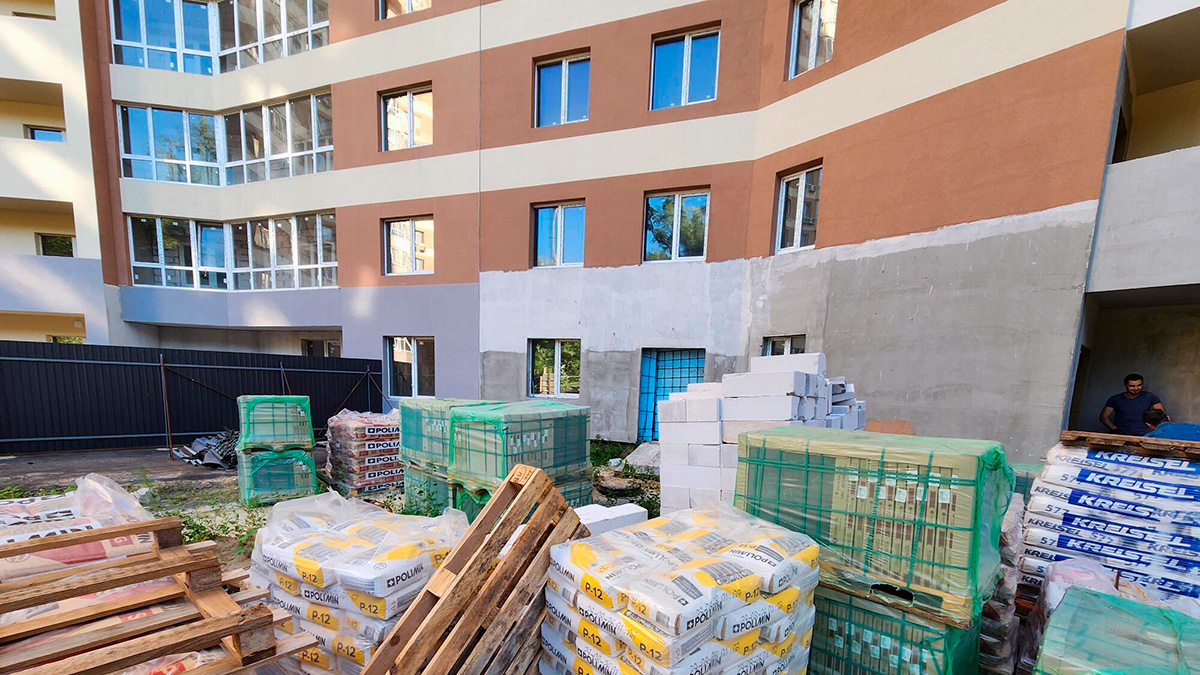

Що змінилося на будівництві ЖК «Family&Friends» у 2026 році
У новому звіті про будівництво ЖК «Family&Friends» у Києві роботи в секції Ж перейшли до більшої кількості внутрішніх та оздоблювальних процесів. Порівняно з попереднім звітом за травень–червень, штукатурні роботи у місцях загального користування просунулися з 14-го до 19-го поверху, а плитку вже укладають на 14-му поверсі.
Водночас фасадні роботи тривають у секціях Ж і М. За доступними звітами за 2026 рік видно, що будівництво поступово охоплює дедалі більше внутрішніх робіт, хоча частина показників у звітах не має кількісного виміру, тому їхню динаміку у відсотках визначити неможливо.

Секція Ж: штукатурка просунулася на п'ять поверхів
Найпомітніша зміна у свіжому звіті стосується штукатурних робіт у місцях загального користування. У травні–червні забудовник повідомляв про роботи на рівні 14-го поверху. У звіті за липень–серпень йдеться вже про 19-й поверх.
Таким чином, за описаними у звітах даними рівень виконання цих робіт просунувся на 5 поверхів. Це одна з найбільш конкретних змін, яку можна простежити між двома останніми звітами.
Одночасно у секції Ж тривають фасадні роботи. Також виконуються сантехнічні роботи зі встановлення стояків водопостачання, опалення та протипожежної системи другої зони.
З'явилися нові етапи внутрішнього оздоблення
У попередньому звіті зазначалося, що виконувалися підготовчі роботи для сходів у підвальних приміщеннях, а також були завершені роботи з освітлення місць загального користування з 14-го по 25-й поверх.
У новому звіті акцент змістився на оздоблення. Зокрема, тривають роботи у місцях загального користування, технічних приміщеннях та вхідній групі першого поверху. Окремо зазначено укладання плитки на рівні 14-го поверху.
Також у квартирах секції Ж встановлено двері з 3-го по 9-й поверх.
Що відбувається у секції М
У секції М, як і раніше, тривають фасадні роботи. У попередньому звіті для цієї секції також фіксувалися виконані роботи з розведення електрики, опалення, водопостачання та протипожежної системи на 1-му і 2-му поверхах, стяжки на цих поверхах та освітлення місць загального користування з 2-го по 7-й поверх.
У липні–серпні новий звіт окремих кількісних показників для цих робіт не наводить. Тому за наданими матеріалами неможливо коректно визначити, наскільки вони змінилися після попереднього звіту. Відсутність згадки про певну роботу також не є підтвердженням того, що її зупинили.
Динаміка за доступними звітами 2026 року
| Показник | Травень – червень |
Липень – серпень |
Що змінилося |
|---|---|---|---|
| Штукатурні роботи у місцях загального користування, секція Ж |
14-й поверх | 19-й поверх | +5 поверхів |
| Фасадні роботи, секція Ж | Тривають | Тривають | Без кількісної оцінки |
| Фасадні роботи, секція М | Тривають | Тривають | Без кількісної оцінки |
Що відомо про попередні етапи
Історія доступних звітів показує, що у березні–квітні в секції Ж фіксувалися фасадні роботи, а в секції М — фасадні роботи, підготовка до замонолічування підземної частини першого поверху та облаштування приямків.
Ще раніше, у січні–лютому, окремий звіт стосувався секції Б та інженерних і оздоблювальних робіт: системи водопостачання, насосної станції, електромонтажу, аварійного освітлення, доступності та пусконалагодження інженерних систем.
Окремо у доступних матеріалах зазначено, що секція Б, корпус 3, отримала поштову адресу. Наступним кроком забудовник назвав оформлення права власності.
Що можна сказати за підсумками останнього звіту
Найбільш конкретна динаміка між двома останніми звітами зафіксована у секції Ж: штукатурні роботи у місцях загального користування перейшли з рівня 14-го на 19-й поверх. Паралельно з фасадними роботами тут з'явилися або детальніше зафіксовані етапи внутрішнього оздоблення — укладання плитки, роботи у технічних приміщеннях та вхідній групі, а також встановлення квартирних дверей з 3-го по 9-й поверх.
У секції М фасадні роботи продовжуються, однак новий звіт не містить достатньо кількісних даних, щоб визначити їхню зміну порівняно з попереднім періодом. Тому за доступними матеріалами не можна робити висновки про темпи всіх робіт на об'єкті.
