A136 Highlight Tower выходит на финальный этап строительства: выполнили в июле 2026 года
A136 Highlight Tower продолжает приближаться к завершению строительства. В течение июля 2026 года команда проекта сосредоточилась на финальной отделке, монтаже инженерных систем, благоустройстве территории и подготовке ключевых зон комплекса к вводу в эксплуатацию. Выполненные работы направлены на создание комфортной, функциональной и современной среды для будущих резидентов, сообщает DIM.

Фокус июля — завершающие работы и подготовка к эксплуатации
Заключительный этап реализации проекта традиционно связан с большим количеством технических и отделочных процессов, которые не всегда заметны внешне, однако именно они определяют качество повседневной эксплуатации здания. В июле особое внимание было уделено внутренним пространствам, инженерной инфраструктуре, паркингу, общественным зонам и благоустройству прилегающей территории.
Завершающие работы формируют единую экосистему дома — от первого впечатления во входной группе до безопасной и комфортной эксплуатации всех инженерных систем.
Какие работы завершили в июле 2026 года
Отделка общественных пространств
- Выполнен монтаж светильников в лифтовых холлах на 25–33 этажах.
- Завершена облицовка откосов лифтовых дверей керамической плиткой.
- Установлены таблички индикации этажей лифтов.
- Смонтированы декоративные металлические панели индикации этажей.
- Выполнено подключение светильников в местах общего пользования.
- Установлен шкаф управления лифтовым оборудованием.
- На 31 этаже выполнена комплексная уборка помещений.
Инженерные системы здания
- Подключены системы вентиляции в паркинге.
- Выполнена реконструкция воздуховодов паркинга.
- Проведено подключение оборудования системы пожарной сигнализации.
- Выполнен монтаж воздуховодов системы дымоудаления на 34 этаже.
- Смонтированы щиты управления системой дымоудаления в паркинге.
- Завершено подключение электрических кабелей.
- Проведены пусконаладочные работы системы фасадного освещения.
- Выполнены пусконаладочные работы оборудования фонтанного комплекса.
Благоустройство территории
- Завершен монтаж вентилируемого фасада цокольной части внутреннего двора с использованием керамической плитки.

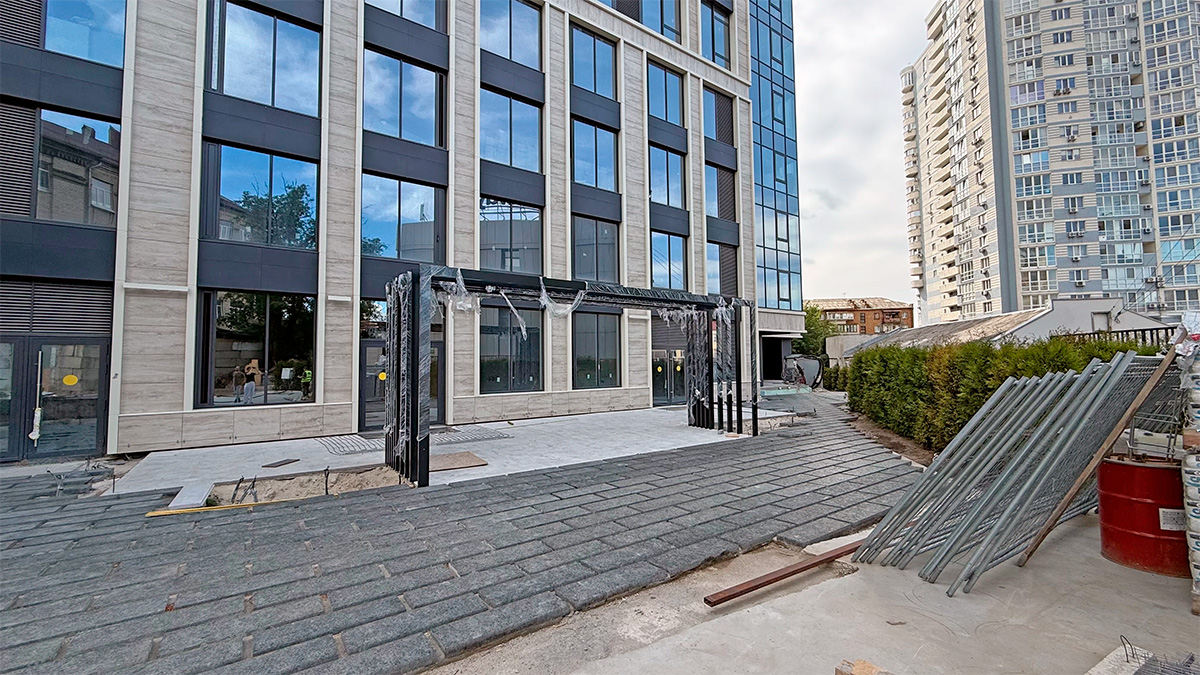

- Выполнено гранитное мощение центрального входа.
- Завершено гранитное мощение въезда в паркинг.
- Подготовлен пандус к нанесению полимерного покрытия.
- Начат монтаж системы автоматического полива.
- Установлено освещение в зоне въезда в паркинг.
Работы на территории школы
- Демонтирована временная пристройка.
- Выполнена бетонная подготовка под новую пристройку.
Почему завершающие работы имеют особое значение
Именно заключительный этап строительства определяет уровень готовности объекта к эксплуатации. Подключение инженерных сетей, тестирование систем безопасности, настройка освещения, монтаж навигации и благоустройство территории напрямую влияют на комфорт, безопасность и энергоэффективность здания.
Комплексное выполнение этих работ свидетельствует о постепенном переходе проекта к финальной стадии реализации, когда основное внимание уделяется качеству деталей и готовности всех систем к полноценной эксплуатации.
Что дальше
После завершения текущего комплекса работ строительство A136 Highlight Tower продолжится выполнением финальных отделочных процессов, завершением благоустройства, окончательным тестированием инженерных систем и подготовкой здания к следующим этапам ввода в эксплуатацию.
FAQ
Какие работы выполнялись в A136 Highlight Tower в июле 2026 года?
Основные работы включали внутреннюю отделку, монтаж инженерных систем, подключение освещения, вентиляции, пожарной сигнализации, системы дымоудаления, благоустройство территории и подготовку общественных пространств.
На каком этапе строительства находится комплекс?
Проект находится на завершающей стадии строительства, когда основной акцент сделан на финальной отделке, монтаже оборудования, тестировании инженерных систем и благоустройстве территории.
Почему завершающие работы так важны?
Финальный этап строительства обеспечивает готовность здания к эксплуатации, подтверждает работоспособность инженерных систем, повышает уровень безопасности и создает комфортные условия для будущих жителей.
