Что изменилось на строительстве «Святобор Park Resort» в 2026 году

Що змінилося на будівництві «Святобор Park Resort» у 2026 році

Строительство ЖК «Святобор Park Resort» в августе продолжило развиваться сразу по нескольким направлениям. В двух секциях 7-й очереди завершены все 26 жилых этажей, работы вышли на 27-й технический уровень, а во второй секции уже начался монтаж первых металлопластиковых окон. Еще одна секция этой очереди за два месяца прибавила три этажа — с 21-го до 24-го.

Изменения происходят и в 6-й очереди. Четвертая секция поднялась с 21-го этажа в июне до 23-го в августе. При этом в первой и второй секциях за последние отчеты нового изменения по этажности не зафиксировано: здесь завершено бетонирование пола первого этажа и сформированы опорные колонны.

Что именно изменилось на строительной площадке за последние месяцы и какие секции комплекса продвигаются быстрее — сравниваем отчеты о ходе строительства с начала 2026 года.

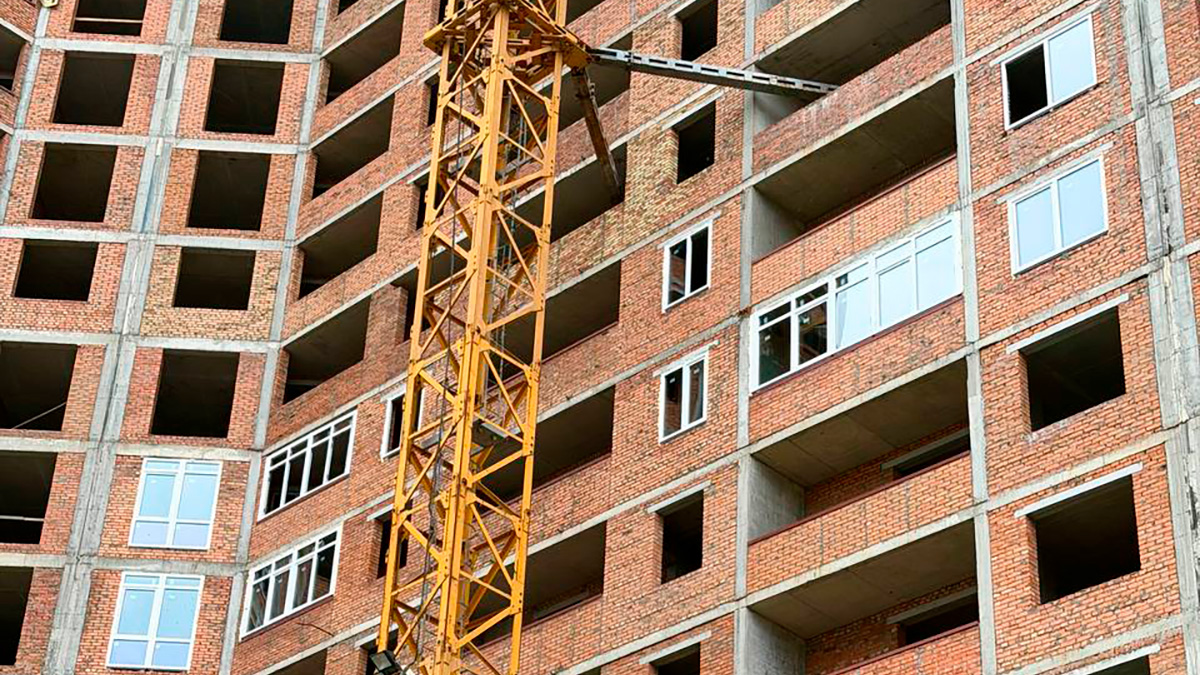

Динамика строительства ЖК «Святобор Park Resort» в 2026 году

7-я очередь: 26 жилых этажей уже построены

Наиболее заметный прогресс за последние месяцы наблюдается во второй и третьей секциях 7-й очереди. В марте монолитный каркас третьей секции находился на уровне 25-го этажа, второй — 24-го. Уже в апреле обе секции достигли 26-го этажа.

В мае 26 жилых этажей были полностью сформированы, после чего строительные работы перешли на 27-й технический уровень. В июне и июле ситуация по этажности не менялась: основной акцент оставался на техническом этаже.

В августе появился новый показатель прогресса — во второй секции началась установка первых металлопластиковых окон.

Таким образом, здесь постепенно меняется характер строительных работ: после завершения основного монолитного каркаса внимание смещается на заполнение оконных проемов и работы внутри здания.

Первая секция 7-й очереди прибавила три этажа

Первая секция 7-й очереди пока продолжает набирать высоту. В июне строительные работы велись на 21-м этаже, в июле — уже на 23-м, а в августе секция достигла 24-го этажа.

За два месяца зафиксирован прирост на три этажа. При этом до технического уровня эта секция пока не дошла: на 24-м этаже завершено бетонирование пола и готовится следующий этап монолитных работ.

6-я очередь: четвертая секция показывает наиболее заметную динамику

В 6-й очереди ситуация между секциями отличается значительно сильнее.

Первая и вторая секции еще в июне находились на уровне первого этажа. В июльском и августовском отчетах также указаны работы на этом уровне: строители завершили бетонирование пола, сформировали опорные колонны и готовятся к устройству перекрытия между первым и вторым этажами.

При этом в августе нового перехода на следующий жилой этаж для этих двух секций в доступных отчетах не зафиксировано. Это не означает, что строительство остановилось. Речь идет исключительно о том, что в отчетности пока не отражено изменение уровня по сравнению с предыдущим отчетом.

Совсем другая динамика наблюдается в четвертой секции. В апреле и мае работы велись на 18-м этаже, в июне секция поднялась до 21-го. В июле уровень оставался прежним, а в августе строительство достигло уже 23-го этажа.

Если сравнивать период с весны до августа, четвертая секция 6-й очереди поднялась с 18-го до 23-го этажа. В августе здесь также завершили бетонирование пола и сформировали опорные колонны. В лестнично-лифтовом узле продолжается монтаж арматуры.

Строительство постепенно переходит от каркаса к внутренним работам

Динамика ежемесячных отчетов показывает еще одну важную тенденцию — часть работ постепенно перемещается внутрь уже возведенных секций.

В 7-й очереди кладка кирпичных стен выполнялась еще в начале года. В феврале работы велись на третьем этаже, а в марте — сразу на нескольких уровнях во второй и третьей секциях. В апреле в третьей секции кладка достигла 12-го этажа, во второй — 8-го.

В последующих отчетах точные показатели по этажам для кладки уже не приводились. Поэтому определить количественный прирост этого вида работ с апреля по август невозможно.

При этом августовский отчет подтверждает, что кладка кирпичных стен продолжается на верхних жилых этажах второй и третьей секций.

Это важное отличие в оценке динамики: сам факт выполнения работ подтвержден, однако сравнивать их объем по месяцам на основании доступных данных корректно нельзя.

Какие секции изменились больше всего

Секция Ранее Август 2026 Изменение
7-я очередь,
секция №1
21-й этаж в июне 24-й этаж +3 этажа
7-я очередь,
секция №2
24-й этаж в марте;
26 жилых этажей в апреле
27-й технический уровень Жилая часть завершена,
начат монтаж окон
7-я очередь,
секция №3
25-й этаж в марте;
26 жилых этажей в апреле
27-й технический уровень Жилая часть завершена
6-я очередь,
секция №4
21-й этаж в июне 23-й этаж +2 этажа
6-я очередь,
секции №1–2
1-й этаж 1-й этаж Новое изменение уровня
не зафиксировано

Что показывает динамика строительства

Если сравнивать не отдельный августовский отчет, а всю последовательность публикаций за 2026 год, становится хорошо видно, насколько по-разному развивается строительство отдельных секций.

Во второй и третьей секциях 7-й очереди основной монолитный каркас был практически сформирован уже весной. В феврале–марте они находились на уровне 23–25 этажей, а в апреле достигли 26 жилых этажей. После этого строительные работы перешли на 27-й технический уровень. В августе во второй секции начался монтаж первых окон.

Первая секция 7-й очереди пока находится на более раннем этапе: с 21-го этажа в июне она поднялась до 24-го в августе.

В 6-й очереди различия еще заметнее. Первая и вторая секции по последним доступным отчетам остаются на уровне первого этажа. В то же время четвертая секция за период с июня по август поднялась с 21-го до 23-го этажа.

Итоги строительства ЖК «Святобор Park Resort» в августе 2026 года

По доступным отчетам City One Development за 2026 год наиболее заметный прогресс зафиксирован во второй и третьей секциях 7-й очереди. Здесь завершено строительство 26 жилых этажей, работы перешли на 27-й технический уровень, а во второй секции уже начался монтаж окон.

Первая секция 7-й очереди также демонстрирует динамику — за два месяца она прибавила три этажа, достигнув 24-го уровня.

В 6-й очереди наиболее заметно продвинулась четвертая секция: с июня по август она поднялась с 21-го до 23-го этажа. В первой и второй секциях нового изменения уровня в августовском отчете не зафиксировано, хотя строительные работы продолжаются.

При этом доступные отчеты не позволяют одинаково точно оценить все виды строительных работ. Одни показатели представлены конкретной этажностью, другие описываются без количественных значений. Поэтому объективнее оценивать ход строительства ЖК «Святобор Park Resort» отдельно по секциям и конкретным этапам работ, а не пытаться свести весь объект к одному показателю.
