Ход строительства A136 Highlight Tower за апрель 2026 года
В премиальном жилом комплексе A136 Highlight Tower продолжается активная фаза завершающих строительных работ. По состоянию на апрель 2026 года девелопер демонстрирует высокий темп реализации проекта, сосредотачиваясь на инженерных системах, внутренней отделке и благоустройстве прилегающей территории.
Завершённые работы по состоянию на апрель 2026
В течение отчетного периода полностью выполнен ряд ключевых строительных процессов, что свидетельствует о приближении проекта к финальной стадии готовности:
- Монтаж оборудования насосной ВПВ и системы холодного водоснабжения — 100%.
- Устройство керамической плитки на лестничных площадках — 100%.
- Отделка стен шпоном в лобби — 100%.
- Подготовка основания благоустройства (песчаная и щебеночная) — 100%.
- Устройство мокрого фасада кровли — 100%.
- Отделка помещения трансформаторной подстанции и монтаж оборудования — завершено.

Финальные отделочные и фасадные работы
Особое внимание уделяется качеству отделки и использованию премиальных материалов, формирующих уникальную архитектурную концепцию комплекса:
- Продолжается облицовка второго стилобата натуральным камнем (травертин).
- Выполняется монтаж навесного вентилируемого фасада на въезде в паркинг.
- Проводятся работы по декоративной штукатурке (мармарин) на 5 этаже МЗК.
- Продолжается монтаж подвесного потолка из куб-рейки в местах общего пользования.
Инженерные системы и безопасность
Важным этапом является внедрение современных инженерных решений, обеспечивающих комфорт и безопасность будущих жителей:
- Монтаж систем дымоудаления на техническом этаже и кровле.
- Устройство системы автополива территории.
- Монтаж наружного освещения комплекса и благоустройства.
- Обустройство дождеприемных лотков с подключением к въезду в паркинг.
Паркинг и инфраструктура
Практически завершены работы в подземном паркинге, который станет важной частью инфраструктуры комплекса:

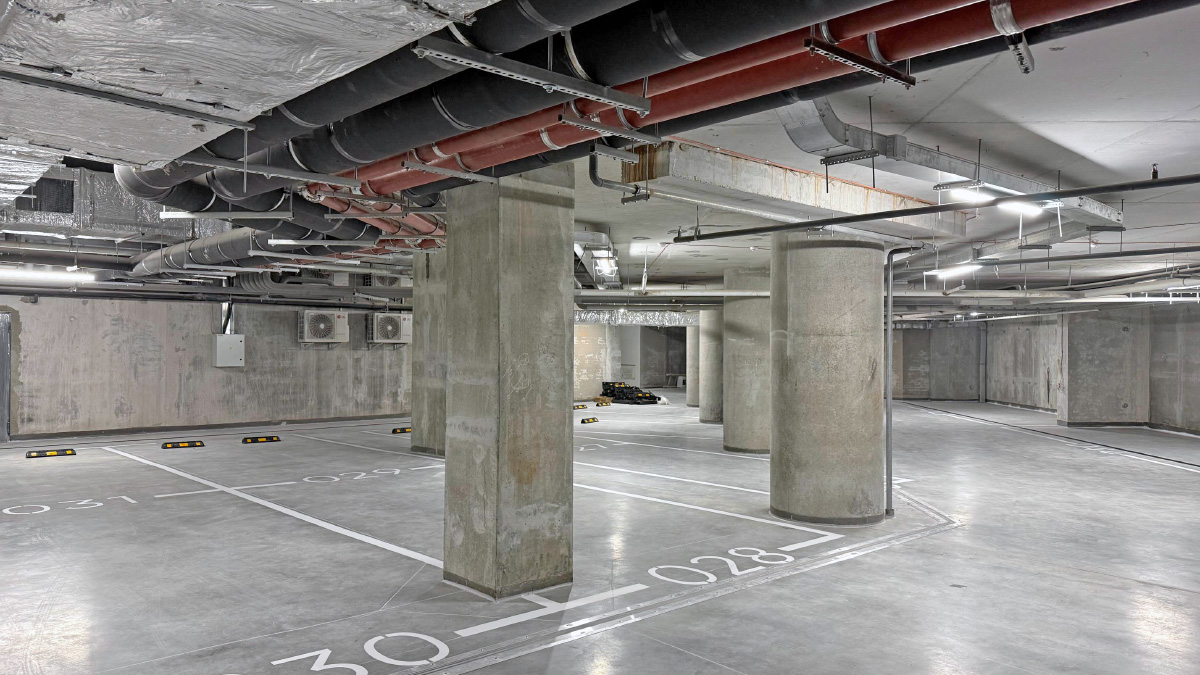

- Устройство полов паркинга с разметкой и навигацией — 99%.
- Продолжаются работы по нанесению полимерного покрытия пандуса.
Благоустройство территории и комфорт среды
Значительная часть работ направлена на создание комфортной жилой среды и современного благоустройства:
- Гранитное мощение центрального входа — 95%.
- Продолжается мощение внутреннего двора и территории вдоль школы №37.
- Продолжается озеленение придомовой территории.
- Устраиваются ограждения террас.
- Начаты работы по устройству детской площадки.
Общая оценка прогресса строительства
Справка СтройОбзор: Состояние строительства A136 Highlight Tower в апреле 2026 года подтверждает высокий уровень готовности объекта. Завершение ключевых инженерных и отделочных работ, активная фаза благоустройства и внедрение современных технологий свидетельствуют о приближении комплекса к вводу в эксплуатацию.
Проект остается одним из самых заметных среди новостроек премиум-класса, сочетая современную архитектуру, качественные материалы и продуманную инфраструктуру. В дальнейшем ожидается завершение финальных работ и подготовка комплекса к заселению.
