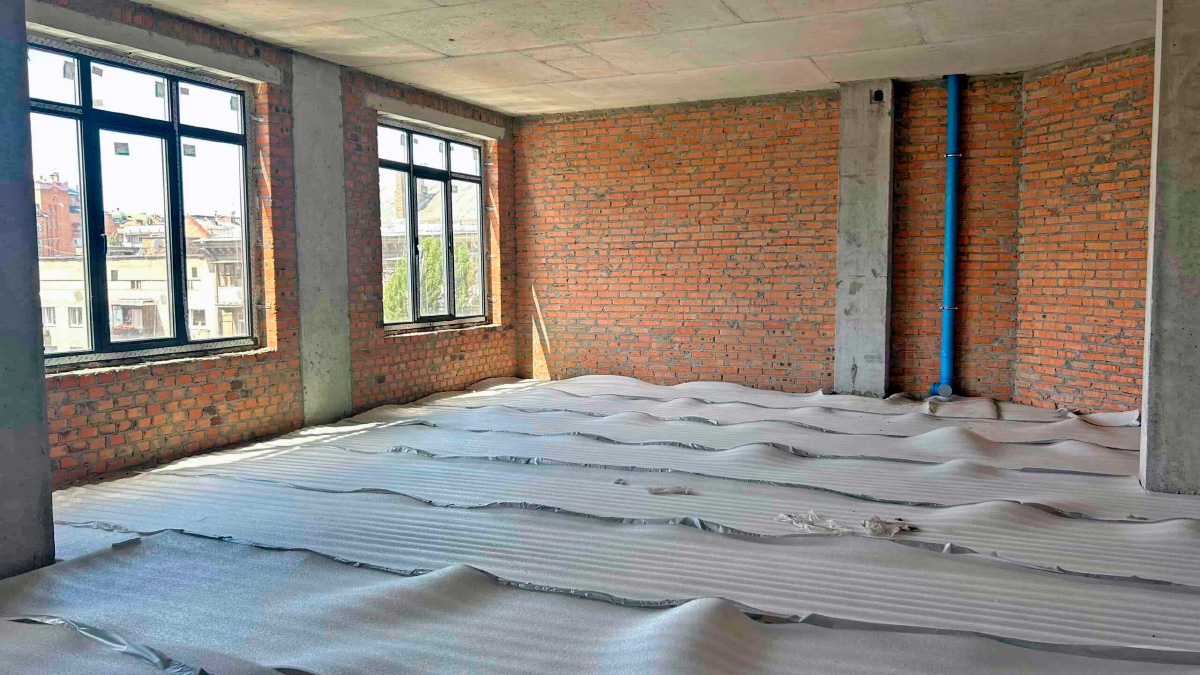

Ход строительства клубного дома La Manche в июне 2026 года

Хід будівництва клубного будинку La Manche у червні 2026 року

В клубном доме La Manche продолжается выполнение строительных и инженерных работ в соответствии с утвержденным графиком. Несмотря на внешние повреждения здания, полученные в результате российского обстрела, команда проекта Perfect Group продолжает выполнять внутренние работы и постепенно продвигаться к следующим этапам готовности комплекса.

По состоянию на июнь 2026 года основное внимание сосредоточено на монтаже дверных конструкций, устройстве инженерных коммуникаций, прокладке электросетей в местах общего пользования и подготовке систем водо- и теплоснабжения. Работы ведутся одновременно в нескольких секциях клубного дома.

Ход строительства клубного дома La Manche в июне 2026 года

Какие работы выполнены в клубном доме La Manche в июне 2026 года

Секция 5

В пятой секции продолжается подготовка жилых этажей к следующим этапам внутреннего обустройства. За отчетный период выполнено:

  • монтаж квартирных дверей до 8 этажа включительно.

Секция 4

В четвертой секции продолжаются работы по обустройству внутренних помещений и подготовке инженерных систем.

  • установлены технические двери скрытого монтажа со 2 по 8 этажи;
  • смонтированы квартирные двери со 2 по 4 этажи;
  • выполнено сверление технологических отверстий в бетонных конструкциях балконов для дальнейшего устройства гидроизоляции и монтажа воронок для отвода дождевой воды.

Секция 3

В третьей секции активно ведется подготовка к прокладке инженерных коммуникаций.

  • выполнена укладка гемафона со 2 по 10 этажи для дальнейшего монтажа сетей водоснабжения и теплоснабжения.

Секция 2

Во второй секции завершен очередной этап электромонтажных работ.

  • выполнена прокладка электросетей в местах общего пользования для организации системы освещения.

Секция 1

В первой секции начаты работы по инженерному оснащению здания.

  • стартовала прокладка электросетей в местах общего пользования.

Строительство La Manche: текущее состояние реализации проекта

В июне 2026 года строительство клубного дома La Manche демонстрирует стабильное продвижение внутренних работ. Параллельно в различных секциях выполняются монтаж дверей, подготовка инженерных систем, устройство электроснабжения и работы по гидроизоляции. Такой комплексный подход позволяет обеспечивать поэтапную готовность дома и своевременно переходить к следующим стадиям строительства.

Девелопер продолжает реализацию проекта, уделяя особое внимание качеству выполнения работ, безопасности конструкций и созданию современного жилого пространства для будущих жителей клубного дома La Manche.
