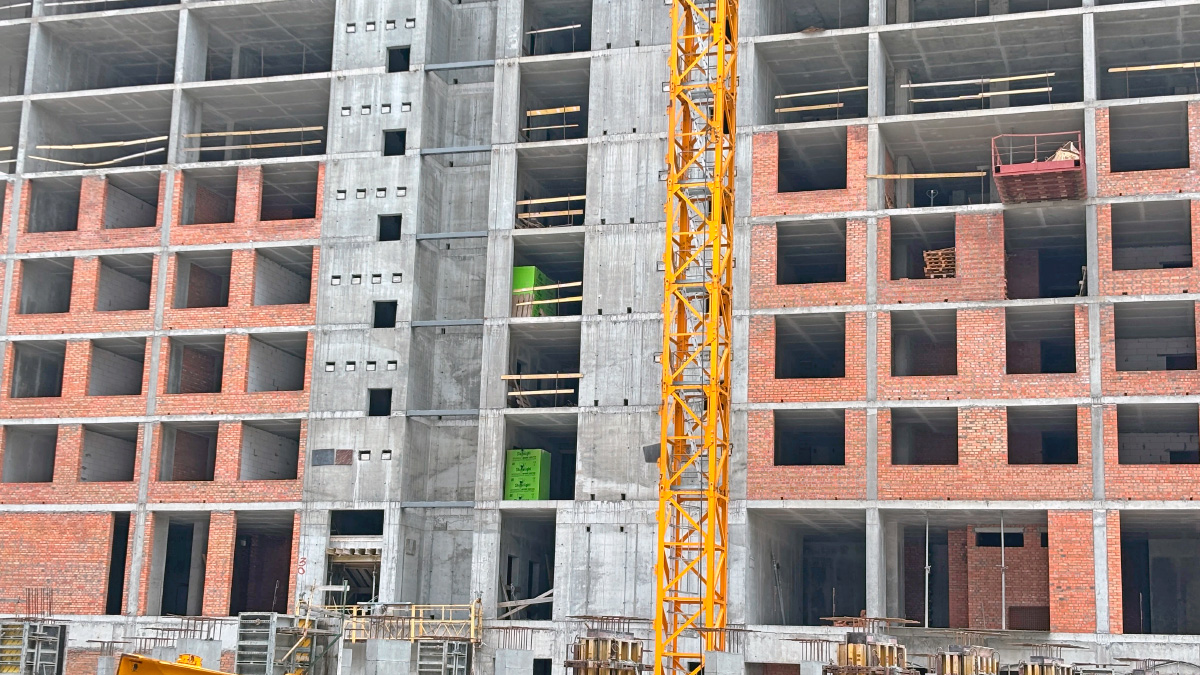

Ход строительства ЖК «Метрополис» по состоянию на июнь 2026 года
В жилом комплексе «Метрополис» продолжаются активные строительные и отделочные работы. По состоянию на июнь 2026 года строительные бригады DIM продолжают выполнять внутренние отделочные работы, устройство фасадов, благоустройство придомовой территории, строительство инженерной инфраструктуры и паркинга. Рассказываем об актуальном ходе работ в каждой секции комплекса.

Дом №3: актуальное состояние строительства
Секция 1
В первой секции дома №3 продолжаются завершающие отделочные работы во входных группах и местах общего пользования.
- Продолжается отделка лобби.
- Монтаж подвесных потолков из влагостойкого гипсокартона (ГКЛВ) завершён на 100%.
- Малярные работы выполнены на 15%.
- Освещение мест общего пользования смонтировано на 100%.
- Работы по устройству фасада входной группы и архитектурного освещения фасада выполнены на 80%.
Секция 2
Во второй секции основное внимание сосредоточено на внутренней отделке и завершении элементов общественных пространств.
- Продолжается отделка лобби.
- Монтаж подвесных потолков из ГКЛВ завершён.
- Укладка плитки на полах выполнена на 100%.
- Малярные работы продолжаются и достигли уровня готовности 15%.
- Фасад входной группы и освещение фасада выполнены на 75%.
- Отделка лестничных маршей и укладка плитки на лестницах выполнены на 50%.
Секция 3
В третьей секции продолжаются работы сразу по нескольким направлениям, включая отделку общественных зон, инженерную инфраструктуру и благоустройство территории.
- Продолжается отделка лобби.
- Монтаж подвесных потолков из ГКЛВ завершён на 100%.
- Сантехнические работы в лобби выполнены полностью.
- Фасад входной группы и освещение фасада выполнены на 80%.
- Монтаж потолков из кубообразной рейки в местах общего пользования завершён на 100%.
- Продолжается строительство распределительного пункта (РП).
- Работы по устройству навесного фасада выполнены на 35%.
- Устройство полов паркинга завершено на 100%.
- Ворота и роллеты паркинга смонтированы полностью.
- Продолжаются работы по благоустройству Зоны 1 и Зоны 2.
- Внутриплощадочные сети водоснабжения, бытовой и ливневой канализации выполнены на 70%.
Дом №4: ход выполнения строительных работ
Секция 1
В первой секции дома №4 продолжается монтаж светопрозрачных конструкций.
- Установка ПВХ-окон выполнена на 49%.
Секции 4 и 5
На строительной площадке секций 4 и 5 активно ведутся монолитные работы.
- Продолжается устройство монолитных конструкций подземного паркинга.
- Выполняются работы по возведению подпорных стен.
Что сейчас происходит на строительной площадке ЖК «Метрополис»
В июне 2026 года строительство ЖК «Метрополис» сосредоточено на завершении отделки мест общего пользования, устройстве фасадов, развитии инженерной инфраструктуры и благоустройстве территории. Параллельно продолжается строительство новых секций, подземного паркинга и внешних инженерных сетей.
Последовательное выполнение работ позволяет приближать жилой комплекс к следующим этапам реализации проекта, обеспечивая будущих жителей современным жилым пространством с комфортной придомовой территорией, качественной инфраструктурой и продуманными общественными зонами.
