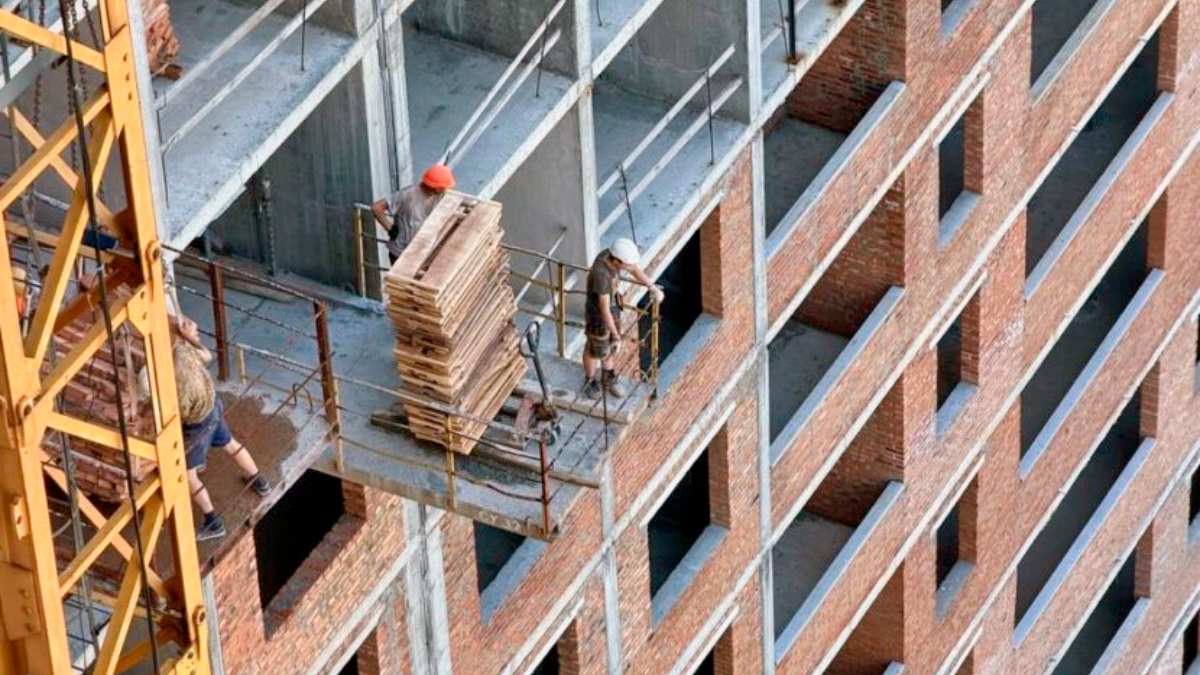

Ход строительства ЖК «Святобор Park Resort» по состоянию на июль 2026 года
Девелопер City One Development опубликовал очередной отчет о ходе строительных работ в жилом комплексе «Святобор Park Resort». По состоянию на июль 2026 года строительство активно продолжается одновременно в нескольких очередях проекта. На строительной площадке выполняются монолитные работы, возводятся новые этажи, формируются технические уровни зданий, а также ведется внутреннее обустройство будущих квартир.
Строительство ведется в соответствии с утвержденным графиком. Пока седьмая очередь переходит к завершающим этапам возведения монолитного каркаса, шестая демонстрирует стабильное продвижение строительства жилых этажей. Параллельно застройщик выполняет кладку внутренних стен и подготовку зданий к следующим этапам отделочных работ.

Прогресс строительства 6 очереди ЖК «Святобор Park Resort»
1 и 2 секции
В первой и второй секциях завершено устройство бетонного пола первого этажа. Также строители выполнили значительную часть бетонных опорных стен, в то время как на других участках продолжается их активное возведение. Выполненные работы создают прочную основу для дальнейшего строительства жилых этажей.
3 секция
Монолитный каркас третьей секции достиг уровня 20 этажа. Работы ведутся непрерывно, что позволяет поддерживать запланированные темпы реализации проекта.
4 секция
Строительство четвертой секции продолжается на уровне 21 этажа. В ходе последнего этапа было выполнено бетонирование пола, после чего специалисты продолжили работы по возведению конструкций нового этажа.
Ход строительства 7 очереди ЖК «Святобор Park Resort»
1 секция
В первой секции строительные работы ведутся на уровне 21 этажа. После завершения бетонирования пола специалисты приступили к монтажу арматурных конструкций, которые станут основой для дальнейшего устройства бетонных стен и других элементов монолитного каркаса.
2 и 3 секции
Во второй и третьей секциях полностью завершено строительство 26 жилых этажей. В настоящее время работы сосредоточены на возведении 27 технического этажа, где будут размещены инженерные системы, вентиляционное оборудование, коммуникации и технические помещения здания.
Внутренние работы и обустройство будущих квартир
Одновременно с выполнением монолитных работ застройщик активно проводит внутреннее обустройство зданий. На нескольких этажах одновременно ведется кладка внутренних кирпичных стен, формируется планировка квартир, обустраиваются коридоры, места общего пользования и другие внутренние помещения.
Параллельное выполнение конструктивных и внутренних работ позволяет оптимизировать процесс строительства и постепенно готовить жилой комплекс к следующим этапам реализации проекта.
ЖК «Святобор Park Resort»: актуальное состояние строительства в июле 2026 года
По состоянию на июль 2026 года жилой комплекс «Святобор Park Resort» демонстрирует стабильную динамику строительства. В шестой очереди активно возводятся новые жилые этажи, тогда как седьмая очередь переходит к завершающим этапам монолитных работ с формированием технических этажей. Параллельное выполнение внутренних строительных процессов подтверждает комплексный подход девелопера к реализации проекта и обеспечивает планомерное продвижение всех этапов строительства.
