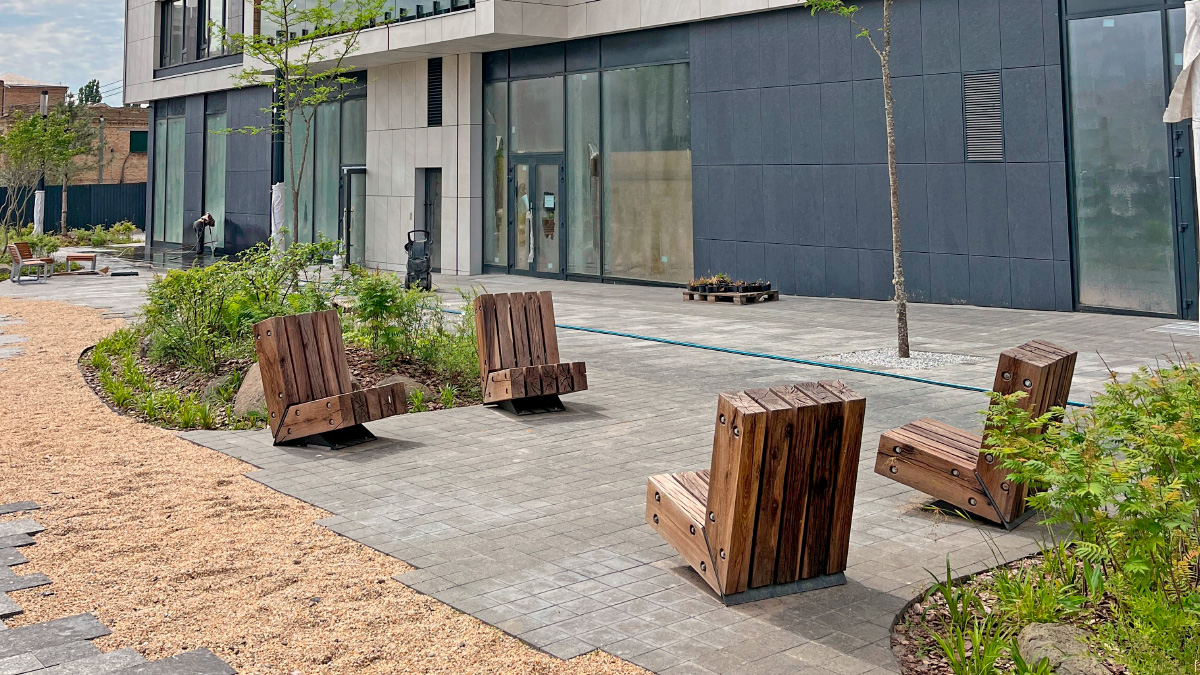

Ход строительства ЖК UNIT.Home в Киеве по состоянию на июнь 2026 года: восстановление дома А06 и завершение ключевых работ

Хід будівництва ЖК UNIT.Home у Києві станом на червень 2026 року: відновлення будинку А06 та завершення ключових робіт

Жилой комплекс UNIT.Home продолжает реализацию запланированных этапов строительства и подготовку новых домов к вводу в эксплуатацию, сообщает KAN Development. По состоянию на июнь 2026 года основное внимание команды сосредоточено на завершении финальных процедур в доме А06, восстановлении поврежденных элементов после вражеской атаки и обеспечении бесперебойной работы всех инженерных систем.

К началу июня дом А06 фактически находился на завершающем этапе подготовки к вводу в эксплуатацию. Основные строительные и отделочные работы были выполнены, а специалисты занимались проверкой инженерных сетей, оформлением документации и устранением незначительных замечаний, необходимых для окончательного завершения проекта.

Ход строительства ЖК UNIT.Home в Киеве по состоянию на июнь 2026 года: восстановление дома А06 и завершение ключевых работ

Дом А06 в ЖК UNIT.Home: восстановление после повреждений и текущее состояние готовности

2 июня 2026 года в результате очередной вражеской атаки фасады дома А06 получили повреждения. После оценки состояния конструкций и фасадных элементов команда проекта оперативно приступила к работам по ликвидации последствий.

В настоящее время приоритетной задачей является восстановление поврежденных участков, возвращение объекта к запланированному графику реализации и завершение всех процедур, необходимых для ввода дома в эксплуатацию. Девелопер подтверждает, что все поврежденные элементы будут восстановлены в максимально короткие сроки.

Несмотря на сложные обстоятельства, работы на объекте продолжаются без остановок. Команда UNIT.Home выполняет все запланированные задачи, чтобы дом А06 как можно скорее стал полноценным жилым пространством для будущих жителей.

Ход строительства дома А06: выполненные работы

Все секции дома А06

  • Полностью завершены фасадные работы.
  • Завершен монтаж корзин для наружных блоков кондиционеров.
  • Выполнены все внутренние отделочные работы.
  • Проведена внутренняя приемка дома и сформирован перечень замечаний приемочной комиссии.
  • Продолжается устранение замечаний для подготовки к завершающим процедурам ввода в эксплуатацию.
  • Продолжаются просмотры квартир инвесторами в секциях 603, 604 и 607 для проверки технического состояния жилья.

Паркинг

В подземном паркинге завершены работы по монтажу и настройке шлагбаумов. Объект полностью подготовлен к дальнейшей эксплуатации после завершения всех финальных процедур.

Инженерные сети и пусконаладочные работы

Одним из ключевых этапов подготовки жилого комплекса к эксплуатации является проверка и запуск инженерной инфраструктуры. По состоянию на июнь большая часть пусконаладочных работ уже завершена.

Завершено:

  • пусконаладочные работы систем водоснабжения;
  • пусконаладочные работы систем противопожарной защиты и пожарной безопасности;
  • пусконаладочные работы систем электроснабжения;
  • пусконаладочные работы систем внутреннего и наружного электроосвещения.

Остальные инженерные системы находятся на финальном этапе настройки и проверки. Параллельно продолжается процесс передачи дома А06 управляющей компании, которая в дальнейшем будет отвечать за эксплуатацию и обслуживание объекта.

Состояние домов А07, А05 и CENTRAL TOWER

В уже введенных в эксплуатацию домах жилого комплекса UNIT.Home продолжается активное заселение и выполнение ремонтных работ владельцами квартир.

Дом А07

  • Все квартиры переданы собственникам.
  • Продолжаются внутренние ремонты и обустройство жилья.

Дом А05

  • Все квартиры переданы собственникам.
  • Владельцы продолжают ремонтные работы.

CENTRAL TOWER

  • Передача квартир собственникам завершена в полном объеме.
  • Продолжается активная фаза ремонтов и обустройства помещений.

Что происходит в ЖК UNIT.Home сейчас

Сегодня UNIT.Home остается одним из самых технологичных жилых комплексов Киева, где продолжается развитие современной жилой среды, инновационной инфраструктуры и комфортного пространства для жизни. Несмотря на вызовы военного времени, команда проекта продолжает реализацию всех запланированных работ, обеспечивая высокое качество строительства и соблюдение стандартов безопасности.

Ближайшей задачей остается завершение восстановительных работ в доме А06, устранение замечаний приемочной комиссии и прохождение финальных процедур перед вводом здания в эксплуатацию.

UNIT.Home благодарит инвесторов и будущих жителей за доверие, поддержку и понимание. Команда комплекса продолжает работать над тем, чтобы каждый дом соответствовал высоким стандартам современной недвижимости и обеспечивал комфортное проживание для своих владельцев.
