Park Lake City: ход строительства жилого комплекса в июне 2026 года

Park Lake City: хід будівництва житлового комплексу у червні 2026 року

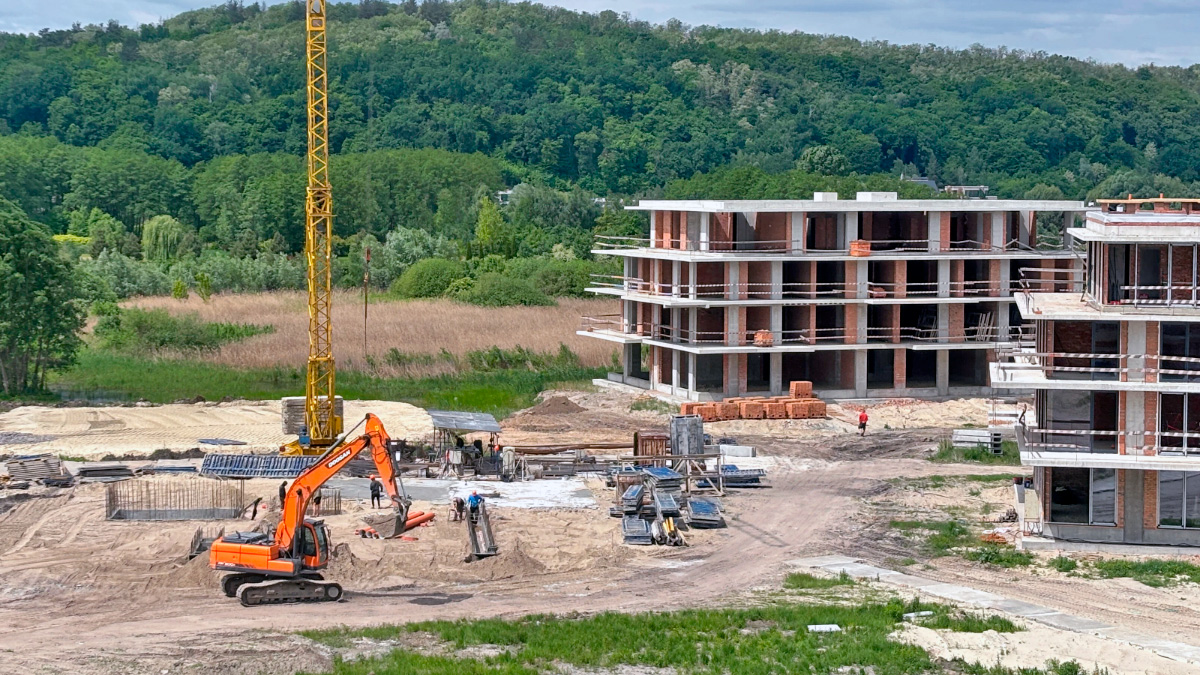

В жилом комплексе Park Lake City продолжается активная реализация строительных работ сразу в нескольких очередях застройки. По состоянию на июнь 2026 года девелопер DIM продолжает выполнение фасадных, кровельных, инженерных и отделочных работ в кварталах VITA и AQUA, а также благоустройство придомовых территорий.

Наибольшую степень готовности демонстрируют дома первой очереди квартала VITA, где завершается внутренняя отделка, монтаж инженерных систем и благоустройство территории. В то же время во второй очереди и квартале AQUA активно ведутся фасадные, монолитные и кровельные работы.

Park Lake City: ход строительства жилого комплекса в июне 2026 года

Квартал VITA: прогресс строительства первой очереди

В доме №1.5 первой очереди квартала VITA строительные работы приближаются к завершающему этапу. Значительная часть внутренних инженерных сетей и отделочных процессов уже выполнена.

Дом №1.5

  • Монтаж систем отопления, вентиляции и водоснабжения (ОВ и ВК) — 98%.
  • Строительство гаражей открытого типа — 65%.
  • Благоустройство территории — 55%.
  • Монтаж электрооборудования в здании — 85%.
  • Укладка плитки — 98%.
  • Монтаж гипсокартонных конструкций — 100%.
  • Шпаклевка стен и потолков — 95%.
  • Монтаж слаботочных сетей — 80%.
  • Система молниезащиты — 100%.
  • Укладка фигурных элементов мощения (ФЭМ) — 25%.

Высокая степень готовности внутренних работ свидетельствует о переходе объекта к финальным этапам реализации, включая завершение благоустройства и подготовку к вводу в эксплуатацию.

Вторая очередь квартала VITA: динамика выполнения работ

В домах второй очереди квартала VITA продолжается комплексное строительство с выполнением фасадных, кровельных, инженерных и отделочных работ.

Дом №2.2

  • Остекление балконов и палисадников — 100%.

Дом №2.3

  • Монтаж систем ОВ и ВК — 10%.
  • Устройство стяжки — 65%.

Дом №2.4

  • Устройство фасада — 98%.
  • Устройство стяжки — 80%.
  • Монтаж электротехнических работ (ЭТР) — 40%.

Дом №2.5

  • Устройство кровли — 60%.

Дом №2.6

  • Устройство фасада — 1%.

Дом №2.8

  • Внутренняя кирпичная кладка — 60%.

Во второй очереди застройщик сосредоточен на формировании внешнего контура зданий, монтаже инженерных сетей и выполнении внутренних строительных работ. В ближайшее время ожидается дальнейшее наращивание темпов готовности объектов.

Квартал AQUA: состояние строительства в июне 2026 года

В квартале AQUA продолжаются работы сразу на нескольких домах. Основное внимание уделяется монолитному строительству, устройству фундаментных конструкций, кровель и подготовке к следующим этапам возведения.

Дом №1.1

  • Устройство кровли — 90%.
  • Остекление дома — 60%.
  • Подсыпка песком под железобетонную плиту — 100%.
  • Устройство гидроизоляции здания — 15%.

Дом №1.3

  • Подсыпка песком под железобетонную плиту — 80%.

Дом №1.4

  • Устройство монолитного каркаса — 15%.

Строительство квартала AQUA продолжается в соответствии с утвержденным графиком. На площадке ведутся работы по созданию конструктивных элементов зданий, подготовке фундаментных оснований и дальнейшему развитию инженерной инфраструктуры комплекса.

Park Lake City: актуальные новости строительства

По состоянию на июнь 2026 года жилой комплекс Park Lake City демонстрирует стабильный прогресс строительства. Наиболее готовыми остаются дома первой очереди квартала VITA, тогда как в кварталах VITA второй очереди и AQUA активно выполняются фасадные, монолитные, кровельные и инженерные работы. Реализация проекта продолжается в соответствии с планом, а будущие жители могут следить за регулярными обновлениями о готовности домов и развитии территории комплекса.
