Строительный прогресс A136 Highlight Tower - март 2026 года

A136 Highlight Tower

A136 Highlight Tower демонстрирует активную фазу завершающих работ. В марте 2026 года на объекте продолжаются отделочные процессы, монтаж инженерных систем, пусконаладочные работы лифтового оборудования и комплексное благоустройство территории. Ход строительства соответствует графику реализации проекта жилого комплекса бизнес-класса.

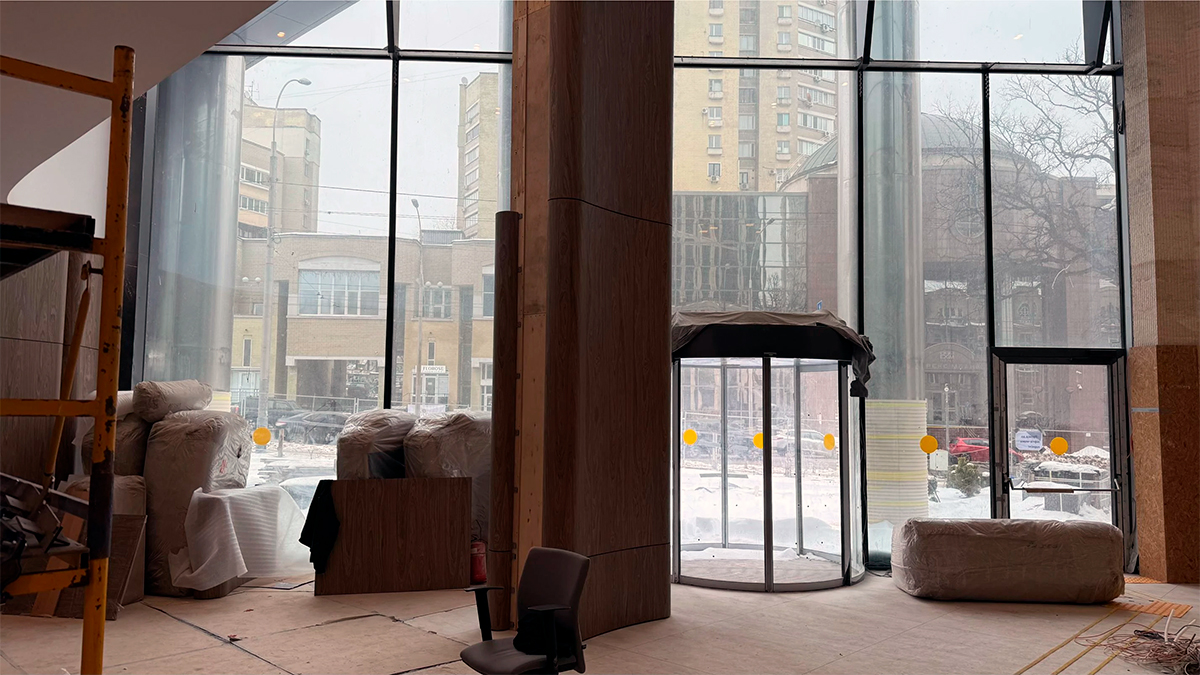

A136 Highlight Tower

Отделка мест общего пользования (МОП) и лобби

В паркинге и жилой части активно выполняются внутренние отделочные работы:

  • шпаклевка и покраска стен паркинга;
  • монтаж подвесного потолка в подземном паркинге;
  • финишное покрытие бетонных полов паркинга;
  • нанесение декоративной штукатурки «мармарин» в МОП (5 этаж);
  • покраска стен и укладка керамической плитки в лестничных клетках с 1 по 33 этаж;
  • устройство отделки стен лобби 1 этажа натуральным шпоном;
  • продолжение комплексной отделки лобби жилой части.

Отделка МОП выполняется с использованием износостойких материалов, соответствующих стандартам жилья бизнес-класса и повышенным требованиям к эксплуатационной надежности.

Готовность паркинга: инженерия, безопасность и разметка

Подземный паркинг переходит в стадию завершения внутренних работ и технического оснащения:

  • монтаж навесного вентилируемого фасада въездной группы паркинга;
  • установка противопожарных штор на въезде;
  • монтаж систем дымоудаления технического этажа и кровли;
  • установка колесоотбойников и нанесение паркинговой разметки;
  • монтаж оборудования помещения трансформаторной подстанции (ТП).

Реализация систем противопожарной защиты и дымоудаления повышает уровень безопасности объекта в соответствии с действующими строительными нормами.

Фасадные работы и облицовка стилобата

Продолжается формирование архитектурного облика комплекса:

  • облицовка второго стилобата натуральным камнем (травертин);
  • монтаж вентилируемого фасада в зоне въезда в паркинг.

Применение натурального камня и вентилируемых фасадных систем обеспечивает долговечность конструкций, энергоэффективность здания и премиальную эстетику внешних решений.

Лифты и инженерные системы жилой части

В жилой части комплекса выполняются пусконаладочные работы пассажирских лифтов. Также продолжается монтаж освещения МОП:

  • подключение LED-ленты;
  • монтаж линейных светильников;
  • установка бра в зонах общего пользования.

Инженерные сети постепенно переходят на этап тестирования и проверки работоспособности, что свидетельствует о высокой степени готовности здания.

Благоустройство территории и озеленение

Параллельно с внутренними работами активно ведется благоустройство придомовой территории:

  • устройство гранитного мощения;
  • монтаж системы автоматического полива;
  • установка наружного освещения;
  • работы по озеленению территории.

Комплексное благоустройство формирует комфортное общественное пространство, повышает инвестиционную привлекательность новостройки и создает современную городскую среду для будущих жителей.

Итоги строительной готовности A136 Highlight Tower

По состоянию на март 2026 года A136 Highlight Tower находится на финальной стадии внутренней отделки, монтажа инженерных систем и благоустройства. Ход строительства подтверждает системную реализацию проекта и постепенный переход к завершающему этапу ввода объекта в эксплуатацию.

Справка СтройОбзор: ЖК A136 Highlight Tower. Застройщик — компания DIM. АДРЕС — ул. Антоновича, 136-138. РАЙОН — Голосеевский. МЕТРО — Дворец Украина. КЛАСС — бизнес. ЭТАЖНОСТЬ — 33, 1 дом. АКТИВНОСТЬ — строится. ТЕХНОЛОГИЯ — монолитно-каркасная. ОТОПЛЕНИЕ — индивидуальное. ТЕРРИТОРИЯ — закрытая. ПАРКОВКА — подземная.
