ЖК Lucky Land – ход строительства в марте 2026 года

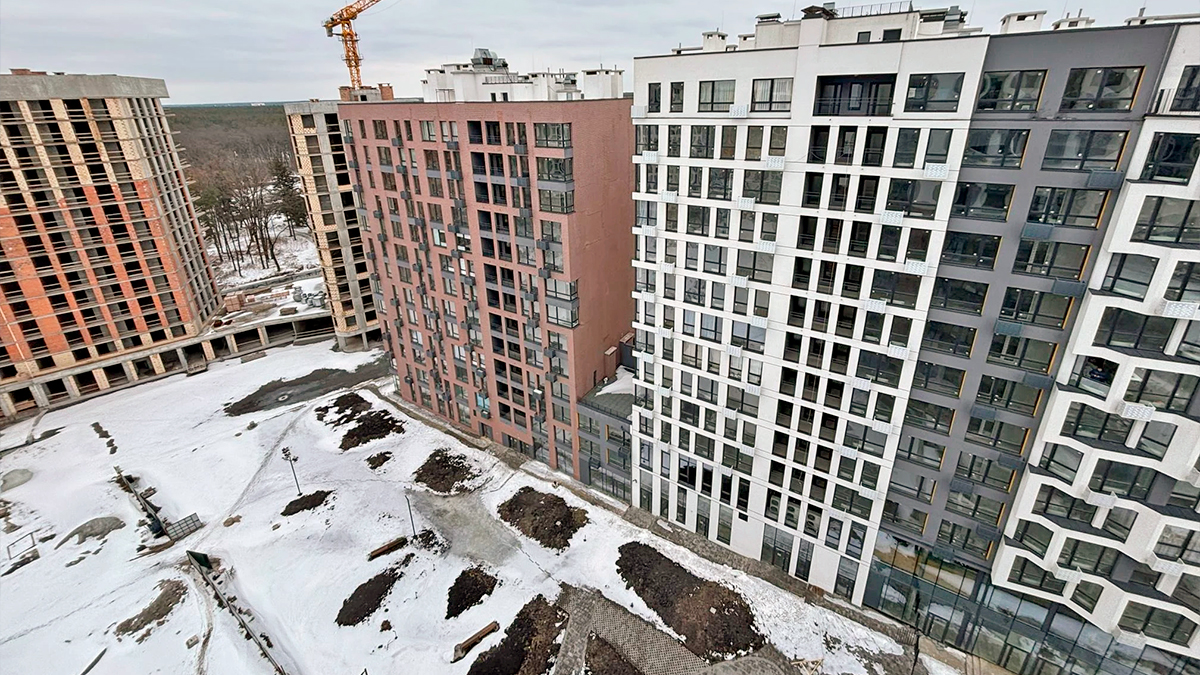

Lucky Land

Публикуем актуальный отчет о ходе строительства ЖК Lucky Land по состоянию на март 2026 года. На строительной площадке активно продолжаются фасадные, инженерные и внутренние работы. Строительные бригады выполняют утепление конструкций, обустройство мест общего пользования, а также кладку внутренних стен и перегородок.

В течение февраля 2026 года работы велись сразу в нескольких секциях жилого комплекса. Ниже — подробная информация о прогрессе строительства в домах №4 и №5.

Lucky Land

Дом №4 — ход строительства

В четвертом доме жилого комплекса Lucky Land выполняются фасадные работы, обустройство мест общего пользования и подготовка инженерной инфраструктуры для квартир.

Секция 1

  • Монтаж утеплителя на лестничной клетке — 95%.
  • Бетонирование технологических отверстий для прохождения инженерных коммуникаций в квартирах — 100%.

Завершение работ по обустройству технологических отверстий позволяет переходить к следующим этапам прокладки инженерных сетей.

Секция 2

  • Монтаж утеплителя на стыках примыканий (СПОК) — 100%.
  • Бетонирование технологических отверстий для прохождения инженерных коммуникаций в квартирах — 75%.

Работы по обеспечению прохождения внутренних инженерных систем продолжаются в соответствии с графиком строительства.

Секция 3

  • Монтаж утеплителя на стыках примыканий (СПОК) — 100%.
  • Устройство декоративной штукатурки в местах общего пользования на 7 этаже — 80%.

В рамках внутренней отделки активно выполняются работы в МОП (местах общего пользования), включая декоративную отделку стен и подготовку помещений к следующему этапу строительства.

Дом №5 — состояние строительства

В доме №5 строители сосредоточены на формировании внутренних конструкций в подвальных помещениях. Продолжаются работы по кладке несущих и межкомнатных перегородок.

Секция 2

  • Кладка стен и перегородок в подвальном помещении — 85%.

Секция 3

  • Кладка стен и перегородок в подвальном помещении — 100%.

Завершение кладочных работ в подвальных помещениях создает основу для дальнейшего монтажа инженерных систем и обустройства технических зон здания.

Что происходит на строительстве ЖК Lucky Land

По состоянию на март 2026 года строительство ЖК Lucky Land ведется в соответствии с запланированным графиком. Основные работы включают:

  • фасадные работы и утепление домов;
  • монтаж теплоизоляции на стыках примыканий;
  • обустройство мест общего пользования;
  • подготовку инженерных коммуникаций;
  • кладочные работы в подвальных помещениях;
  • внутренние отделочные работы.

Команда строителей продолжает активные работы на объекте, чтобы обеспечить стабильное продвижение реализации жилого комплекса.

Следите за новостями, чтобы первыми узнавать об актуальном ходе строительства ЖК Lucky Land, новых этапах работ и прогрессе строительства современного жилого комплекса.

Справка СтройОбзор: Жилой комплекс комфорт-класса Lucky Land, расположенный рядом со 100 га векового леса. Это настоящий город в городе с развитой инфраструктурой, детскими садами и школой. Застройщик — DIM. АДРЕС — ул. Берковецкая, 6. РАЙОН — Святошинский. МЕТРО — Академгородок. КЛАСС — комфорт. ЭТАЖНОСТЬ — 10–16 этажей; 23 дома. СТАТУС — строится. ТЕХНОЛОГИЯ — монолитно-каркасная. ОТОПЛЕНИЕ — индивидуальное. ТЕРРИТОРИЯ — закрытая. ПАРКОВКА — подземная, открытая.
