ЖК Polaris Home&Plaza – актуальный отчет строительства по состоянию на январь 2026 года

 Polaris Home&Plaza

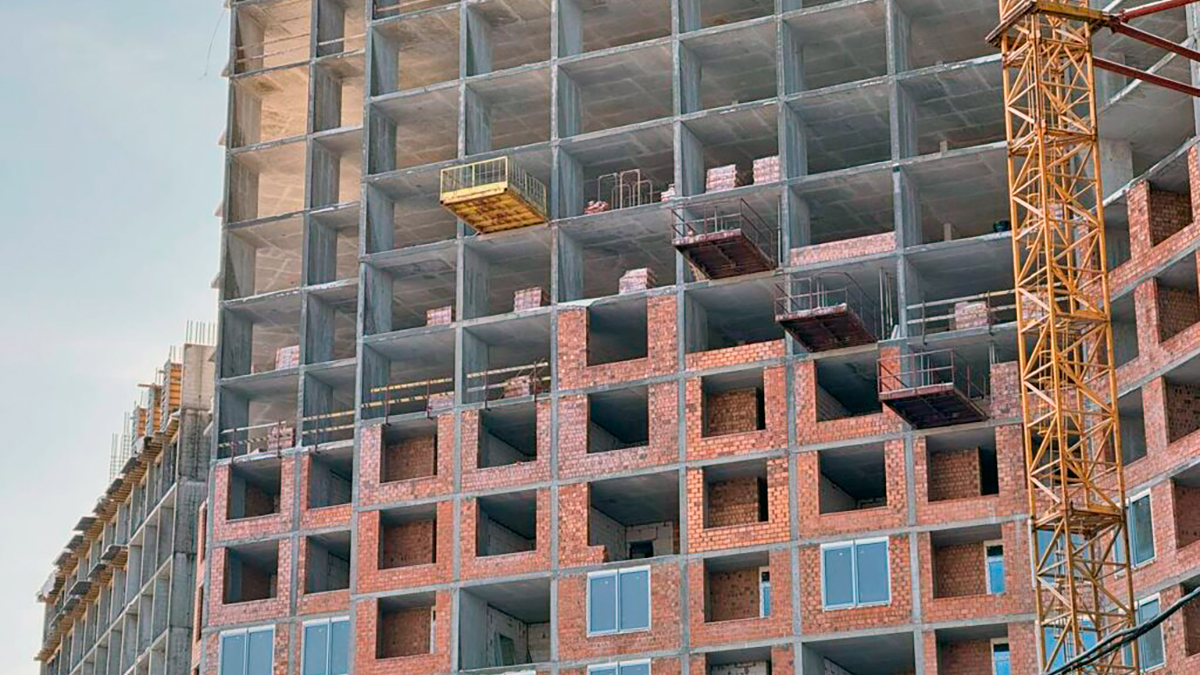

Строительство жилого комплекса Polaris Home&Plaza активно продолжается. По состоянию на январь 2026 года девелопер обнародовал обновлённый отчёт о выполненных и текущих работах в рамках второй очереди строительства. На большинстве секций ведутся отделочные, инженерные и фасадные работы, а также продолжается возведение монолитных конструкций и кирпичной кладки.

Ниже представлен подробный обзор хода строительства по каждой секции с указанием ключевых этапов, уровня готовности и актуального состояния работ.

 Polaris Home&Plaza

Вторая очередь строительства

Секция 4.1

  • Завершён монтаж первого пассажирского лифта, продолжаются работы по установке второго пассажирского лифта.
  • На 98% выполнено возведение наружных и внутренних стен и перегородок.
  • На 98% завершён монтаж оконных и балконных блоков.
  • Выполнены экспозиторные работы: укладка плитки на этажах, монтаж технических дверей.
  • В октябре 2025 года начаты отделочные работы в технических помещениях: завершена стяжка пола и начата отделка стен.
  • В ноябре 2025 года завершена отделка стен и установленны двери в технических помещениях.
  • Продолжается укладка напольной плитки.
  • По состоянию на 17 декабря 2025 года ведутся фасадные работы со стороны внутреннего двора, в частности герметизация примыканий оконных и дверных конструкций к кирпичной кладке.
  • Инженерные помещения полностью готовы к передаче под монтаж оборудования, ожидается его поставка.

Секция 3.3

  • На кровле выполняются финальные строительные работы.
  • Получено лифтовое оборудование.
  • Завершён монтаж системы дождевой канализации.
  • Продолжаются работы по устройству внутренних инженерных сетей.
  • В октябре 2025 года начата отделка технических помещений.
  • В ноябре 2025 года завершена отделка стен и установка дверей.
  • Продолжается укладка плитки на полу.
  • Инженерные помещения подготовлены к монтажу оборудования, ожидается поставка.

Секция 3.2

  • Начато кирпичное мурування на кровле.
  • Выполняется кирпичная кладка на уровне 25-го этажа.
  • Установлены оконные конструкции на этажах с 18-го по 22-й.
  • Завершён монтаж окон на 24-м этаже, продолжается установка на 25-м этаже.

Секция 2.1

  • Полностью завершён монтаж башенного крана.
  • Запланированы дальнейшие работы по монолиту и кирпичной кладке на новых этажах.

Секция 3.1

  • Завершено устройство 11-го этажа железобетонного каркаса.
  • В октябре 2025 года выполнены монолитные работы над 24–25 этажами.
  • Завершена кладка стен 8-го и 9-го этажей.
  • Продолжается мурування стен на 10-м и 11-м этажах.
  • Монолитные работы над 25-м этажом завершены в ноябре 2025 года.

Секция 2.2

  • Выполняются работы по устройству вертикальных элементов 12-го этажа.
  • Завершены плиты перекрытия над 8–11 этажами.
  • Продолжается армирование и подготовка перекрытий следующих уровней.
  • Строительство секции активно продвигается в соответствии с утверждённым графиком.

Итоги

По состоянию на январь 2026 года ЖК Polaris Home&Plaza демонстрирует стабильные темпы строительства. Во второй очереди комплекса активно выполняются фасадные, инженерные и отделочные работы, а также продолжается возведение монолитного каркаса и кладка стен. Постепенная готовность инженерных помещений к монтажу оборудования свидетельствует о переходе отдельных секций к финальным этапам строительства.

Мы и далее будем публиковать актуальные новости и детальные отчёты о ходе строительства данного жилого комплекса.

Справка СтройОбзор: Новостройка ЖК Polaris Home&Plaza. Застройщик — компания Perfect GroupАДРЕС — ул. Семьи Кульженко, 22. РАЙОН — Оболонский. МЕТРО — Героев Днепра. КЛАСС — комфорт. ЭТАЖНОСТЬ — 16–24; 2 дома. АКТИВНОСТЬ — строится. ТЕХНОЛОГИЯ — монолитно-каркасная. ОТОПЛЕНИЕ — централизованное. ТЕРРИТОРИЯ — закрытая. ПАРКОВКА — подземная.
