Звіт з будівництва ЖК Montreal House у Києві: хід робіт станом на березень

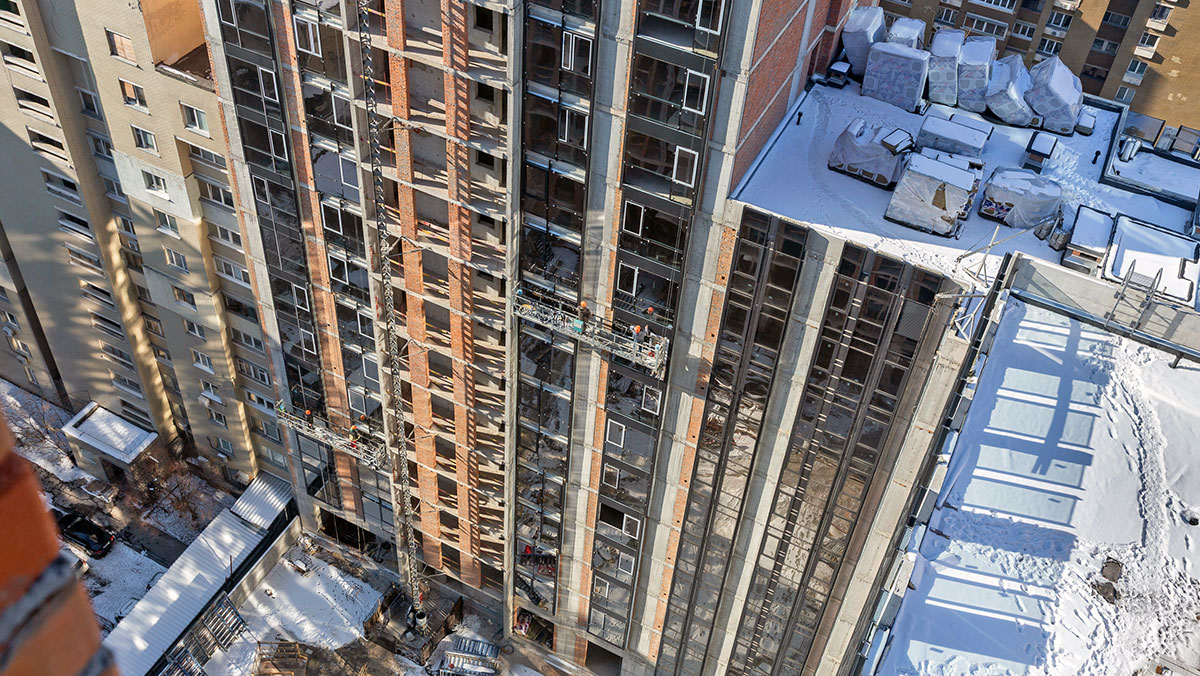

Роботи на будівельному майданчику житлового комплексу Montreal House у Києві тривають згідно з графіком. Команда будівельників виконує комплекс робіт з облаштування фасадів, інженерних мереж, а також внутрішніх і зовнішніх конструкцій. Пропонуємо детальний звіт про стан виконання робіт по кожному з блоків та об’єктів комплексу.
Блок 1
- Завершено облаштування покрівлі та терас.
- Триває спостереження за герметичністю покрівельних конструкцій для перевірки їх надійності та готовності до експлуатації.
- Приймання покрівельних робіт заплановане на весняний період.
- Активно ведеться монтаж світлопрозорих фасадних систем.
- Паралельно тривають роботи з встановлення ліфтового обладнання.
Блок 2
- Завершено облаштування покрівлі та терас, наразі триває моніторинг герметичності.
- Приймання покрівельних робіт заплановане на весну.
- Триває монтаж світлопрозорих фасадних систем.
- Розпочато встановлення ПВХ-конструкцій лоджій, що забезпечить якісне утеплення та шумоізоляцію приміщень.
Блок 3
- Покрівлю та тераси облаштовано, проводиться спостереження за їхньою герметичністю.
- Приймання робіт також відбудеться навесні.
- Завершено монтаж ПВХ-конструкцій лоджій.
- Розпочато роботи з прокладання тепломагістралі до котельні.
- Крім того, стартували роботи з облаштування звукоізоляції стелі котельні для мінімізації шумового впливу на мешканців.
Блок 4
- Виконано облаштування покрівлі та терас.
- Триває перевірка герметичності та підготовка до приймання робіт навесні.
- Завершено монтаж ПВХ-конструкцій лоджій.
Паркінг
- У паркінгу продовжуються мурувальні роботи.
- Виконується локальне влаштування перегородок у технічних та інженерних приміщеннях.
- Паралельно ведуться роботи з прокладання внутрішніх мереж водопостачання та водовідведення.
- Прокладання тепломагістралі до котельні наразі виконано на 30%.
Загальний стан робіт
Будівельні роботи в ЖК Montreal House поступово наближаються до фінальних етапів. Особлива увага приділяється контролю якості виконаних робіт, дотриманню графіків та використанню сучасних матеріалів і технологій. На весну заплановане приймання ряду ключових конструктивних елементів, включаючи покрівлі та тераси, що забезпечить готовність будівель до наступних внутрішніх і оздоблювальних робіт.
Слідкуйте за нашими наступними звітами, щоб бути в курсі всіх оновлень на будівельному майданчику ЖК Montreal House!
Довідка СтройОбзор: Новобудова ЖК Montreal House. Забудовник Альянс Новобуд. АДРЕСА - ул. Антоновича, 83. РАЙОН - Голосіївський. МЕТРО - Олімпійська. Палац Україна. КЛАС - бізнес. ПОВЕРХОВІСТЬ - 11,12,16,17,20; 2 секції, 1 будинок. ТЕХНОЛОГІЯ - монолитно-каркасная. ОПАЛЕННЯ - котельня. ТЕРИТОРІЯ - закрита. ПАРКОВКА - підземна.
Новини на цю тему
- Alliance Novobud презентував атмосферне промовідео, що закохує у комфортне життя
- Love Season 2025: романтичні пропозиції від Alliance Novobud
- День усіх закоханих: романтика під дахом Alliance Novobud
- Оновлений звіт будівництва ЖК Montreal House у Києві
- Тренди ринку девелопменту 2025: впливи, популярні формати та інновації
- ЖК Montreal House у центрі Києва: статус будівництва та оновлення
- Montreal House: незламний символ стійкості та віри в майбутнє
