Хід будівництва Krona Park 2 — станом на грудень 2025 року
ЖК Krona Park 2 продовжує активні будівельні роботи на всіх секціях. Пропонуємо детальний звіт виконання станом на грудень 2025 року.

Будинок 5

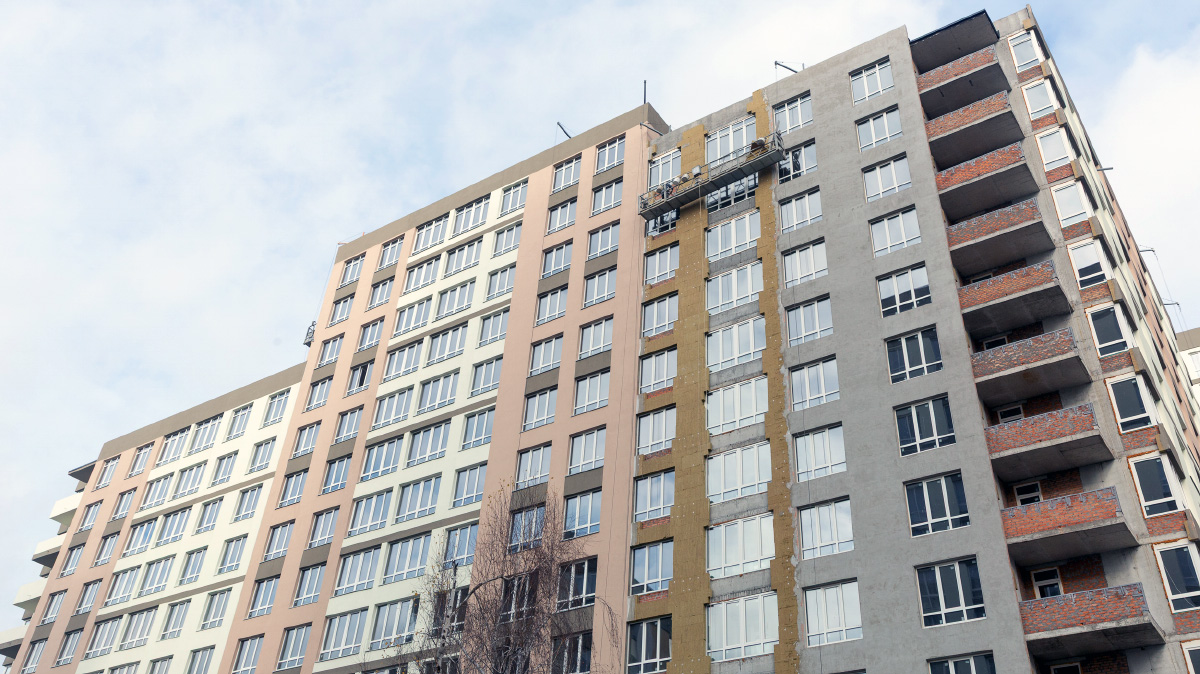

Триває фінальний етап робіт з влаштування покрівлі — виконання становить 95%. Активно проводиться монтаж ПВХ-конструкцій вікон: повністю встановлені на 2–12 поверхах, у роботі — 13–15 поверхи.
Завершене утеплення стін підвалу. Проводиться зворотна засипка ґрунтом пазух фундаменту — готовність 95%. Загальний прогрес секції демонструє стабільні темпи та вихід на наступні етапи будівництва.
Будинок 8
Завершена підготовка інженерних мереж водопостачання та опалення для подальшого влаштування цементної стяжки як на типовій поверховості, так і в зонах загального користування.
Триває монтаж внутрішньобудинкових мереж електропостачання та освітлення — роботи виконані на 55%. Будинок підключено до зовнішніх мереж теплопостачання та водопостачання.
Проводиться активне влаштування фасаду:
- Секція №1 — 96%
- Секція №2 — 75%
- Секція №3 — 65%
Фасадні роботи продовжуються, що дозволяє переходити до наступних внутрішніх операцій.
Будинок 9

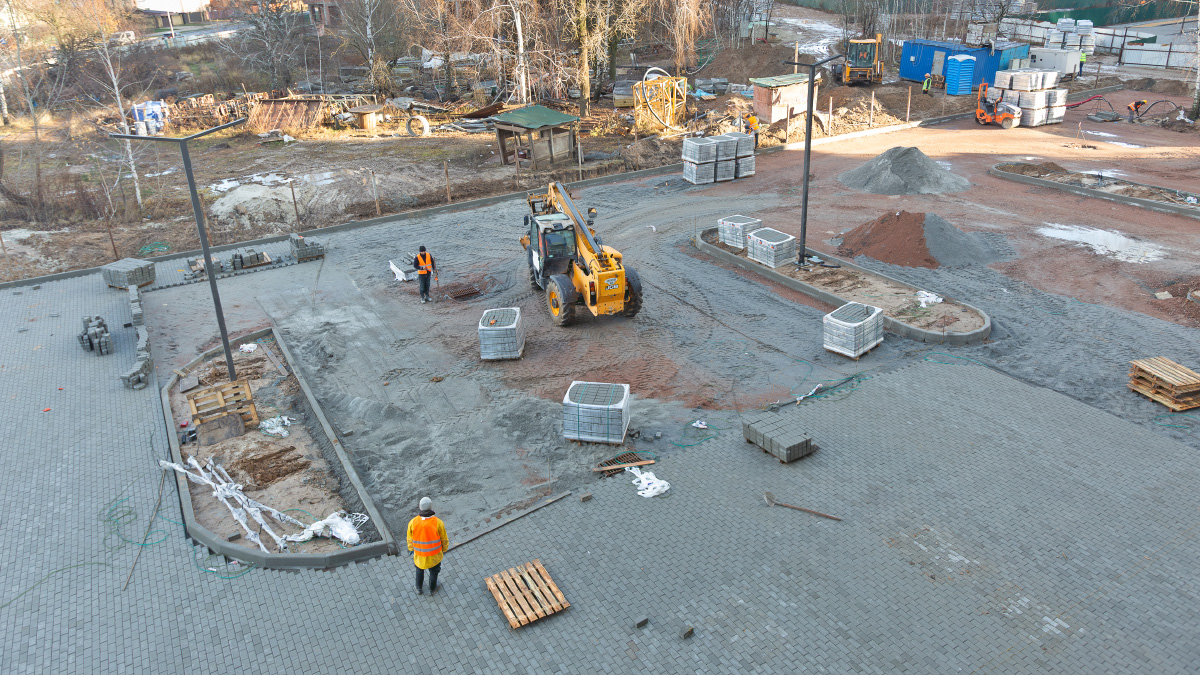

Завершуються роботи з чистового оздоблення місць загального користування та благоустрою прибудинкової території. Проводяться пусконалагоджувальні роботи.
Формується пакет документації для отримання Акта будівельної готовності, що свідчить про високий рівень завершеності об’єкта та підготовку до введення в експлуатацію.
Будинок 10
Продовжуються оздоблювальні роботи у МЗК. Виконуються штукатурні роботи — готовність 10%.
Триває влаштування цементної стяжки як на типовій поверховості, так і у місцях загального користування — 10%.
Паралельно проводяться роботи з монтажу внутрішніх сантехнічних мереж і мереж електропостачання та освітлення. Темпи будівництва стабільні, ведеться підготовка до наступних етапів.
Будинок 12
Завершене влаштування покрівлі Секцій №1 та №2.
У Секції №1 на фінальному етапі монтаж ПВХ-конструкцій: вікна встановлені з 2 по 17 поверх.
У Секції №2 стартував повний комплекс робіт з монтажу ПВХ-вікон.
Будинки 14 та 16
Повністю виконано влаштування пальового поля: буроін'єкційні палі завершені на 100%. Ділянка підготовлена до подальших робіт зі зведення фундаментної частини.
Krona Park 2 продовжує демонструвати динамічний прогрес у будівництві. Слідкуйте за оновленнями, щоб першими отримувати актуальну інформацію щодо ходу робіт, темпів зведення та ключових етапів реалізації проекту.
Довідка СтройОбзор: Новобудова ЖК KRONA PARK II. Комплекс бізнес-класу, який будується за принципом «місто у місті». В KRONA PARK II зведуть 16 будинків та забезпечать всією необхідною інфраструктурою. ЗАБУДОВНИК - Альянс Новобуд. АДРЕСА - Київська область, м. Бровари, вул. Симоненка Василя, 32. КЛАС - бізнес. ПОВЕРХОВІСТЬ - 8-10, 12-14, 17. АКТИВНІСТЬ - будується. ТЕХНОЛОГІЯ - монолітно-каркасна. ОПАЛЕННЯ - автономне. ТЕРИТОРІЯ - закрита від авто. ПАРКОВКА - стоянка, наземна багаторівнева.
Новини на цю тему
- Ірина Міхальова виступила на V Будівельному Конгресі
- Будівництво ЖК Krona Park II: актуальний стан робіт у Броварах — листопад 2025
- ЖК Krona Park II пропонує розтермінування без переплат на квартири в Броварах
- Ірина Міхальова, CMO Alliance Novobud, виступила на конференції TeamWIN “Дні вікна і скла в Україні 2025”
- Ірина Міхальова: партнерство девелоперів і рієлторів — ключ до розвитку ринку нерухомості
- Banker Awards 2025: Alliance Novobud визнана символом стабільності українського девелопменту
- Хід будівництва ЖК Krona Park II у Броварах: жовтень 2025
