Будівництво Intergal City: нові етапи та досягнення квітня 2025

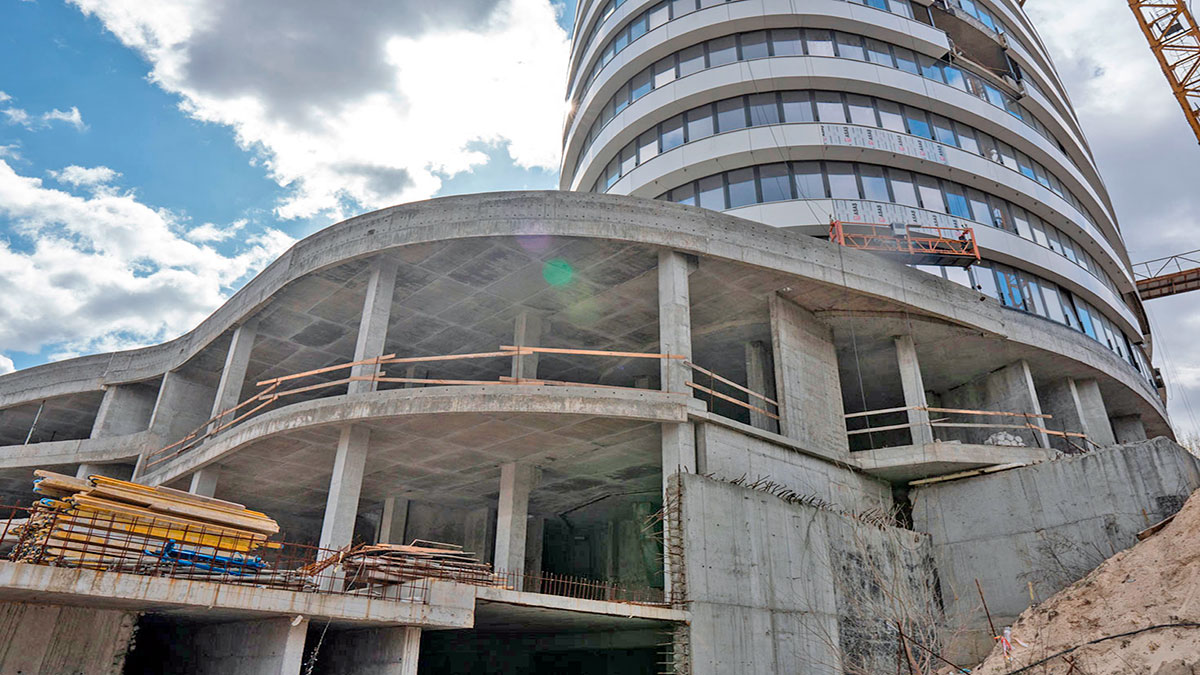

У квітні 2025 року на будівельному майданчику багатофункціонального комплексу «Intergal City» від компанії «Інтергал-Буд» (Адреса: вул. Старонаводницька, 16Б) триває активна фаза робіт. Завдяки залученню додаткових бригад фахівців та посиленню технічного забезпечення, темпи будівництва впевнено зростають. Проєкт розвивається згідно з графіком, а якість виконання робіт відповідає високим стандартам девелопера Intergal-Bud.
Вежа А
- Монтаж внутрішніх сантехнічних мереж (К1, К2, Т1, Т2, В1) – виконано на 64%
- Встановлення вентиляційних систем у квартирах – 60%
- Монтаж систем кондиціювання – 10%
- Монтаж системи пожежогасіння – 10%
- Мурування – 90%
- Фасадні роботи (вентильовані конструкції) – 85%
- Прокладання системи кабельних сітей (СКС) – 45%
Вежа D
- Мурування – 65%
- Монтаж вентблоків – 25%
- Влаштування СПОК (світлопрозорих огороджувальних конструкцій) – 20%
Корпус 6 (праве крило)
- Монолітні роботи – 45%
- Мурування – 65%
Команда Intergal-Bud продовжує роботу над створенням простору, який поєднує інноваційні технології, стильну архітектуру та комфортне середовище. Intergal City поступово набуває своїх фінальних рис, щоб стати зразком преміального міського життя у самому центрі Києва.
Довідка СтройОбзор: Новобудова ЖК «INTERGAL CITY» забудовник «Інтергал-Буд» АДРЕСА - вул. Старонаводницька 16б. РАЙОН - Печерський. МЕТРО - Дружби народів. КЛАС - бізнес. ПОВЕРХОВІСТЬ - 10, 23, 25, 27; 5 будинків. АКТИВНІСТЬ - будується. ТЕХНОЛОГІЯ - монолітно-каркасна. ОПАЛЕННЯ - котельня. ТЕРИТОРІЯ - закрита. ПАРКОВКА - підземна, відкрита, гаражі.
Новини на цю тему
- Новини будівництва: БФК INTERGAL CITY – березень 2025
- Оновлення будівництва БФК INTERGAL CITY – лютий 2025
- ЖК Intergal City: що нового на будівельному майданчику?
- Будівельні роботи в БФК INTERGAL CITY на грудень 2024 року
- Будівництво БФК INTERGAL CITY: Огляд прогресу на листопад 2024 року
- БФК "Intergal City" жовтень 2024: ключові етапи будівництва на завершальній стадії (відео)
