Что изменилось на строительстве ЖК «Creator City» в 2026 году

Що змінилося на будівництві ЖК «Creator City» у 2026 році

Согласно доступным отчетам за 2026 год, в ЖК «Creator City» заметен прогресс сразу по нескольким направлениям: в третьем доме монолитные работы перешли с 19-го на 23-й этаж, а в четвертом завершена кладка внешних и внутренних стен. В то же время часть работ во втором доме имеет умеренную динамику, а отдельные показатели оставались без изменений в нескольких отчетах.

Дом №3: с 19-го до 23-го этажа

Наиболее наглядно динамика прослеживается в третьем доме. В январе 2026 года полностью залили плиту перекрытия 18-го этажа, а вертикальные элементы 19-го были выполнены на 80%. В мартовском отчете уже говорилось о полностью залитой плите 19-го этажа и лестничных маршах до 19-го этажа включительно.

В мае плита перекрытия была полностью залита уже на 22-м этаже, а лестничные марши выполнены до 22-го этажа. В августе работы поднялись еще выше: плиту перекрытия 23-го этажа полностью залили, а лестничные марши устроили до 23-го этажа.

Таким образом, согласно доступной истории отчетов, плита перекрытия в третьем доме продвинулась с 18-го этажа в январе до 23-го в августе. Это один из наиболее заметных количественно измеримых результатов за период.

Кладка в третьем доме также перешла на следующие этажи

Внешние и внутренние стены в третьем доме в марте были готовы на части этажей, а работы продолжались на 8–11 этажах. В мае кладка уже велась на 16–17 этажах, при этом в отчете указывалось выполнение 20% работ.

В августе строители работали уже на 20–21 этажах. При этом в текущем отчете указано, что внешние и внутренние стены выполнены на 20%. Поскольку в марте и августе показатель составляет 20%, корректно говорить об изменении рабочих этажей, но не об увеличении процента выполнения.

Таким образом, эти два показателя демонстрируют разную картину: работы физически переместились на более высокие этажи, тогда как заявленный процент выполнения остался на уровне 20%.

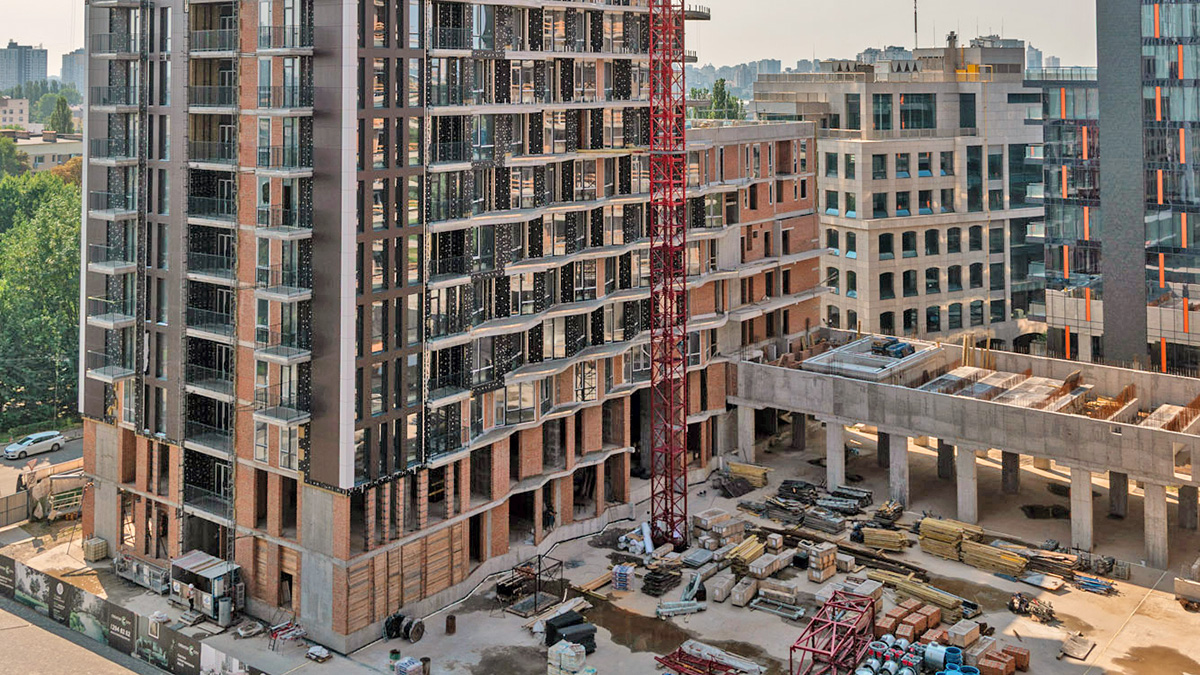

Что изменилось в строительстве ЖК «Creator City» в 2026 году

Дом №4: от кладки до монтажа окон и подготовки лифтов

В четвертом доме изменения по доступным отчетам еще более заметны. В январе монолитный каркас был готов на 99%, а внешние и внутренние стены — с третьего по восьмой этаж; строители работали на 9–12 этажах.

В марте каркас оставался на уровне 99%, а работы со стенами уже велись на 11–14 этажах. В мае указывалось, что стены кладут на 16-м этаже, а выполнение составляет 65%. Также к тому моменту уже были установлены окна на 3–5 этажах.

В августе застройщик сообщил о завершении кладки внешних и внутренних стен. Окна смонтированы до 10-го этажа, работы продолжаются на 11-м. Паркинг на минус первом этаже также полностью обустроен, а следующим этапом названа подготовка к монтажу лифтов.

То есть согласно доступной истории четвертый дом перешел от активной кладки стен к этапу, на котором часть фасадных проемов уже заполняется окнами, а застройщик готовится к монтажу лифтового оборудования.

Дом №2: часть работ выросла, часть показателей не изменилась

Во втором доме наиболее показательной является динамика фасадных работ. В январе утепление фасада было выполнено на 65%, а в марте и мае показатель составлял уже 75%. В августе он вырос до 90%.

Показатель Январь 2026 Март 2026 Май 2026 Август 2026 Динамика
Утепление фасада, дом №2 65% 75% 75% 90% +25 п.п.
Фасадная плитка, дом №2 30% 30% 30% 55% +25 п.п.
Места общего пользования, секция 1 95% 95% 95% 95% без изменений
Кровля, секция 1 50% 50% 50% 70% +20 п.п.
Лифты, дом №2 30% 50% +20 п.п.

По утеплению фасада прирост от январского до августовского отчета составляет 25 процентных пунктов — с 65% до 90%. При этом между мартом и маем этот показатель не менялся: в обоих отчетах указано 75%.

Фасадная плитка также выросла на 25 процентных пунктов — с 30% в январе, марте и мае до 55% в августе. Кровля первой секции за тот же период увеличилась с 50% до 70%.

Еще одно изменение касается лифтов: в мае их монтаж был выполнен на 30%, а в августе — на 50%, то есть показатель вырос на 20 процентных пунктов.

Что осталось без изменений

Не все показатели демонстрируют одинаковую динамику. В первой секции второго дома оштукатуривание мест общего пользования в январском, мартовском, майском и августовском отчетах стабильно указано на уровне 95%.

Это означает, что согласно представленным отчетам показатель за этот период не изменился. При этом отсутствие изменения процента само по себе не позволяет сделать вывод об остановке работ.

Похожая ситуация была с монолитным каркасом четвертого дома: в январе, марте и мае указывалось 99%. В августе этот показатель уже не приводится, поэтому определить его дальнейшую динамику по отсутствующим данным невозможно.

Какие работы в августе уже выполнены

В текущем отчете есть несколько работ, по которым прямо указано полное выполнение или завершение отдельного этапа:

  • во втором доме утепление фасада выполнено на 90%, а не на 100%, поэтому работу нельзя назвать завершенной;
  • в первой секции второго дома радиаторы в квартирах установлены на 100%;
  • в третьем доме полностью залита плита перекрытия 23-го этажа;
  • в третьем доме полностью устроены внешние и внутренние стены паркинга на минус первом этаже;
  • в четвертом доме завершена кладка внешних и внутренних стен;
  • в четвертом доме полностью устроены внешние и внутренние стены паркинга на минус первом этаже.

Итог доступной динамики

Согласно доступным отчетам за 2026 год, наиболее заметные изменения произошли в третьем и четвертом домах: третий дом перешел от работ на 18–19 этажах к устройству перекрытия и лестничных маршей на 23-м, а четвертый — от активной кладки к завершению этого этапа и дальнейшему монтажу окон.

Во втором доме также зафиксирован количественно измеримый прогресс: утепление фасада выросло с 65% до 90%, фасадная плитка — с 30% до 55%, кровля первой секции — с 50% до 70%, а монтаж лифтов — с 30% до 50% в сопоставимых отчетах.

В то же время часть показателей не изменилась, в частности оштукатуривание мест общего пользования первой секции второго дома оставалось на уровне 95% во всех четырех отчетах. Поэтому общая картина строительства складывается не только из роста процентов, но и из перехода работ на следующие этажи и завершения отдельных этапов.

Анализ охватывает доступные отчеты за январь, март, май и август 2026 года. Отдельные периоды между этими отчетами не представлены, поэтому по предоставленным материалам невозможно определить непрерывную ежемесячную динамику строительства.
