Динаміка будівництва ЖК Greenville Park – станом на липень 2025

Greenville Park

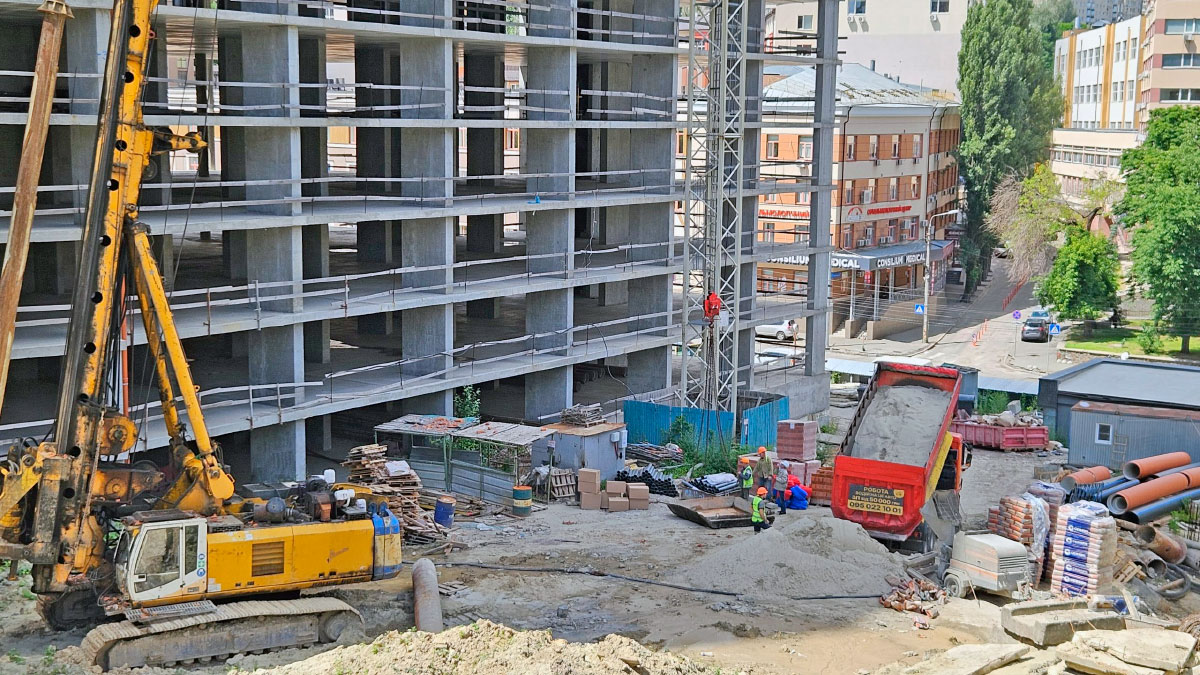

У липні 2025 року будівельні роботи на об'єкті Greenville Park продовжуються у запланованому темпі. Генеральний підрядник звітує про суттєвий прогрес на кількох ключових напрямках. Усі технічні етапи реалізуються відповідно до графіка, що підтверджує стабільність та системність підходу до зведення житлового комплексу.

Greenville Park

Фасадні роботи та скління

  • Скління 10–13 поверхів (сторона ЖК «Покровський Посад»): виконано на 100%.
  • Скління 18–20 поверхів (та ж сторона): завершено на 8%.

Інженерні мережі

  • Монтаж мереж каналізації на 1–12 поверхах: завершено повністю.
  • Монтаж мереж опалення на 2–8 поверхах: виконано на 100%.
  • Монтаж систем холодного та гарячого водопостачання на 2–8 поверхах: завершено.

Внутрішні роботи

  • Влаштування стяжки на 2–5 поверхах: виконано на 100%.
  • Бетонування комунікаційних ніш: виконано на 26%.

Фасадні елементи (по секціях)

Торець з боку будинку 2

  • Гідроізоляція монтажних швів: 95%.
  • Монтаж відкосів та віконних відливів: 95%.
  • Монтаж кронштейнів: 70%.

Сторона Посольства

  • Гідроізоляція монтажних швів: 34%.
  • Монтаж відкосів та віконних відливів: 34%.
  • Монтаж кронштейнів: 44%.

Команда проєкту продовжує активну роботу над зовнішніми та внутрішніми елементами будівлі. У найближчі тижні планується посилити темп фасадних робіт на верхніх поверхах, а також розпочати наступний етап оздоблення загальних зон.

Слідкуйте за нашими оновленнями, щоб першими дізнаватись про хід будівництва ЖК Greenville Park.

Довідка СтройОбзор: новобудова ЖК Greenville Park. Забудовник компанія Greenville. АДРЕСА - ул. Пимоненко, 21. РАЙОН - Шевченківський. МЕТРО - Лук'янівська. КЛАС - бізнес. ПОВЕРХОВІСТЬ - 25, 26; 2 будинки. АКТИВНІСТЬ - будується. ТЕХНОЛОГІЯ - монолітно-каркасна. ОПАЛЕННЯ - котельня. ТЕРИТОРІЯ - закрита. ПАРКОВКА - відкрита.
