Фасад Greenville Park почти готов на отдельных участках: что показал новый отчет

Фасад Greenville Park майже готовий на окремих ділянках: що показав новий звіт

В жилом комплексе Greenville Park на улице Пимоненко, 21, в Шевченковском районе Киева продолжаются работы по отделке фасада и обустройству наружной сети водоснабжения. Согласно отчету Greenville от 8 октября 2026 года, на отдельных участках фасадные работы выполнены на 95–99%, тогда как облицовка керамогранитной плиткой со стороны Посольства готова на 65%. Это указывает на разную степень готовности отдельных частей здания.

Фасад Greenville Park почти готов на отдельных участках: что показал новый отчет

На отдельных участках фасада готовность превышает 90%

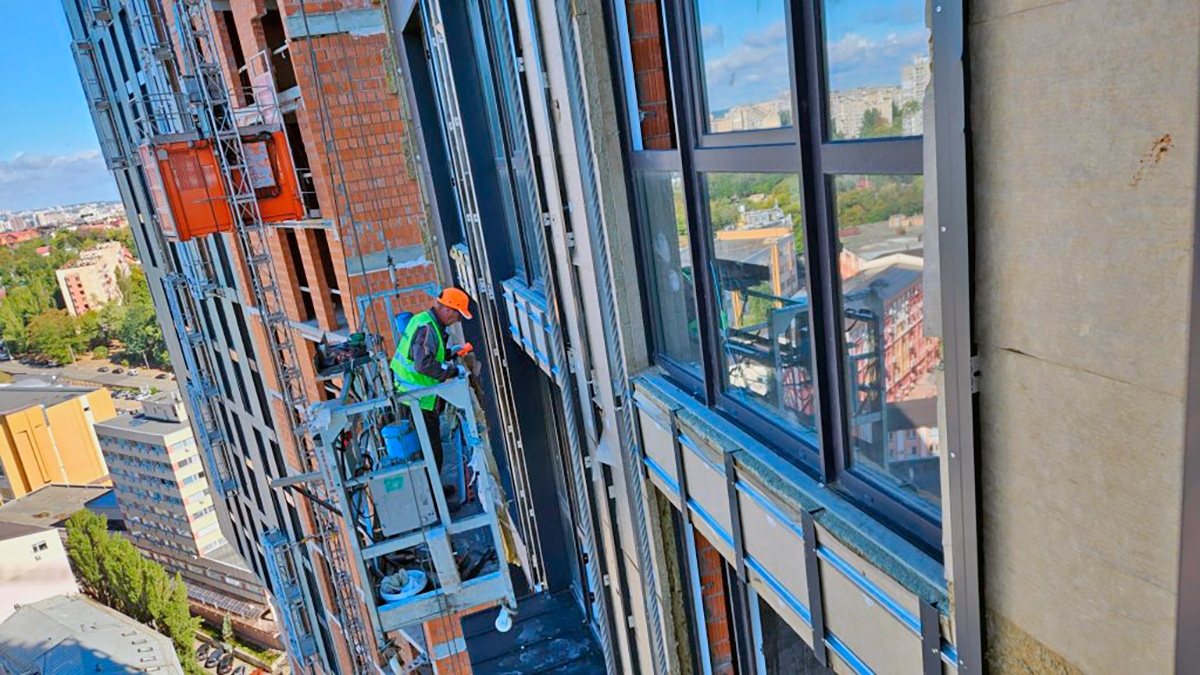

Ближе всего к завершению работы со стороны Покровского Посада. Здесь наружную гидроизоляцию монтажных швов выполнили на 100%. Монтаж оконных откосов и отливов завершен на 99%, фасадных кронштейнов — на 98%. Утеплитель и металлический каркас фасада смонтированы на 96%.

Эти показатели относятся к разным элементам фасадной системы. Гидроизоляция монтажных швов защищает места соединения конструкций от проникновения влаги, а откосы и отливы оформляют оконные проемы и помогают отводить от них воду. При этом высокий процент выполнения отдельных работ не означает, что соответствующая часть фасада полностью готова.

Облицовка керамогранитом продолжается

Степень готовности фасада зависит от стороны здания. На участке, выходящем на улицу Глубочицкую, монтаж керамогранитной плитки выполнен на 87%, а установка оконных откосов и отливов — на 95%.

Со стороны Посольства эти работы находятся на менее завершенном этапе: керамогранитом облицовано 65% фасада, монтаж оконных откосов и отливов выполнен на 68%. Таким образом, именно на этом участке предстоит выполнить больший объем перечисленных фасадных работ.

Разница в показателях помогает оценить текущее состояние строительства: готовность фасада неодинакова по всему периметру здания. Пока одни элементы практически завершены, другие еще требуют монтажа.

Наружная сеть водоснабжения готова на 80%

Помимо фасадных работ, в отчете указано обустройство наружной сети водоснабжения. Ее готовность составляет 80%. Устройство водопроводной камеры завершено полностью — на 100%.

Водопроводная камера является частью инженерной инфраструктуры сети. Однако завершение работ на этом отдельном участке само по себе не подтверждает готовность всей системы водоснабжения к эксплуатации: согласно отчету, готовность наружной сети по-прежнему составляет 80%.

По состоянию на 8 октября 2026 года ряд элементов фасада Greenville Park находится на высокой стадии готовности, особенно со стороны Покровского Посада и улицы Глубочицкой. Вместе с тем облицовка керамогранитом со стороны Посольства и обустройство наружной сети водоснабжения продолжаются. В предоставленном отчете нет данных для сравнения с предыдущими периодами, поэтому оценить изменение темпов строительства по этим показателям пока невозможно.
