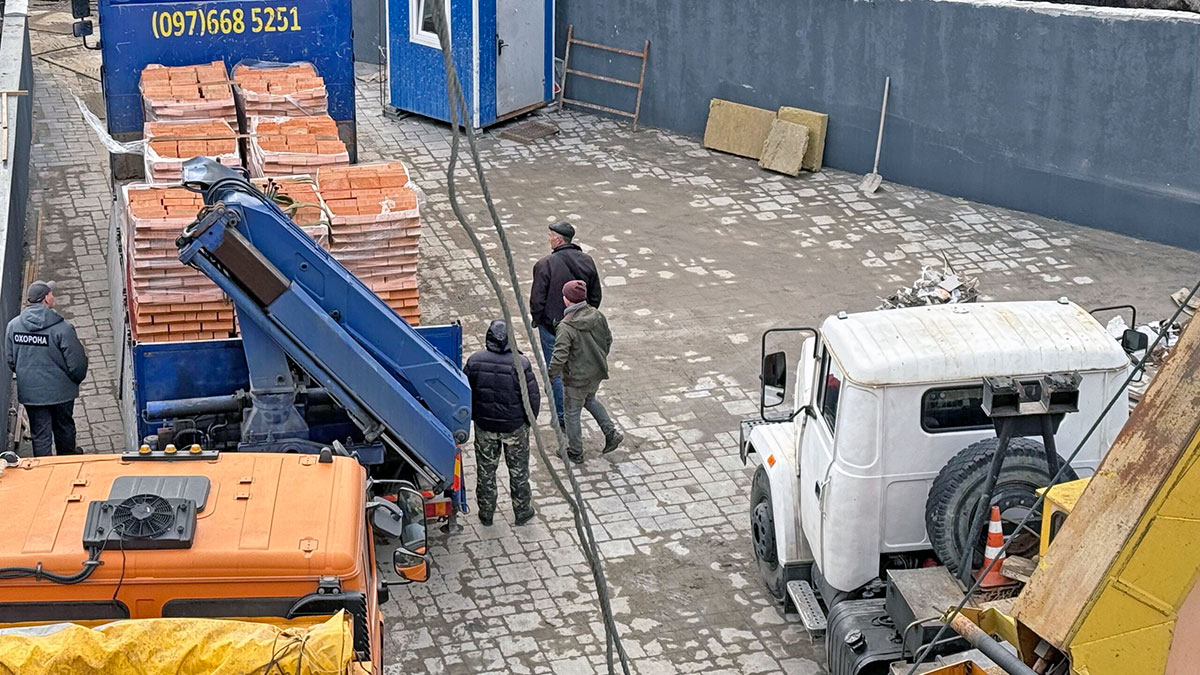

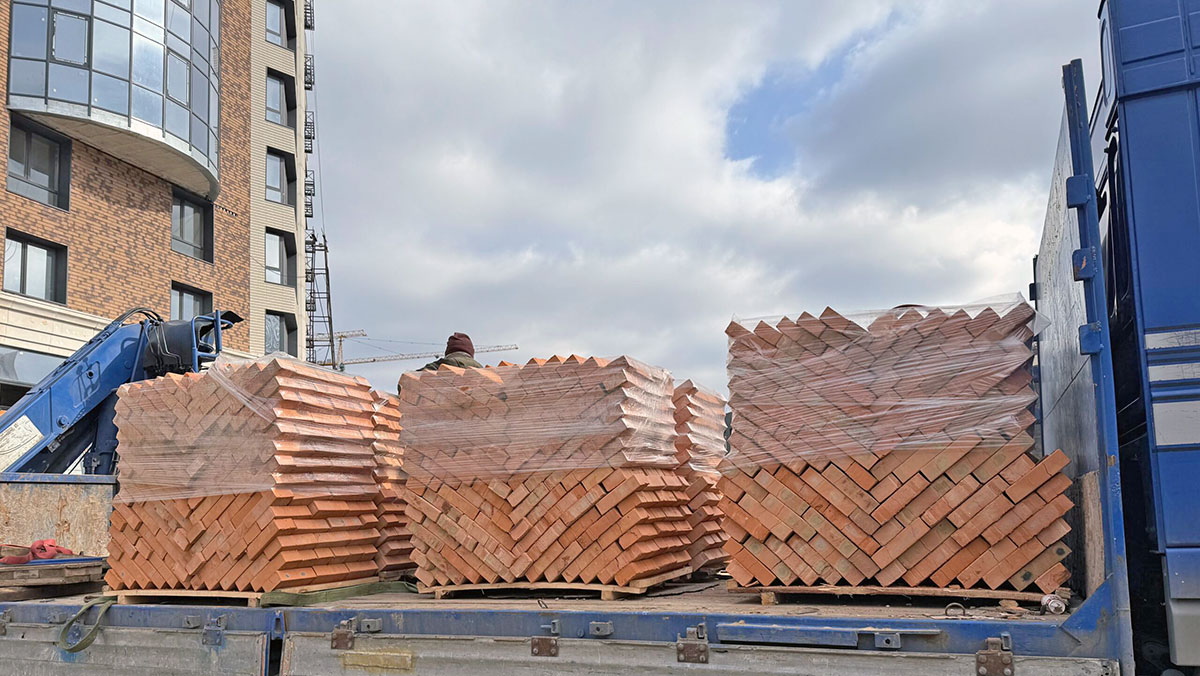

Хід будівництва 1 секції ЖК "Podil Plaza & Residence" станом на березень 2025 року

У 1 секції житлового комплексу "Podil Plaza & Residence" від компанії Status Group тривають активні роботи з внутрішнього та зовнішнього оздоблення, а також з благоустрою території. Будівельники досягли значних успіхів, наближаючись до завершення проєкту.
Внутрішні роботи:
- Опорядження стель: На поверхах з 3-го по 17-й тривають роботи з фінішного опорядження стель, що додає естетичного вигляду внутрішнім приміщенням.
- Монтаж систем обліку: На поверхах з 3-го по 25-й завершується монтаж гребінок, лічильників обліку води та опалення, що забезпечить мешканців точним обліком спожитих ресурсів.
- Утеплення та фарбування: На 25-му поверсі тривають роботи з утеплення холодних переходів, а також ведуться підготовчі роботи для подальшого фарбування.
- Встановлення підвіконь: У ліфтових холах встановлюються підвіконня, що покращує комфорт та естетику приміщень.
- Облицювання порталів: Завершено облицювання порталів дверних отворів та ліфтів керамогранітом, що надає їм сучасного та елегантного вигляду.
- Встановлення дверей: Завершено встановлення дверей у комори, що забезпечує додатковий комфорт для жителів.
- Встановлення люків: Закінчили встановлювати ревізійні люки на поверхах.
- Встановлення датчиків світла: Закінчили роботи по встановленню датчиків світла на поверхах.
- Мережі: Завершено прокладання мереж опалення в технічному коридорі. Завершено роботи розведення електромережі в квартири включно. Зроблені роботи з прокладання комунікацій на воду та опалення в квартирах. Встановили лічильники на світло.
- ІТП: Завершили роботи з встановлення ІТП (індивідуально тепловий пункт).
Зовнішні роботи:
- Благоустрій території: Завершується облаштування клумб на прибудинковій території, що створює затишну атмосферу.
- Оздоблення фасаду: Ведуться роботи з облаштування карнизів та парапетів, встановлення декоративних елементів на даху та вхідній групі. Продовжують встановлювати корзини під кондиціонери на фасаді будинку.
- Гідроізоляція: На 26-му поверсі тривають роботи з влаштування гідроізоляції терас.
- Облицювання сходів: На сходах до комерційних приміщень розпочато кладку фем-плитки.
- Блискавкозахист: Тривають роботи з влаштування системи блискавкозахисту, що забезпечує безпеку мешканців.
- Гранітне покриття: Завершили класти граніт зі сторони внутрішнього двору.
- Фасад паркінгу: Закінчили роботи по фасаду на вʼїзді до паркінгу.
- Фарбування сходів: Закінчились роботи по фарбуванню сходової клітини.
Інші роботи:
- Вентиляційні шахти: Завершені роботи з облаштування вентиляційних шахт на 26-му поверсі.
- Перила: Закінчили обрамлення перил на сходових клітинах.
- Малярні роботи: Завершенні малярні роботи в місцях загального користування.
Довідка СтройОбзор: Новобудова ЖК "Поділ Плаза Резиденс" забудовник Status Group. АДРЕСА - вул. Глибочицька, 73-77. РАЙОН - Шевченківський. МЕТРО - Контракт. пл. КЛАС - бізнес. ПОВЕРХОВІСТЬ - 15, 25-26; 2 будинки. АКТИВНІСТЬ - будується. ТЕХНОЛОГІЯ - монолитно-каркасная. ОПАЛЕННЯ - котельня. ТЕРИТОРІЯ - закрита. ПАРКОВКА - наземна, багаторівнева, підземна.
Новини на цю тему
- Оновлення будівництва ЖК "Podil Plaza & Residence" (1 секція) лютий 2025
- Звіт про виконані роботи в 1 секції ЖК "Podil Plaza & Residence" січень 2025
- Завершальні етапи будівництва 1 секції ЖК "Podil Plaza & Residence"
- Листопадовий звіт: останні новини з будівництва 2-й будинок ЖК Podil Plaza & Residence
- Листопадовий звіт: останні новини з будівництва 1 секції ЖК “Podil Plaza & Residence
- Новини будівництва ЖК Podil Plaza & Residence серпень 2024
