Хід будівництва ЖК Krona Park 2 — березень 2025 року

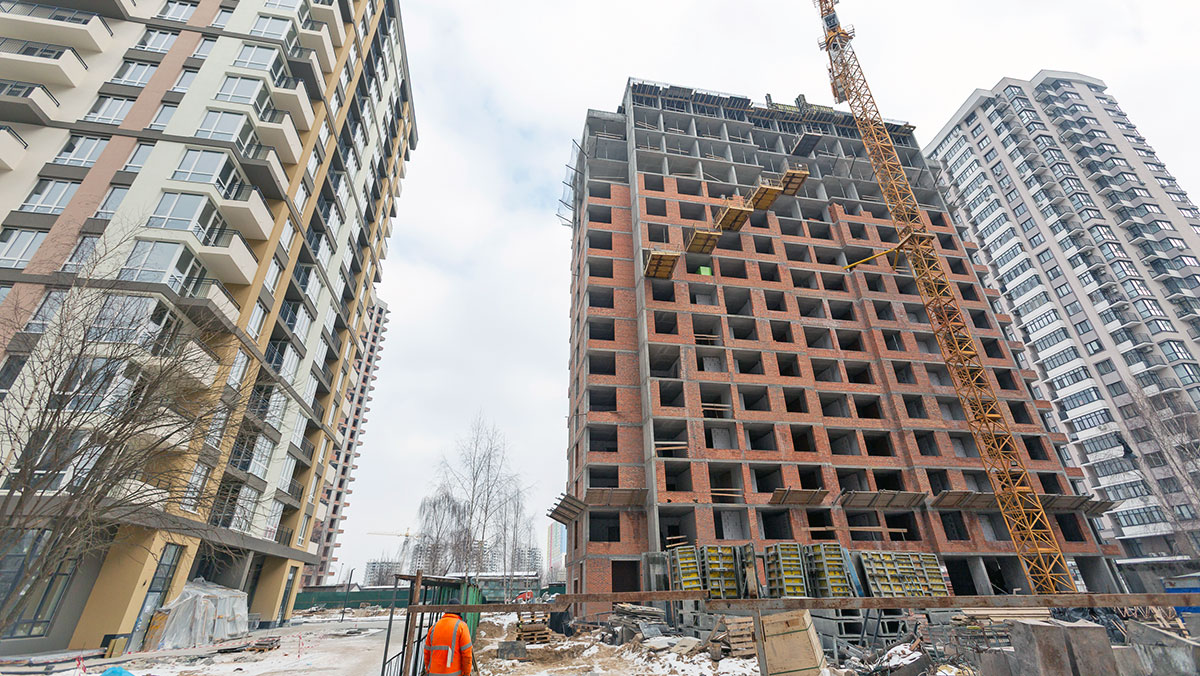

Krona Park 2

Весна впевнено набирає обертів, а разом із нею активними темпами продовжуються роботи на будівельному майданчику житлового комплексу Krona Park 2. Розповідаємо про головні новини з будівництва станом на березень 2025 року.

Будинок 3

У секціях 1 та 2 вже на фінальному етапі роботи з влаштування фасадів — будівля поступово набуває завершеного вигляду.
Триває комплекс внутрішніх робіт:

  • Влаштування цементно-піщаних стяжок у квартирах та місцях загального користування: у секції 1 процес завершується, а в секції 2 стяжка вже повністю готова.
  • Монтаж стояків систем протипожежного захисту — в активній фазі.
  • Виконується монтаж внутрішніх сантехнічних мереж у підвальній частині.
  • У місцях загального користування тривають роботи з тинькування стін.

Окремо варто відзначити поступове завершення прокладання інженерних мереж. Тепломережа майже готова, що забезпечить стабільне теплопостачання будинку.
Також стартували роботи з монтажу алюмінієвих зовнішніх дверей та вітражів на першому поверсі обох секцій.

Krona Park 2

Будинок 4

У будинку 4 розпочато важливий етап — пусконалагоджувальні роботи ліфтового обладнання. Це означає, що вже найближчим часом мешканці зможуть оцінити комфортні ліфти.

Також виконано:

  • Завершено монтаж обладнання індивідуального теплового пункту (ІТП), що забезпечить якісне управління теплопостачанням у будинку.
  • Монтаж будинкової помпової станції завершено, а пусконалагоджувальні роботи вже стартували.
  • Влаштування стяжок у комерційних приміщеннях на першому поверсі — виконано в повному обсязі.
  • Внутрішньобудинкові мережі електропостачання та освітлення — на фінальній стадії.
  • Обладнання електрощитової вже встановлено.

Оздоблювальні роботи також наближаються до завершення:

  • Облицювання підлог та стін керамічною плиткою у місцях загального користування виконано на 95%.
  • Декоративне тинькування стін — на рівні 75%.
  • Розпочато фарбування стін та стель.
  • Розпочато монтаж накривок (крапельників) балконів.

На прибудинковій території тривають завершальні роботи з благоустрою — простір поступово набуває привабливого та комфортного вигляду.

Будинок 5

Будівництво будинку 5 впевнено рухається вгору.

  • Завершено влаштування плити перекриття на рівні 16-го поверху.
  • Наразі виконуються роботи з армування парапетів.
  • Паралельно триває цегляна кладка на 11-му та 12-му поверхах.

Будинок 8

  • Виконано другий шар гідроізоляції покрівлі, наразі триває приймання виконаних робіт.
  • Також у процесі — приймання зовнішніх інженерних мереж.
  • Продовжується монтаж ПВХ-конструкцій вікон: частково встановлені вікна у секціях 1 та 2, у секції 3 роботи активно тривають.

Будинок 9

  • Роботи з влаштування фасаду тривають.
  • Зовнішні інженерні мережі — на фінішній прямій, невдовзі їх готовність буде 100%.
  • Паралельно триває монтаж внутрішніх сантехнічних мереж.
  • Проводяться пусконалагоджувальні роботи ліфтового обладнання.

Будинок 10

  • Завершується монтаж ПВХ-конструкцій (металопластикових вікон) — фінальні штрихи.
  • Зовнішні інженерні мережі вже майже готові.
  • Триває монтаж ліфтового обладнання.
  • На фінальному етапі знаходяться й покрівельні роботи.

Будинок 12

  • Продовжується влаштування зовнішніх інженерних мереж.

Будинки 14 та 16

  • Завершено програму випробування паль — важливий етап для подальшого зведення споруд.

Стежте за нашими новинами та слідкуйте за ходом будівництва Krona Park 2 разом з нами. Весна принесе ще більше оновлень, тож попереду — нові досягнення та будівельні успіхи!

Довідка СтройОбзор: Новобудова ЖК KRONA PARK II. Комплекс бізнес-класу, який будується за принципом «місто у місті». В KRONA PARK II зведуть 16 будинків та забезпечать всією необхідною інфраструктурою. ЗАБУДОВНИК - Альянс Новобуд. АДРЕСА - Київська область, м. Бровари, вул. Симоненка Василя, 32. КЛАС - бізнес. ПОВЕРХОВІСТЬ - 8-10, 12-14, 17. АКТИВНІСТЬ - будується. ТЕХНОЛОГІЯ - монолітно-каркасна. ОПАЛЕННЯ - автономне. ТЕРИТОРІЯ - закрита від авто. ПАРКОВКА - стоянка, наземна багаторівнева.
