Ход строительства БФК INTERGAL CITY в мае 2026 года

Хід будівництва БФК INTERGAL CITY у травні 2026 року

Премиальный многофункциональный комплекс INTERGAL CITY, который строится по адресу ул. Старонаводницкая, 16Б в Печерском районе Киева, продолжает демонстрировать стабильную динамику строительства. Девелопер «Интергал-Буд» активно выполняет фасадные, инженерные, монолитные и внутренние отделочные работы сразу в нескольких очередях комплекса.

По состоянию на май 2026 года на строительной площадке продолжается монтаж современных инженерных систем, вентиляции, кондиционирования, пожаротушения, а также внутренняя отделка квартир и мест общего пользования. Параллельно ведутся работы в стилобатной части, паркинге и на внешних инженерных сетях комплекса.

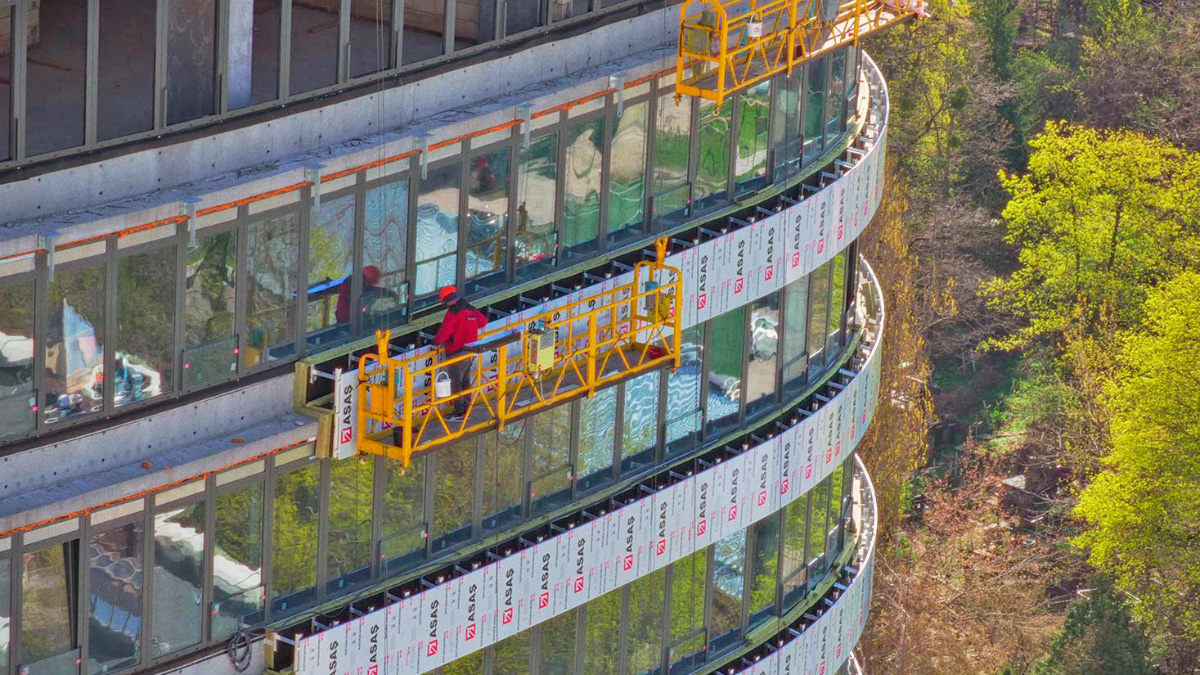

Ход строительства БФК INTERGAL CITY в мае 2026 года

Строительная готовность башен БФК INTERGAL CITY

Башня А

В башне А активно выполняются фасадные и внутренние инженерные работы. Уровень готовности систем навесных вентилируемых фасадов (НВФ) составляет 93%, а СПОК — 98%.

  • Монтаж внутренних сантехнических сетей: К1 — 99%, К2 — 98%, Т1/Т2 — 98%, В1 — 98%
  • Монтаж вентиляционных систем — 87%
  • Монтаж систем кондиционирования — 65%
  • Монтаж системы пожаротушения — 75%
  • Устройство систем СКД и СКС — 85%
  • Стяжка в квартирах — 87%
  • Штукатурка квартир — 90%
  • Электромонтажные работы — 85%
  • Монтаж котельной — 85%
  • Покрытие террас — 30%
  • Монтаж ИТП и модулей отопления — 85%
  • Установка дверей в квартиры — 15%
  • Отделка технических этажей (23–25 этажи) — 60%
  • Готовность инженерных помещений: электрощитовая — 80%, насосная — 80%
  • Отделка мест общего пользования — 20%

Башня Б

В башне Б продолжаются работы по кладке, монтажу внутренних инженерных систем и устройству стяжки.

  • Кладка — 80%
  • Внутренние сантехнические работы — 70%
  • Стяжка — 40%
  • Вентиляция — 70%
  • Системы кондиционирования — 40%

Башня В

  • Кладка — 85%
  • Внутренние сантехнические работы — 70%
  • Стяжка — 85%

Башня Г

  • Кладка — 85%
  • Монтаж металлоконструкций — 90%
  • Монтаж вентблоков — 50%

Башня Д

  • Монолитные работы — 95%
  • Монтаж фасадных систем НВФ и СПОК — 60%

Состояние строительства других объектов комплекса

Корпус 6

  • Монолитные работы — 50%

Стилобатная часть

  • Монолитные работы — 85%

Офисный склон

  • Монолитные работы — 95%

Паркинг

В подземном паркинге продолжаются отделочные и демонтажные работы, необходимые для подготовки помещений к следующим этапам строительства.

  • Отделочные работы (пескоструй) — 75%
  • Демонтажные работы — 60%

Подпорные стены

  • ПС-2 — 5%
  • ПС-1 — 90%

Внешние инженерные сети INTERGAL CITY

Параллельно со строительством жилых и коммерческих секций в комплексе продолжается прокладка внешних инженерных сетей, что является важным этапом для ввода объекта в эксплуатацию.

  • В1 — 60%
  • К1 — 60%
  • К2 — 60%
  • Газопровод — 20%

INTERGAL CITY — современный премиальный комплекс в центре Киева

БФК INTERGAL CITY — один из самых масштабных премиальных проектов на Печерске, который объединяет жилую недвижимость бизнес-класса, современные офисы, коммерческие площади и многоуровневый паркинг. Комплекс отличается современной архитектурой, панорамными видами на центр Киева и развитой внутренней инфраструктурой.

Активный темп выполнения строительных работ свидетельствует о последовательной реализации проекта и высокой степени готовности отдельных очередей комплекса. INTERGAL CITY остается одним из самых ожидаемых премиальных объектов недвижимости в столице.
