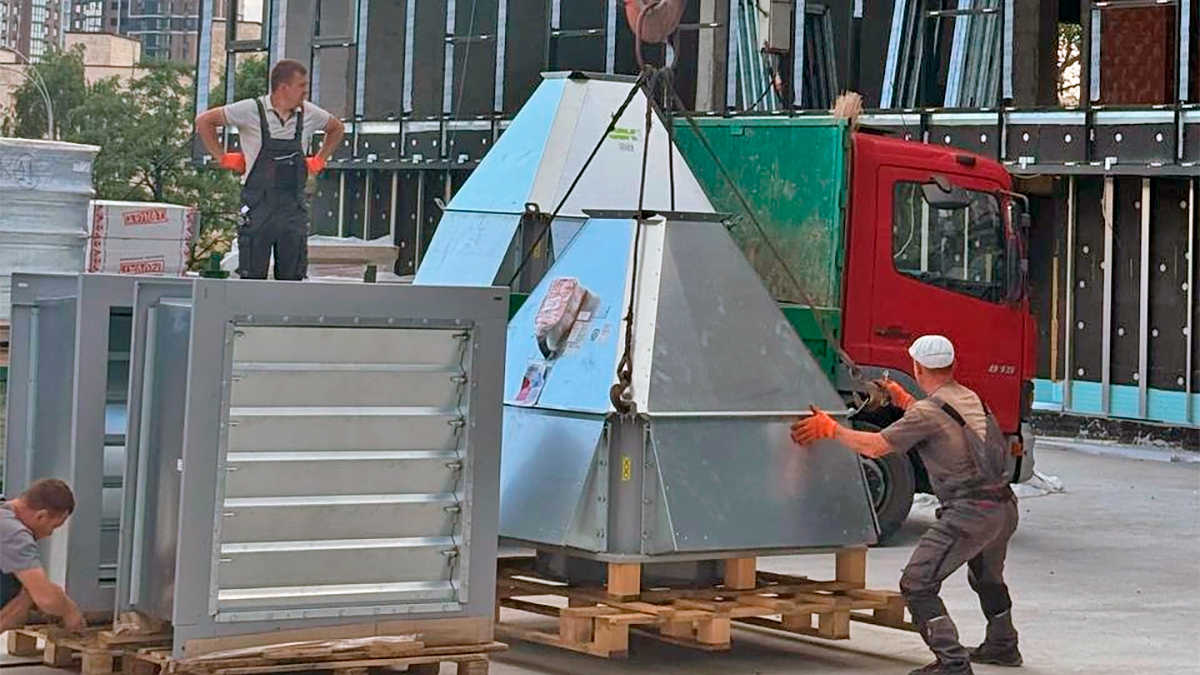

Ход строительства M6 Urban Residences по состоянию на июль 2026 года
Строительство M6 Urban Residences продолжается в соответствии с утвержденным графиком. На всех пяти блоках комплекса активно ведутся строительно-монтажные, фасадные, инженерные и отделочные работы. В течение июля был выполнен ряд важных этапов, которые приближают проект к завершению строительства и вводу в эксплуатацию, сообщает Geos.
Предлагаем ознакомиться с актуальным отчетом о ходе строительства и выполненных работах на строительной площадке по состоянию на июль 2026 года.

Кровельные работы и гидроизоляция
Специалисты завершили устройство гидроизоляционной мембраны на кровлях блоков 3, 4 и 5, что обеспечивает надежную защиту конструкций от атмосферных осадков и повышает долговечность зданий.
Также завершены работы по устройству гидроизоляции и бетонного покрытия парковочной площадки на втором этаже блоков 1 и 2.
Дополнительно выполнен монтаж металлоконструкций кровли в блоках 3, 4 и 5.
Строительные работы внутри комплекса
Строители продолжают активное возведение внутренних стен:
- на первом этаже блоков 1–5;
- на третьем, четвертом и пятом этажах блоков 3 и 4.
Внутренние работы выполняются в соответствии с проектной документацией и графиком строительства, что позволяет параллельно проводить монтаж инженерных систем и выполнять отделочные процессы.
Фасадные работы M6 Urban Residences
На объекте продолжается комплексное выполнение фасадных работ. Ведется монтаж светопрозрачных ограждающих конструкций фасада со второго по пятый этаж, которые формируют современный архитектурный облик комплекса и обеспечивают высокий уровень естественного освещения помещений.
Вентилируемый фасад
За отчетный период выполнены следующие работы:
- монтаж керамической плитки на фасадной плоскости по оси 12 со стороны улицы Максимовича;
- монтаж каркаса утепления и керамической облицовки первого этажа по оси А;
- начат монтаж каркаса и утепления первого этажа по оси 1 со стороны Охтырского переулка;
- начат монтаж каркаса и утепления второго этажа по осям 4 и Д на стилобатной части комплекса;
- продолжается устройство светопрозрачных фасадных конструкций первого этажа блоков 4 и 5 с выполнением утепления и герметизации примыканий.
Монтаж лифтового оборудования
В третьем блоке продолжаются работы по монтажу современного лифтового оборудования. После завершения установки будут проведены комплексные пусконаладочные испытания в соответствии с действующими строительными нормами.
Инженерные сети и техническая инфраструктура
Параллельно с основными строительными работами выполняется монтаж внутренних инженерных систем комплекса.
За последний период:
- завершен монтаж сетей ливневой канализации в подвале блоков 1 и 2;
- выполнена прокладка ливневой канализации от кровли до подвальных помещений блоков 3, 4 и 5;
- продолжается монтаж систем водоснабжения и канализации в подвальных помещениях блоков 4 и 5;
- начат монтаж оборудования системы противопожарного дымоудаления.
Также продолжаются работы по подготовке и отделке трансформаторной подстанции. На первом этаже уже выполнена бетонная стяжка пола.
Благоустройство и транспортная инфраструктура
Строительная команда продолжает устройство заезда к разгрузочной рампе со стороны Охтырского переулка. В рамках данного этапа уже завершено бетонирование силовой плиты и основного въезда, что является важным элементом будущей логистической инфраструктуры комплекса.
Строительство M6 Urban Residences продолжается
По состоянию на июль 2026 года на строительной площадке M6 Urban Residences одновременно выполняются работы по устройству кровли, монтажу фасадов, внутренних конструкций, инженерных сетей, лифтового оборудования и благоустройству территории. Комплекс постепенно переходит к следующим этапам реализации проекта, а строительные процессы непрерывно ведутся на всех очередях строительства.
Мы и в дальнейшем будем регулярно информировать покупателей и инвесторов о ходе строительства, степени готовности отдельных блоков и выполнении ключевых этапов работ.
