Ход строительства ЖК BOSTON Creative House - апрель 2026

Хід будівництва ЖК BOSTON Creative House — квітень 2026

ЖК BOSTON Creative House демонстрирует стабильную динамику строительства в апреле 2026 года. Девелопер SAGA Development активно приближается к завершению первой очереди: уже менее чем через месяц первая башня будет готова к вводу в эксплуатацию. Параллельно строительные работы масштабируются на других пусковых комплексах.

Готовность первой башни: финальный этап перед вводом в эксплуатацию

Первый пусковой комплекс выходит на завершающую стадию. На объекте выполняются ключевые работы, необходимые для сдачи дома и передачи квартир инвесторам.

Фасадные работы и внешняя отделка

Продолжается активное выполнение фасадных работ:

  • мокрый фасад — с 1 по 5 этажи и с 6 по 25 этажи;
  • монтаж металлоконструкций ограждений балконов;
  • установка фиброцементных плит;

Внешний вид здания уже приобретает финальный архитектурный стиль, соответствующий концепции современного жилого комплекса бизнес-класса.

Ход строительства ЖК BOSTON Creative House — апрель 2026

Инженерные сети и внутренние работы

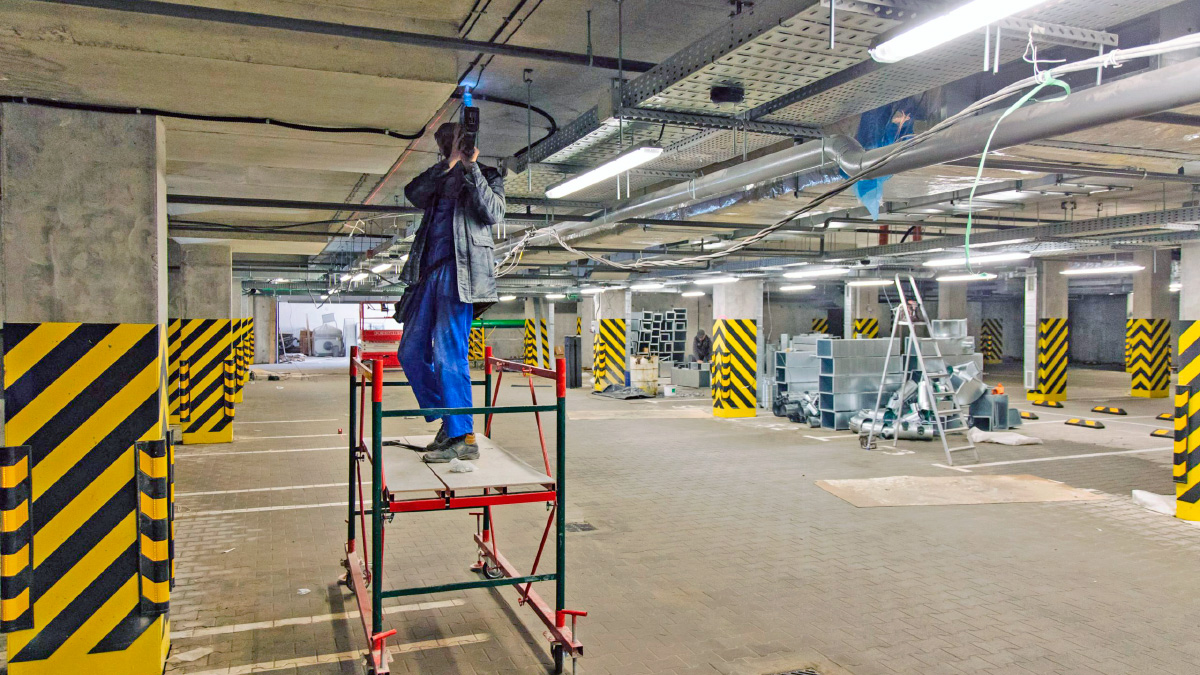

Параллельно ведётся комплексное устройство инженерных систем:

  • водоснабжение и канализация;
  • системы отопления;
  • электроснабжение;
  • пожаротушение;
  • внешние инженерные сети.

Работы выполняются на всех уровнях — от подземного (-1 этаж) до 25 этажа.

Также продолжается:

  • отделка полов в местах общего пользования (МОП);
  • монтаж квартирных дверей.

Второй пусковой комплекс: активная фаза строительства

Второй пусковой комплекс находится на этапе активного возведения и формирования конструктивной части здания.

Строительные и фасадные работы

  • кладка стен — 1–4 этажи;
  • фасадные работы (СПОК) — 1–4 этажи;

Это важный этап, который определяет дальнейшие темпы выполнения отделочных работ и монтажа инженерных систем.

Гидроизоляция и инженерия

  • устройство гидроизоляции внутреннего двора;
  • монтаж внутренних инженерных сетей (водоснабжение, канализация, отопление, электрика, пожаротушение).

Применение современных технологий гидроизоляции повышает долговечность здания и комфорт будущих жителей.

Третий пусковой комплекс: наращивание темпов

На третьем пусковом комплексе наблюдается активная динамика строительства:

  • кладка — 6–13 этажи;
  • монолитные работы — 20–21 этажи.

Такое параллельное развитие различных этапов строительства позволяет существенно оптимизировать сроки реализации всего жилого комплекса.

Динамика строительства и перспективы ЖК BOSTON Creative House

По состоянию на апрель 2026 года BOSTON Creative House демонстрирует уверенное продвижение к завершению первой очереди и стабильное развитие последующих пусковых комплексов.

Среди ключевых преимуществ проекта:

  • современные строительные технологии;
  • качественные инженерные решения;
  • продуманная инфраструктура жилого комплекса;
  • выгодная инвестиция в первичную недвижимость.

Уже в ближайшее время первая башня примет жителей, в то время как другие очереди активно растут, формируя полноценный жилой квартал.

Вывод

Строительство ЖК BOSTON Creative House в 2026 году выходит на финальную стадию первой очереди и демонстрирует высокие темпы реализации. Инвесторы могут рассчитывать на своевременный ввод в эксплуатацию и качественное выполнение работ.
