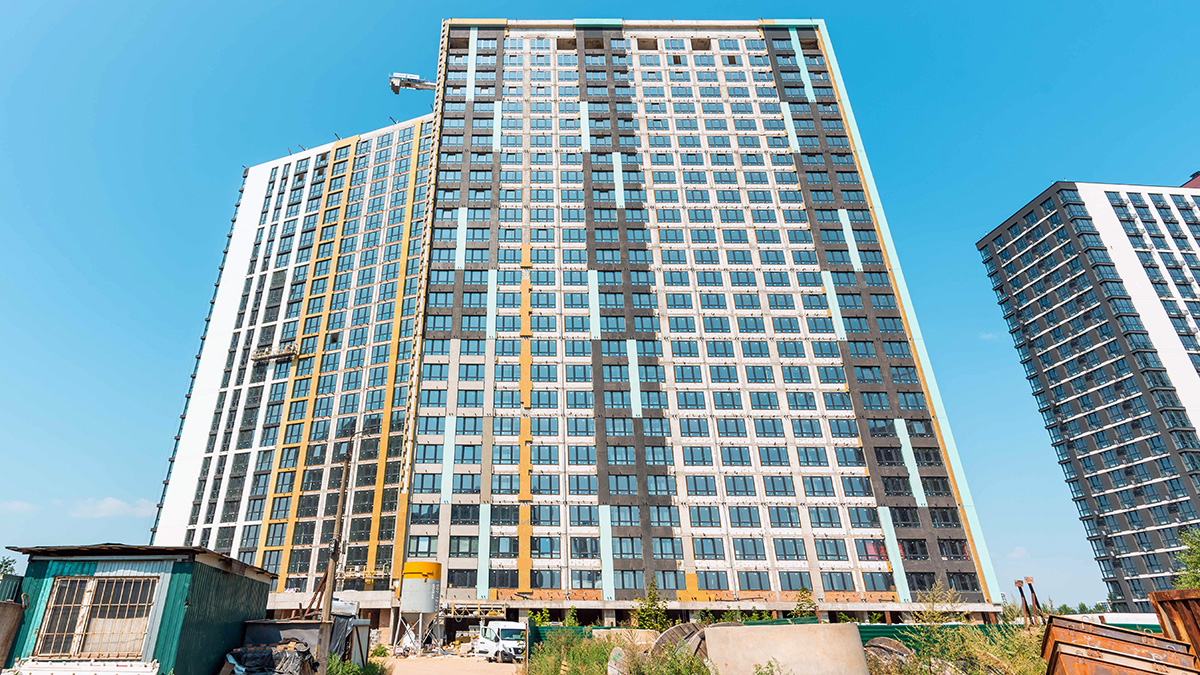

Ход строительства ЖК «Дубрава Парк» в июле 2026 года: дом №8 введен в эксплуатацию
Девелопер IB Alliance опубликовал обновленную информацию о ходе строительства жилого комплекса «Диброва Парк» по итогам июля 2026 года. На строительной площадке продолжаются работы в доме №7, где активно завершаются фасадные, кровельные и инженерные этапы строительства. В то же время дом №8 успешно введен в эксплуатацию, что стало очередным важным этапом реализации проекта.
Строительство комплекса ведется в соответствии с утвержденным графиком. В течение отчетного месяца основное внимание было сосредоточено на завершении конструктивных элементов, монтаже инженерных систем, устройстве фасадов и подготовке дома к финальным отделочным работам.

Состояние строительства дома №7
По состоянию на конец июля 2026 года готовность основных строительных работ в доме №7 составляет:
- кладка внутренних и наружных стен, а также перегородок выполнена на 90%;
- устройство кровли завершено на 77%;
- монтаж оконных блоков выполнен на 70%;
- установка дверных блоков — на 10%;
- наружная отделка фасада выполнена на 28%.
Инженерные системы и техническое оснащение
Параллельно строители продолжают монтаж внутренних и наружных инженерных сетей, что является одним из ключевых этапов подготовки дома к завершению строительства и последующему вводу в эксплуатацию.
- внутренние инженерные системы выполнены на 55%;
- наружные инженерные сети — на 85%;
- монтаж лифтового оборудования завершен на 70%.
Высокая степень готовности инженерных сетей свидетельствует о постепенном переходе к финальным строительным работам и дальнейшему обустройству внутренних помещений.
Дом №8 введен в эксплуатацию
Главным событием июля стал официальный ввод в эксплуатацию дома №8. Это подтверждает выполнение всех необходимых строительных и технических требований и открывает следующий этап реализации жилого комплекса.
Ввод нового дома в эксплуатацию является положительным сигналом как для инвесторов, так и для будущих владельцев квартир, поскольку подтверждает стабильные темпы строительства и выполнение девелопером своих обязательств.
Что происходит в ЖК «Диброва Парк»
ЖК «Диброва Парк» продолжает активно развиваться. Девелопер IB Alliance последовательно выполняет строительные работы, обеспечивая высокие темпы реализации проекта. Постепенное завершение фасадных работ, монтаж инженерных коммуникаций, установка лифтов и ввод новых домов в эксплуатацию свидетельствуют о системном развитии комплекса.
Следующее обновление о ходе строительства ожидается после завершения очередного этапа работ. Компания и далее будет информировать инвесторов и покупателей о прогрессе строительства, степени готовности отдельных домов и ключевых событиях проекта.
