Ход строительства ЖК Greenville на Печерске в июне 2026 года: актуальная динамика выполнения работ

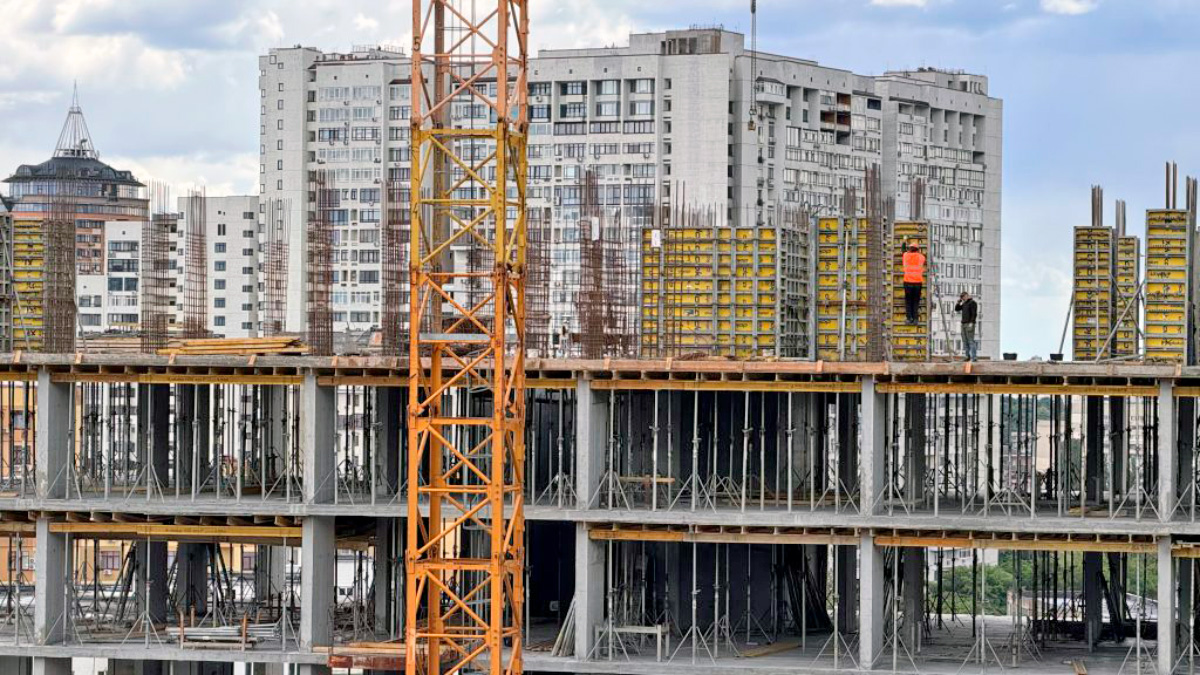

Строительство ЖК Greenville на Печерске продолжается в соответствии с запланированным графиком. По состоянию на июнь 2026 года на строительной площадке активно ведутся фасадные, кровельные, монолитные и внутренние отделочные работы, а также монтаж инженерных систем.
Специалисты выполняют комплекс работ одновременно в нескольких секциях жилого комплекса. Высокие темпы реализации проекта подтверждаются завершением значительной части ключевых этапов строительства, включая устройство кровли, монтаж фасадов, прокладку систем отопления, возведение монолитных конструкций и подготовку жилых помещений к следующим стадиям отделки, сообщает застройщик Greenville.

Состояние строительства секции 6
В шестой секции основное внимание уделяется завершению фасадных и кровельных работ. Значительная часть задач уже выполнена, что свидетельствует о приближении секции к следующим этапам строительства.
- Устройство нижнего слоя рубероида кровли — 100%.
- Устройство верхнего слоя рубероида кровли — 25%.
- Монтаж керамогранитной плитки фасада со стороны внутреннего двора — 90%.
- Устройство металлического каркаса фасада со стороны внутреннего двора — 90%.
- Монтаж утеплителя на лестничных клетках — 90%.
- Армирование по минеральной вате на лестничных клетках — 90%.
Текущий уровень выполнения фасадных работ позволяет постепенно переходить к завершающим этапам внешней отделки здания.
Прогресс работ в секции 7
В седьмой секции завершены важные внутренние строительные процессы, необходимые для дальнейшего выполнения отделочных работ и монтажа инженерных систем.
- Прокладка стояков системы отопления на 2–14 этажах — 100%.
- Устройство стяжки пола на 10–14 этажах — 100%.
- Выполнение штукатурных работ на стенах 5–14 этажей — 100%.
Завершение этих этапов является важным шагом для подготовки квартир к дальнейшим внутренним работам и установке инженерного оборудования.
Ход монолитных и кладочных работ в секции 9
В девятой секции продолжаются активные работы по возведению конструктивных элементов здания и обустройству внутренних помещений.
- Устройство пилонов и стен на 17–20 этажах — 100%.
- Устройство плит перекрытия на 17–19 этажах — 100%.
- Возведение наружных стен на 5–6 этажах — 100%.
- Устройство внутренних стен на 5 этаже — 50%.
- Возведение наружных и внутренних стен на 7 этаже — 70%.
Работы в секции демонстрируют стабильную динамику, а завершение монолитного каркаса на верхних этажах позволяет ускорить дальнейшее строительство и выполнение кладочных работ.
Состояние работ в подземном паркинге
Параллельно со строительством жилых секций продолжается обустройство подземного паркинга. На сегодняшний день завершено:
- Прокладка коробов вентиляции на -4 этаже — 100%.
Развитие инженерной инфраструктуры паркинга является важной составляющей комфортной эксплуатации жилого комплекса после ввода объекта в эксплуатацию.
ЖК Greenville на Печерске — современная новостройка в центре Киева
ЖК Greenville на Печерске — это современный жилой комплекс бизнес-класса, который реализуется в одном из самых престижных районов столицы. Проект сочетает авторскую архитектуру, энергоэффективные технологии строительства, современные инженерные решения и продуманную концепцию жилого пространства.
Будущим жителям доступны функциональные планировки квартир, подземный паркинг, коммерческая инфраструктура, благоустроенная территория и современные общественные пространства. Благодаря расположению в Печерском районе комплекс обеспечивает быстрый доступ к деловому центру Киева, объектам социальной инфраструктуры, образовательным учреждениям, торговым центрам и местам отдыха.
Преимущества жилого комплекса Greenville на Печерске
- престижная локация в центре Киева;
- современная архитектурная концепция;
- подземный паркинг и развитая внутренняя инфраструктура;
- качественные строительные материалы и технологии;
- энергоэффективные инженерные системы;
- высокий уровень комфорта и безопасности для жителей.
Текущее состояние строительства демонстрирует уверенное продвижение проекта к завершению запланированных этапов. Ежемесячное обновление хода работ позволяет инвесторам и будущим владельцам квартир отслеживать динамику реализации одного из самых заметных жилых комплексов Печерского района Киева.
