Ход строительства ЖК H2O: отчет о выполненных работах за июнь 2026 года

Хід будівництва ЖК H2O: звіт про виконані роботи за червень 2026 року

В жилом комплексе «H2O» продолжаются активные строительные работы. Застройщик Stolitsa Group опубликовал очередной отчет о ходе реализации проекта по состоянию на июнь 2026 года. Работы ведутся одновременно на нескольких домах, где продолжается устройство кровли, монтаж фасадов, установка окон и дверей, обустройство внутренних инженерных систем, а также прокладка наружных инженерных сетей.

Наибольшую степень готовности демонстрирует дом №2, где завершаются основные строительно-монтажные работы. В то же время дома №3, №4 и №12 активно переходят к следующим этапам строительства. Отдельно стоит отметить, что дом №1 уже введен в эксплуатацию.

Ход строительства ЖК H2O: отчет о выполненных работах за июнь 2026 года

Степень готовности домов ЖК H2O в июне 2026 года

Дом №2

Строительные работы находятся на завершающей стадии. Значительная часть внутренних и наружных работ уже выполнена.

  • кровля — 85%;
  • стяжка пола — 75%;
  • монтаж оконных блоков — 98%;
  • монтаж дверных блоков — 70%;
  • фасадные работы — 70%;
  • внутренние инженерные системы — 89%;
  • монтаж лифтов — 85%;
  • наружные инженерные сети — 87%.

Дом №3

На третьем доме продолжаются общестроительные и инженерные работы, а также постепенно начинаются отделочные процессы.

  • кладка стен и перегородок — 95%;
  • кровля — 45%;
  • стяжка пола — 5%;
  • монтаж оконных блоков — 70%;
  • фасадные работы — 10%;
  • внутренние инженерные системы — 65%.

Дом №4

На четвертом доме продолжается формирование конструктивной части здания и выполняются первые этапы монтажа инженерных коммуникаций.

  • кладка стен и перегородок — 50%;
  • кровля — 35%;
  • монтаж оконных блоков — 15%;
  • внутренние инженерные системы — 20%.

Дом №12

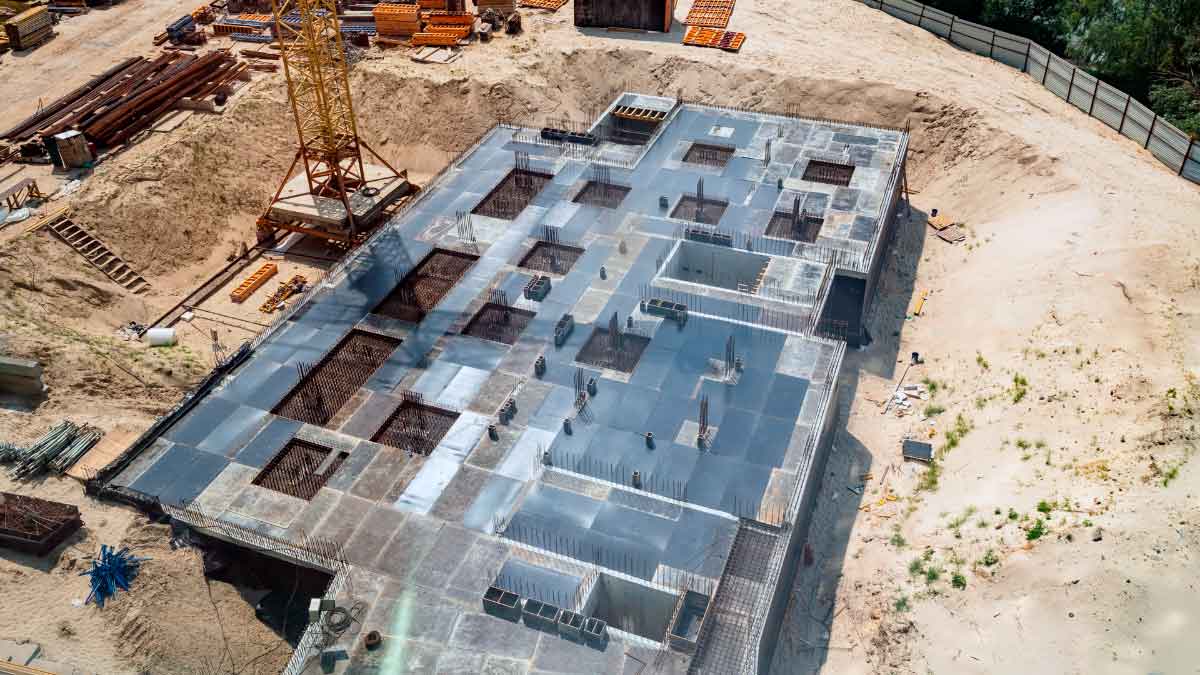

Строительство двенадцатого дома сосредоточено на выполнении монолитных работ.

  • готовность каркаса здания — 60%.

Ход строительства ЖК H2O: отчет о выполненных работах за июнь 2026 года

Дом №1 уже введен в эксплуатацию

Первый дом жилого комплекса H2O официально введен в эксплуатацию, что является важным этапом реализации всего проекта. Параллельно застройщик продолжает строительство следующих очередей, выполняя работы в соответствии с утвержденным графиком.

Итоги строительства за июнь 2026 года

По состоянию на конец июня 2026 года в ЖК H2O активно продолжаются строительно-монтажные работы на нескольких жилых домах. Наибольший прогресс зафиксирован в доме №2, где практически завершена установка окон, продолжается монтаж лифтового оборудования, инженерных сетей и устройство фасада. В домах №3 и №4 продолжаются кладочные работы, устройство кровли, монтаж инженерных коммуникаций и подготовка к следующим этапам строительства, тогда как в доме №12 набирают темпы работы по возведению каркаса здания.

Регулярное обновление информации о ходе строительства позволяет инвесторам и потенциальным покупателям отслеживать степень готовности объекта, оценивать темпы выполнения работ и планировать приобретение квартиры в современном жилом комплексе Киева.
