Ход строительства ЖК Stanford: февраль 2026 года
Несмотря на сложные погодные условия и высокую нагрузку на строительные бригады, строительство жилого комплекса Stanford продолжается без остановок. Январь стал интенсивным месяцем для строительной площадки — выполнен значительный объем монтажных, бетонных и инженерных работ.
Ниже публикуем подробный отчет о ходе строительства новостройки ЖК Stanford в феврале 2026 года, который отражает реальный прогресс по каждой секции комплекса.

Строительные работы по секциям ЖК Stanford
Секция 101

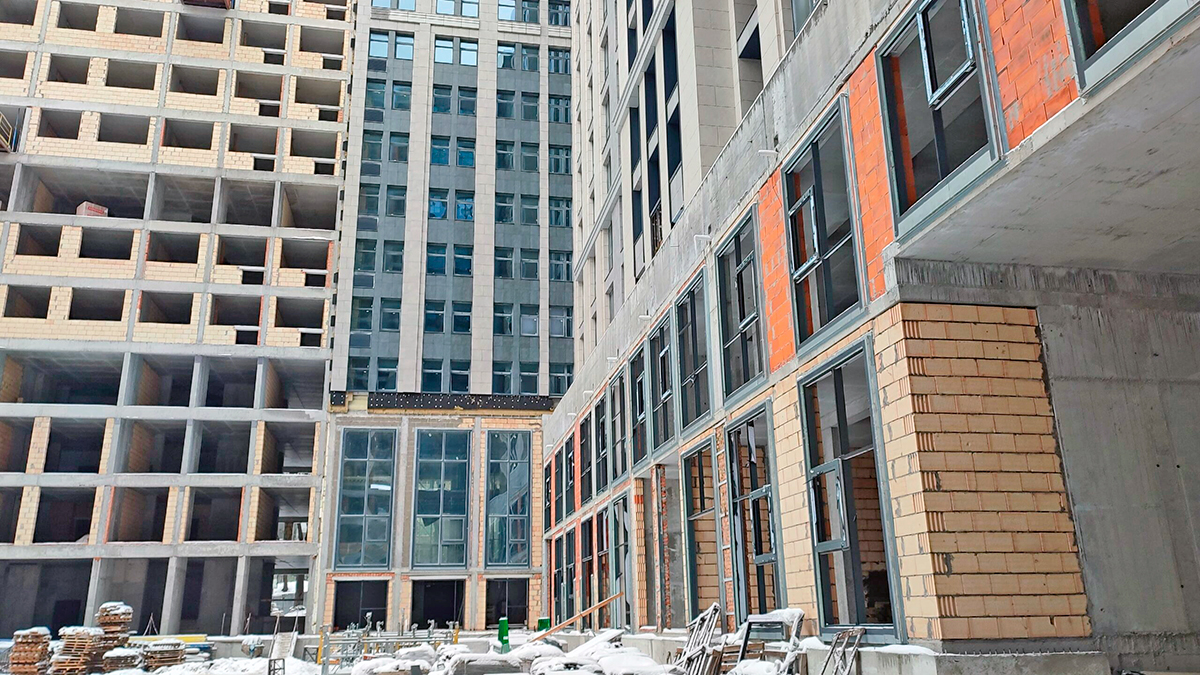

- Продолжается кирпичная кладка наружных и внутренних стен
- За месяц выполнено около 20 м³ кладки
Секция 103
- Прокладка труб системы отопления
- Монтаж наружной канализации
Секция 106
- Завершаются работы по вентилируемому фасаду
- Продолжается установка каркасов и утепление первых этажей
- Котельная готова на 98%
- Установлены ГРП и ВОГ для газоснабжения
- Выполнена полная обвязка котлов
Секция 109
- Выполнено 30% вертикальных конструкций первого этажа
- Арматурные каркасы готовы на 90%
- Принято 22 м³ бетона
Секция 110
- Продолжается подготовка арматурных конструкций
- Установлены вводы для бытовой канализации
Инженерные сети и паркинг
Помимо работ в жилых секциях, выполнен важный этап инженерной инфраструктуры комплекса:
- Завершена обвязка ливневой канализации
- Выполнено подключение к городской системе водоотведения
- Продолжается подготовка арматурных конструкций для вертикальных элементов -4 этажа подземного паркинга
Текущие результаты строительства ЖК Stanford
По состоянию на февраль 2026 года жилой комплекс Stanford активно формируется как современная многофункциональная новостройка с полноценной инженерной инфраструктурой, автономной котельной и многоуровневым паркингом.
Работы ведутся согласно графику, что подтверждает стабильные темпы строительства и качественный контроль всех этапов возведения.
Следите за обновлениями на странице ЖК Stanford, чтобы первыми узнавать о новых этапах строительства, сдаче секций и ходе работ на площадке.
Справка СтройОбзор Новостройка ЖК STANFORD застройщик Perfect Group АДРЕС – ул. Предславинская, 35 . РАЙОН – ПЕЧЕРСКИЙ . МЕТРО – Дворец Украина. КЛАСС – бизнес. ЭТАЖНОСТЬ – 7–20; 11 секций, 1 дом. СТАТУС – строится. ТЕХНОЛОГИЯ – монолитно-каркасная. ОТОПЛЕНИЕ – котельная. ТЕРРИТОРИЯ – закрытая. ПАРКИНГ – подземный.
