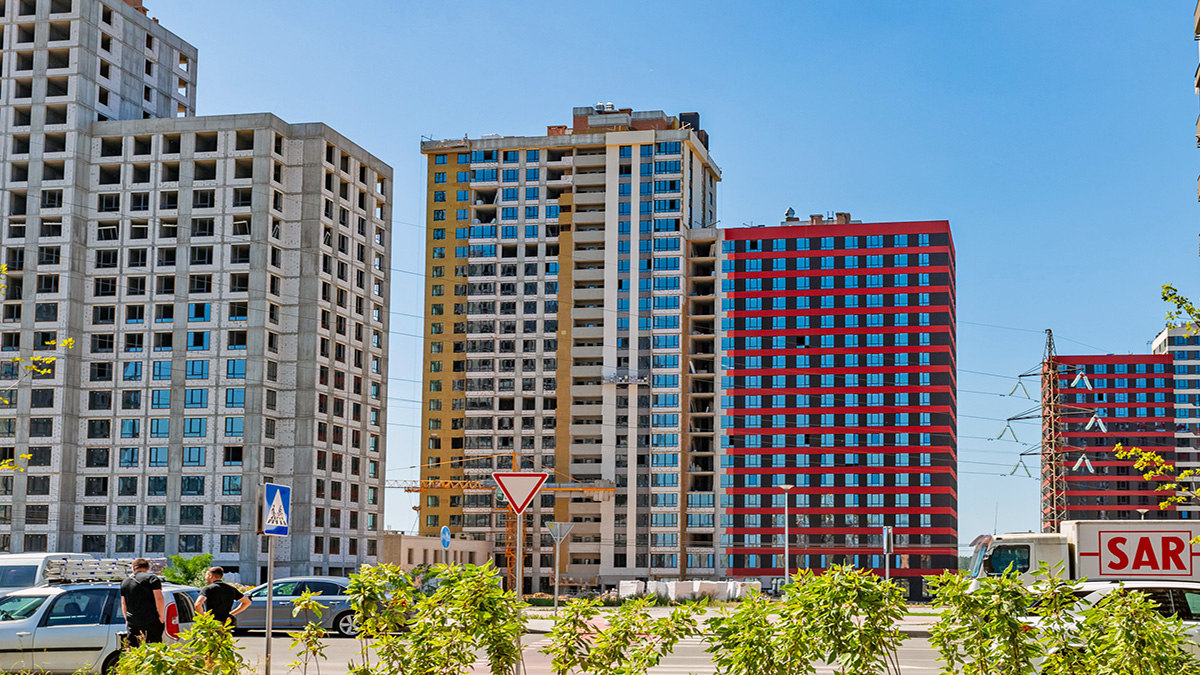

Ход строительства ЖК «Варшавский 3» в июле 2026 года: актуальное состояние готовности домов

Хід будівництва ЖК «Варшавський 3» у липні 2026 року: актуальний стан готовності будинків

Девелопер Stolitsa Group опубликовал новый отчет о ходе строительства ЖК «Варшавский 3» за июль 2026 года. Работы на строительной площадке продолжаются в соответствии с запланированными этапами: в части домов завершаются фасадные и внутренние работы, активно монтируются инженерные системы, устанавливаются лифты, продолжается устройство кровли и наружных инженерных сетей.

Наиболее высокий уровень готовности на сегодняшний день демонстрируют дома 10.5, 10.6 и 10.10, тогда как в домах 10.7–10.9 основные работы сосредоточены на конструктивных элементах, кровле и монтаже инженерных коммуникаций.

Ход строительства ЖК «Варшавский 3» в июле 2026 года: актуальное состояние готовности домов

Состояние строительства ЖК «Варшавский 3» в июле 2026 года

Июльский отчет свидетельствует о постепенном завершении основных строительных процессов в нескольких секциях жилого комплекса. Особое внимание уделяется завершению фасадных работ, установке окон и дверей, монтажу лифтового оборудования, а также внутренних и наружных инженерных сетей.

Дом 10.5

  • Кладка стен и перегородок — 100%;
  • Кровля — 91%;
  • Оконные блоки — 96%;
  • Дверные блоки — 90%;
  • Фасадные работы — 87%;
  • Внутренние инженерные системы — 92%;
  • Наружные инженерные сети — 80%;
  • Лифты — 94%.

Дом находится на завершающем этапе строительства. Основные конструктивные работы уже выполнены, продолжается завершение фасада, инженерных систем и благоустройства территории.

Дом 10.6

  • Кладка стен и перегородок — 98%;
  • Кровля — 89%;
  • Оконные блоки — 98%;
  • Дверные блоки — 48%;
  • Фасады — 77%;
  • Внутренние инженерные системы — 68%;
  • Наружные инженерные сети — 72%;
  • Лифты — 68%.

Строительство активно переходит к внутренней отделке и завершению монтажа инженерных коммуникаций.

Дом 10.7

  • Кладка стен и перегородок — 95%;
  • Кровля — 55%;
  • Оконные блоки — 47%;
  • Внутренние инженерные системы — 25%;
  • Наружные инженерные сети — 27%;
  • Лифты — 15%.

В доме продолжается выполнение общестроительных работ и поэтапный монтаж инженерной инфраструктуры.

Дом 10.8

  • Кладка стен и перегородок — 91%;
  • Кровля — 37%;
  • Оконные блоки — 30%;
  • Внутренние инженерные системы — 20%;
  • Наружные инженерные сети — 23%.

Строительство продолжается согласно графику. Основной акцент работ направлен на завершение конструктивной части и развитие инженерных сетей.

Дом 10.9

  • Кладка стен и перегородок — 93%;
  • Кровля — 31%;
  • Оконные блоки — 28%;
  • Внутренние инженерные системы — 15%;
  • Наружные инженерные сети — 27%.

На объекте продолжается выполнение основных строительных работ и подготовка к следующим этапам монтажа инженерных систем.

Дом 10.10

  • Кладка стен и перегородок — 99%;
  • Кровля — 71%;
  • Оконные блоки — 91%;
  • Дверные блоки — 5%;
  • Фасады — 65%;
  • Внутренние инженерные системы — 64%;
  • Наружные инженерные сети — 23%;
  • Лифты — 55%.

Дом демонстрирует высокий уровень готовности конструктивной части. В ближайшее время основные работы будут сосредоточены на фасадах, установке дверей и завершении инженерных систем.

Какие дома уже введены в эксплуатацию

По состоянию на июль 2026 года в жилом комплексе «Варшавский 3» уже введены в эксплуатацию дома: 7.4; 7.5; 7.6; 7.7; 7.8; 10.1; 10.2; 10.3; 10.4.

Июльский отчет подтверждает стабильное продвижение строительства ЖК «Варшавский 3». Наиболее готовыми остаются дома 10.5, 10.6 и 10.10, где активно завершаются фасадные работы, установка лифтов, монтаж инженерных коммуникаций и подготовка к финальным этапам строительства. Одновременно продолжается развитие следующих очередей комплекса, где выполняются кровельные работы, монтаж окон, внутренних сетей и других инженерных систем. Девелопер продолжает реализацию проекта в соответствии с запланированными этапами, регулярно обновляя информацию о степени готовности каждого дома.
