Ход строительства ЖК «Варшавский 3» в мае 2026: актуальное состояние работ

Хід будівництва ЖК «Варшавський 3» у травні 2026 року: актуальний стан робіт

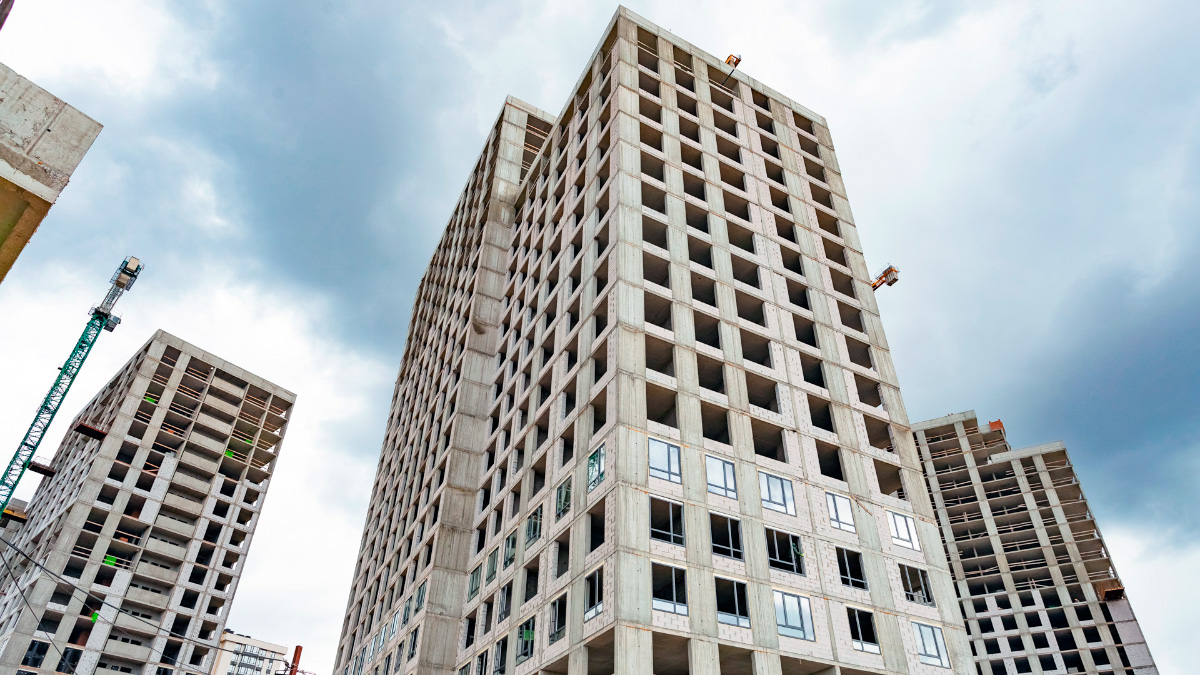

По состоянию на май 2026 года в ЖК «Варшавский 3» продолжается активная реализация строительных работ сразу на нескольких секциях. Девелопер Stolitsa Group опубликовал обновлённый отчёт о готовности домов, где отражён текущий прогресс по ключевым направлениям: кладка стен, монтаж окон, фасадные работы, инженерные системы, кровля, внешние сети и установка лифтов.

Для инвесторов и покупателей квартир в новостройке это важный ориентир относительно темпов строительства, динамики выполнения работ и общего состояния готовности комплекса в Подольском районе Киева.

Ход строительства ЖК «Варшавский 3» в мае 2026 года: актуальное состояние работ

ЖК «Варшавский 3»: ход строительства по домам в мае 2026

Дом 10.5

  • Кладка стен и перегородок — 99%
  • Кровля — 81%
  • Оконные блоки — 92%
  • Дверные блоки — 25%
  • Фасадные работы — 72%
  • Внутренние инженерные системы — 70%
  • Внешние инженерные сети — 68%
  • Лифтовое оборудование — 92%

Дом 10.5 находится на высокой стадии готовности. Основные конструктивные работы практически завершены, также активно выполняются фасадные и инженерные работы.

Дом 10.7

  • Кладка стен и перегородок — 68%
  • Оконные блоки — 22%
  • Внутренние инженерные системы — 14%
  • Внешние инженерные сети — 20%

На доме 10.7 продолжается активный этап формирования конструктивной части и подготовка к дальнейшему монтажу внутренних коммуникаций.

Дом 10.8

  • Кладка стен и перегородок — 61%
  • Оконные блоки — 17%
  • Внутренние инженерные системы — 15%
  • Внешние инженерные сети — 21%

Дом 10.8 демонстрирует стабильную динамику строительства. Основной акцент сосредоточен на кладке и развитии инженерной инфраструктуры.

Дом 10.9

  • Кладка стен и перегородок — 69%
  • Кровля — 30%
  • Оконные блоки — 13%
  • Внутренние инженерные системы — 11%
  • Внешние инженерные сети — 25%

В доме 10.9 параллельно ведутся работы по устройству кровли, монтажу инженерных сетей и постепенному переходу к следующим этапам строительства.

Дом 10.10

  • Кладка стен и перегородок — 92%
  • Кровля — 36%
  • Оконные блоки — 72%
  • Фасадные работы — 43%
  • Внутренние инженерные системы — 60%
  • Внешние инженерные сети — 23%
  • Лифтовое оборудование — 47%

Дом 10.10 входит в число наиболее продвинутых по темпам выполнения работ. Высокий уровень готовности кладки, окон и инженерных систем свидетельствует о стабильном продвижении к следующим этапам отделки.

Дома ЖК «Варшавский 3», введённые в эксплуатацию

В составе жилого комплекса уже введены в эксплуатацию дома:

  • 7.4 – 7.8
  • 10.1 – 10.4

Это подтверждает последовательный ввод новых очередей в эксплуатацию и постепенное расширение жилого массива. Для рынка первичной недвижимости Киева это важный показатель стабильности реализации проекта.

О ЖК «Варшавский 3»

Справка СтройОбзор: ЖК «Варшавский 3» — современный жилой комплекс эконом-класса, который активно строится в Подольском районе Киева. Проект пользуется стабильным спросом среди покупателей благодаря сочетанию удобной локации, современного формата застройки и перспективной инфраструктуры.

  • Застройщик: Stolitsa Group
  • Локация: просп. Европейского Союза, Киев
  • Район: Подольский
  • Ближайшая станция метро: Сырец
  • Класс жилья: эконом
  • Этажность: 9–25 этажей
  • Статус: строительство продолжается

Что означает обновление хода строительства для инвесторов

Обновлённый отчёт показывает, что ЖК «Варшавский 3» сохраняет активные темпы реализации. Для инвесторов это означает постепенное приближение отдельных домов к завершению строительного цикла, а для потенциальных покупателей — возможность оценить актуальное состояние готовности квартир, секций и внутренней инфраструктуры.

Среди ключевых факторов, на которые сейчас обращают внимание покупатели на рынке новостроек Киева, остаются готовность фасадов, монтаж коммуникаций, состояние кровли, установка лифтов, темпы внутренних работ и ввод новых очередей в эксплуатацию.
