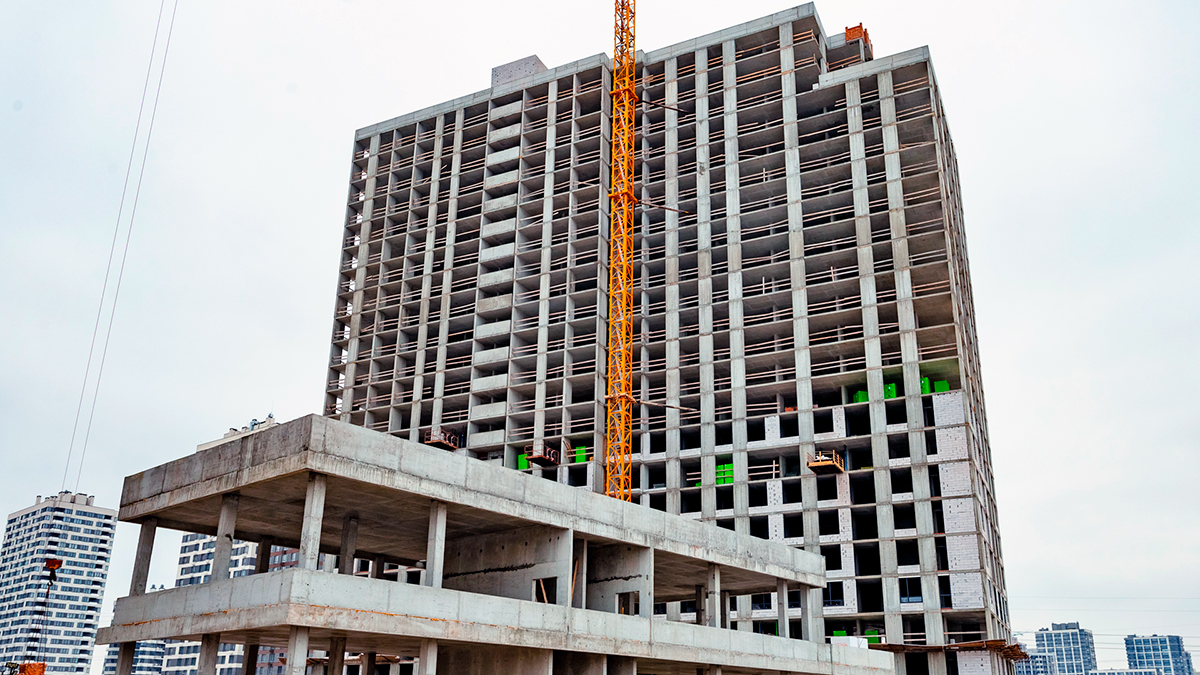

Хід будівництва ЖК «Варшавський 3» — звіт березень 2026 року
Ділимося актуальною інформацією про хід будівництва ЖК «Варшавський 3» станом на березень2026 року. На будівельному майданчику тривають активні роботи з влаштування фасадів, монтажу інженерних систем, встановлення віконних блоків та виконання внутрішніх оздоблювальних процесів.
Команда девелопера системно просувається у реалізації проєкту. У частині будинків будівельні роботи вже знаходяться на завершальних стадіях, а деякі секції комплексу вже введено в експлуатацію. Нижче представлений детальний звіт про стан будівництва кожного з будинків.

Статус будівництва будинків ЖК «Варшавський 3»
Будинок 10.5 — фінальні етапи будівельних робіт
Будинок 10.5 знаходиться на завершальному етапі реалізації. Основні будівельні конструкції виконані, активно тривають роботи з інженерними мережами та фасадом.
- Кладка стін та перегородок — 99%
- Покрівля — 78%
- Віконні блоки — 91%
- Фасадні роботи — 69%
- Внутрішні інженерні системи — 55%
- Зовнішні інженерні мережі — 50%
- Монтаж ліфтів — 73%
Найближчим часом планується подальше завершення фасадних робіт, монтажу інженерних комунікацій та ліфтового обладнання.
Будинок 10.7 — активна стадія будівництва
У будинку 10.7 триває інтенсивна фаза будівельних робіт. Виконується кладка стін, а також розпочато встановлення віконних конструкцій та внутрішніх інженерних систем.
- Кладка стін та перегородок — 47%
- Встановлення віконних блоків — 11%
- Внутрішні інженерні системи — 10%
Надалі будівельники продовжать роботи з мурування, монтажу інженерних комунікацій та підготовки до наступних етапів будівництва.
Будинок 10.8 — завершено каркас будівлі
Будинок 10.8 досяг важливого етапу будівництва — повністю завершено зведення монолітного каркаса будівлі. Паралельно тривають роботи з кладки стін та розпочато монтаж внутрішніх інженерних систем.
- Каркас будівлі — 100%
- Кладка стін та перегородок — 49%
- Розпочато монтаж внутрішніх інженерних систем
Наступними етапами стануть активні роботи з інженерними мережами, фасадними рішеннями та встановленням вікон.
Будинок 10.10 — тривають фасадні та інженерні роботи
У будинку 10.10 продовжуються роботи з кладки стін, встановлення вікон, а також монтажу інженерних мереж та фасадних конструкцій.
- Кладка стін та перегородок — 87%
- Віконні блоки — 42%
- Фасадні роботи — 7%
- Внутрішні інженерні системи — 36%
- Зовнішні інженерні мережі — 23%
- Монтаж ліфтів — 37%
Роботи ведуться комплексно: одночасно виконуються будівельні, інженерні та фасадні процеси, що дозволяє оптимізувати строки реалізації проєкту.
Які будинки ЖК «Варшавський 3» вже введено в експлуатацію
Частина житлових будинків комплексу вже завершена та офіційно введена в експлуатацію. Це свідчить про стабільну динаміку розвитку проєкту та готовність девелопера виконувати заявлені зобов'язання перед інвесторами.
- Будинки 7.4 – 7.8
- Будинки 10.1 – 10.4
Динаміка будівництва ЖК «Варшавський 3»
ЖК «Варшавський 3» є одним із масштабних житлових проєктів столиці, де реалізується комплексна забудова із сучасною інфраструктурою, комерційними приміщеннями, благоустроєм території та продуманими плануваннями квартир.
Регулярні оновлення ходу будівництва дозволяють інвесторам та покупцям відстежувати актуальний статус будівництва новобудови, рівень готовності будинків та ключові етапи реалізації житлового комплексу.
Слідкуйте за новинами, щоб першими дізнаватися про нові оновлення будівництва ЖК Варшавський 3, етапи введення будинків в експлуатацію та розвиток інфраструктури комплексу.
Довідка СтройОбзор: Новобудова ЖК Варшавський-3, забудовник - «Stolitsa Group» АДРЕСА - вул. Межева. РАЙОН - Подільський. МЕТРО - Сирець. КЛАС - економ. ПОВЕРХОВІСТЬ - 9-25. АКТИВНІСТЬ - будується.
